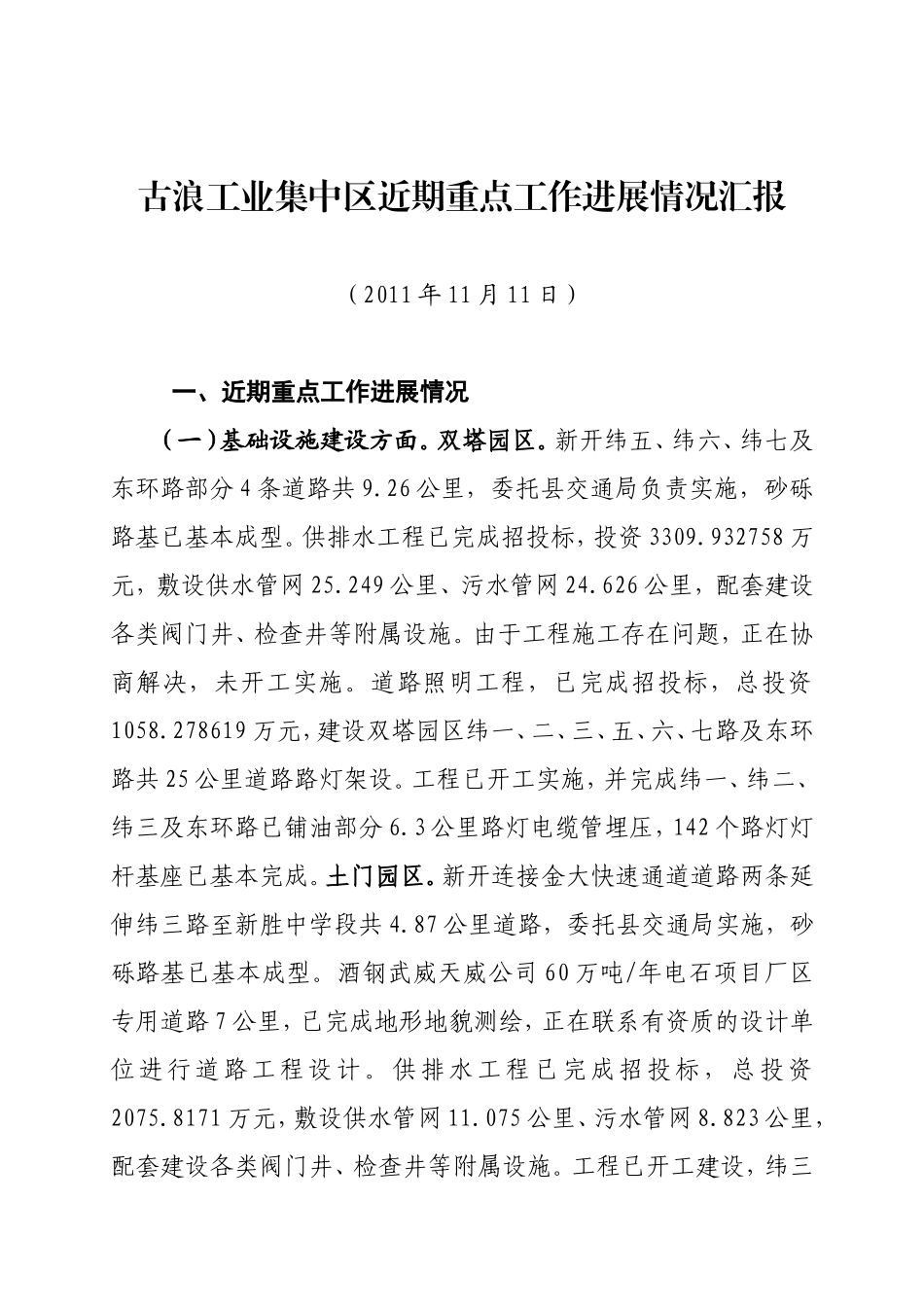

古浪工业集中区近期重点工作进展情况汇报(2011年11月11日)一、近期重点工作进展情况(一)基础设施建设方面
新开纬五、纬六、纬七及东环路部分4条道路共9
26公里,委托县交通局负责实施,砂砾路基已基本成型
供排水工程已完成招投标,投资3309
932758万元,敷设供水管网25
249公里、污水管网24
626公里,配套建设各类阀门井、检查井等附属设施
由于工程施工存在问题,正在协商解决,未开工实施
道路照明工程,已完成招投标,总投资1058
278619万元,建设双塔园区纬一、二、三、五、六、七路及东环路共25公里道路路灯架设
工程已开工实施,并完成纬一、纬二、纬三及东环路已铺油部分6
3公里路灯电缆管埋压,142个路灯灯杆基座已基本完成
新开连接金大快速通道道路两条延伸纬三路至新胜中学段共4
87公里道路,委托县交通局实施,砂砾路基已基本成型
酒钢武威天威公司60万吨/年电石项目厂区专用道路7公里,已完成地形地貌测绘,正在联系有资质的设计单位进行道路工程设计
供排水工程已完成招投标,总投资2075
8171万元,敷设供水管网11
075公里、污水管网8
823公里,配套建设各类阀门井、检查井等附属设施
工程已开工建设,纬三路2

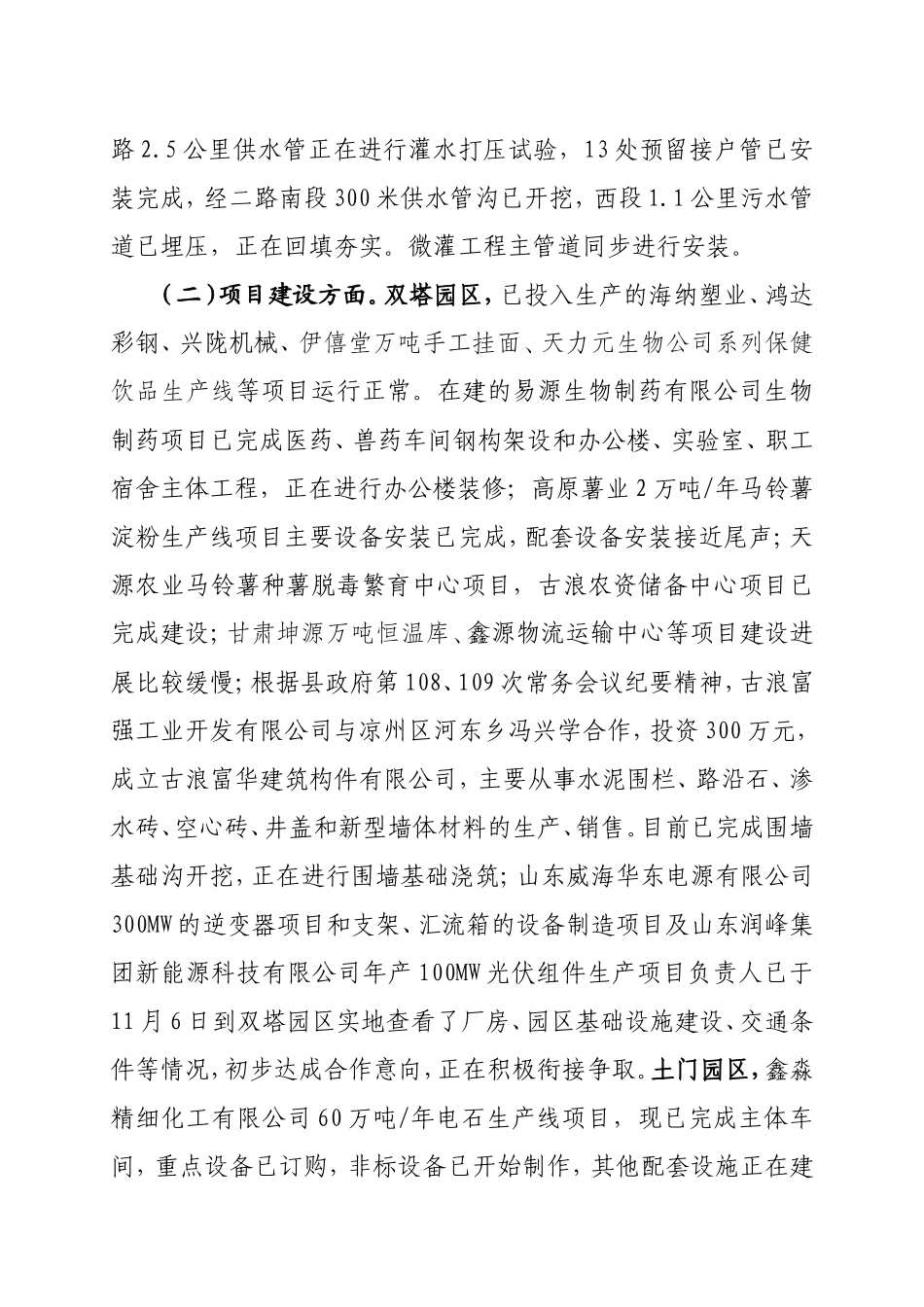

5公里供水管正在进行灌水打压试验,13处预留接户管已安装完成,经二路南段300米供水管沟已开挖,西段1
1公里污水管道已埋压,正在回填夯实
微灌工程主管道同步进行安装
(二)项目建设方面
双塔园区,已投入生产的海纳塑业、鸿达彩钢、兴陇机械、伊僖堂万吨手工挂面、天力元生物公司系列保健饮品生产线等项目运行正常
在建的易源生物制药有限公司生物制药项目已完成医药、兽药车间钢构架设和办公楼、实验室、职工宿舍主体工程,正在进行办公楼装修;高原薯业2万吨/年马铃薯淀粉生产线项目主要设备安装已完成,配套设备安装接近尾声;天源农业马铃薯种薯
