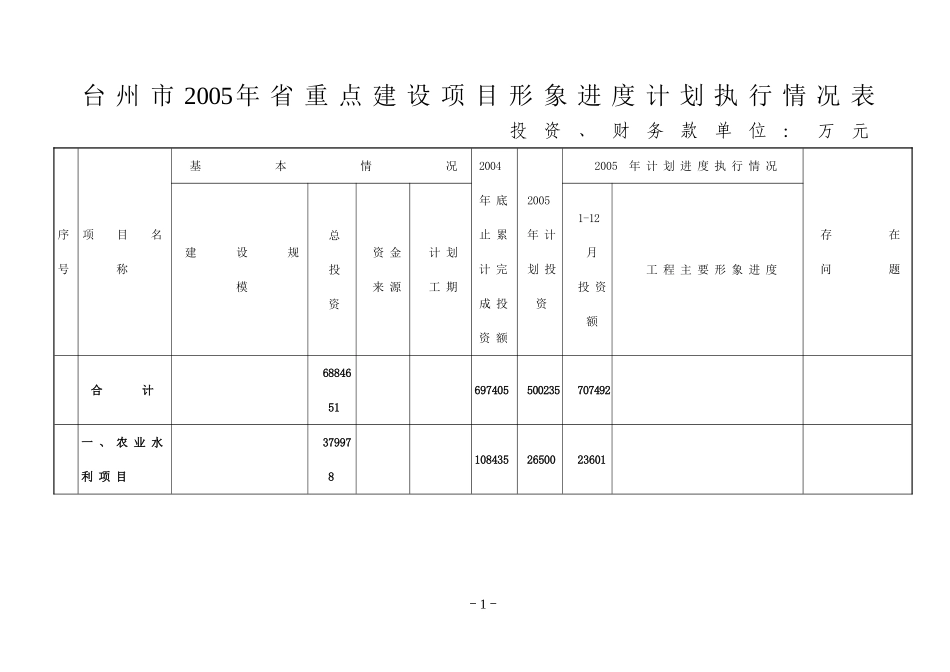

台州市2005年省重点建设项目形象进度计划执行情况表投资、财务款单位:万元序号项目名称基本情况2004年底止累计完成投资额2005年计划投资2005年计划进度执行情况存在问题建设规模总投资资金来源计划工期1-12月投资额工程主要形象进度合计6884651697405500235707492一、农业水利项目3799781084352650023601-1-1A永宁江治理二期工程拓浚河道33
67公里,拓浚灌溉干渠8
2公里,扩建长潭泄洪渠1
33公里39000省补自筹2001-20053057330004000工程完成招标23个,其中:14个标完工,3个标基本完成,其余6个标正已经进入扫尾工作,整个二期工程形象进度完成95%
1、资金不能如期到位,影响工程进度,2、余留政策处理难度大,3、工程管理机构未成立,4、八一厂段变更设计未完成

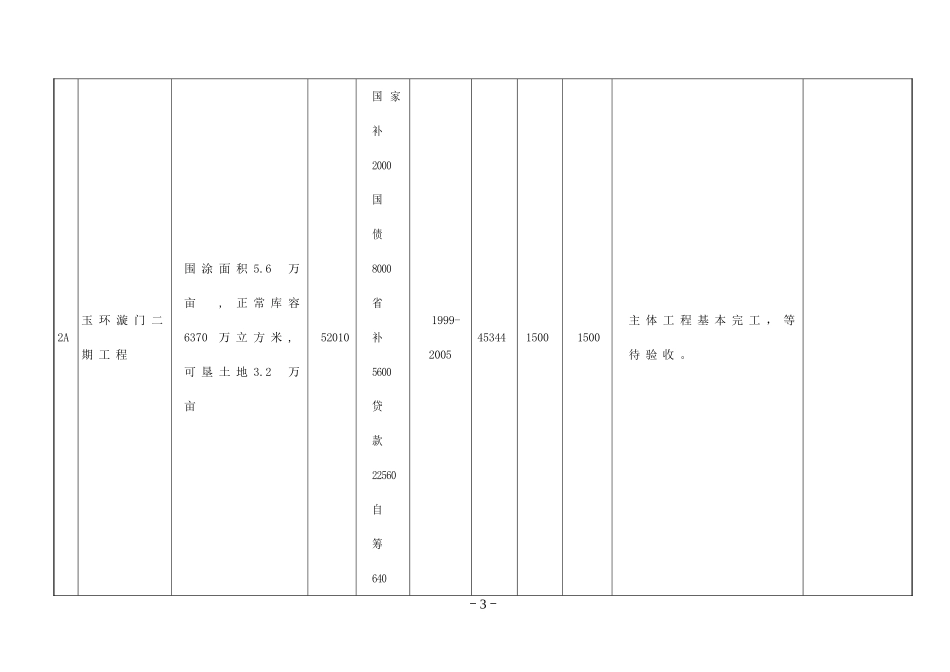

-2-2A玉环漩门二期工程围涂面积5
6万亩,正常库容6370万立方米,可垦土地3
2万亩52010国家补2000国债8000省补5600贷款22560自筹6401999-20054534415001500主体工程基本完工,等待验收
-3-3B温岭东海塘围涂工程围涂面积5
05万亩44979造地专项2000-20062160225005300北片工程坝基施工4A仙居城防工程防洪坝7
89公里,三溪桥闸131957省补自筹2003-2005791860006120县行政中心前防洪堤段基本完成,底板已完1、土地征用部分未完5A玉环漩门三期围垦工程围涂6
8万亩,堤坝5
77公里,水闸4座108000拨款自筹2004-2008299870003335进场道路施工基本完成,海堤招标正在复审,开工前准备
序号项目名称基本情况2004年底止累计完成投资额2005年计划投资2005年计划进度执行情况存在问题建设规模总投资资金来源计划工期1-12月投资额工程主
