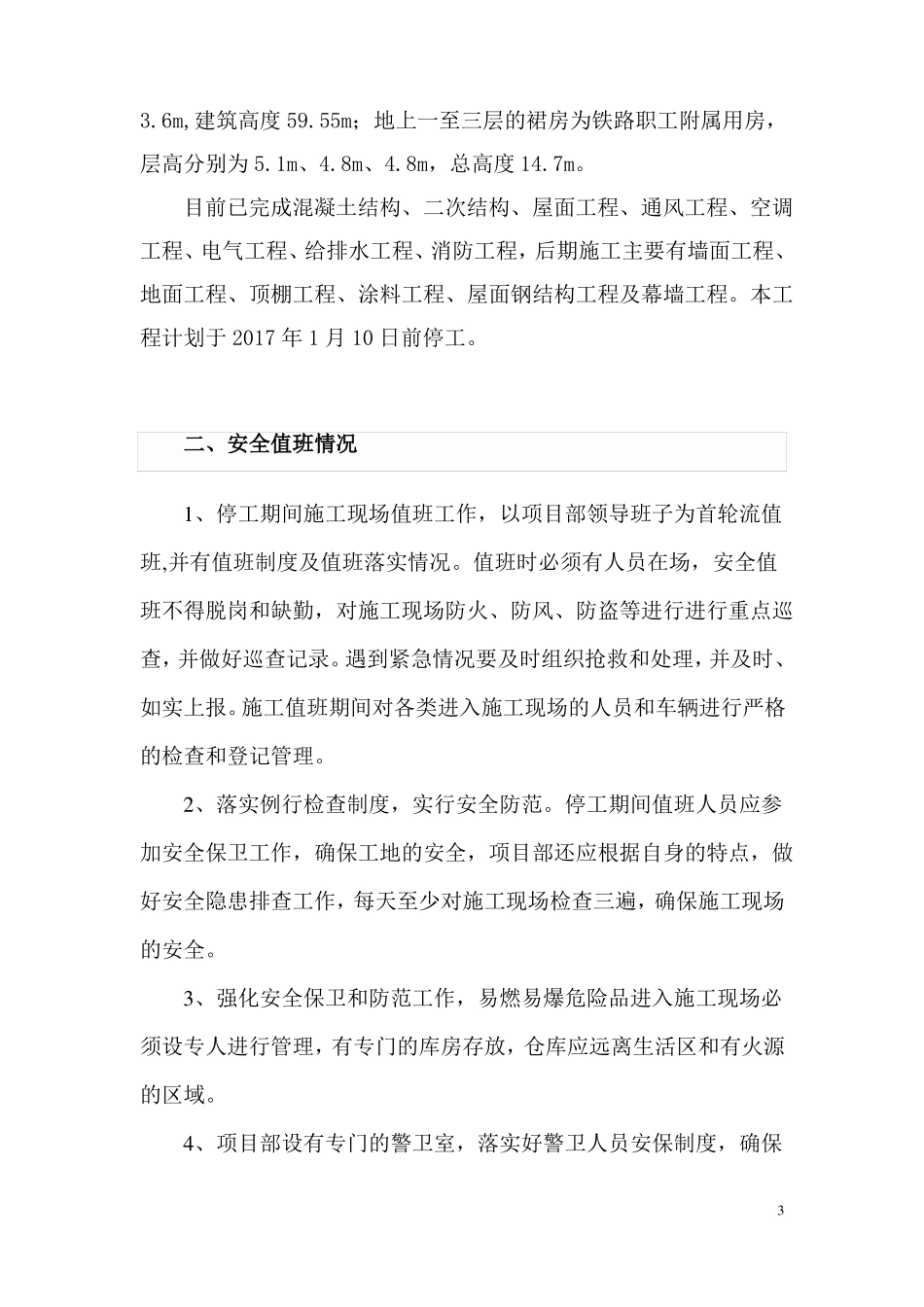

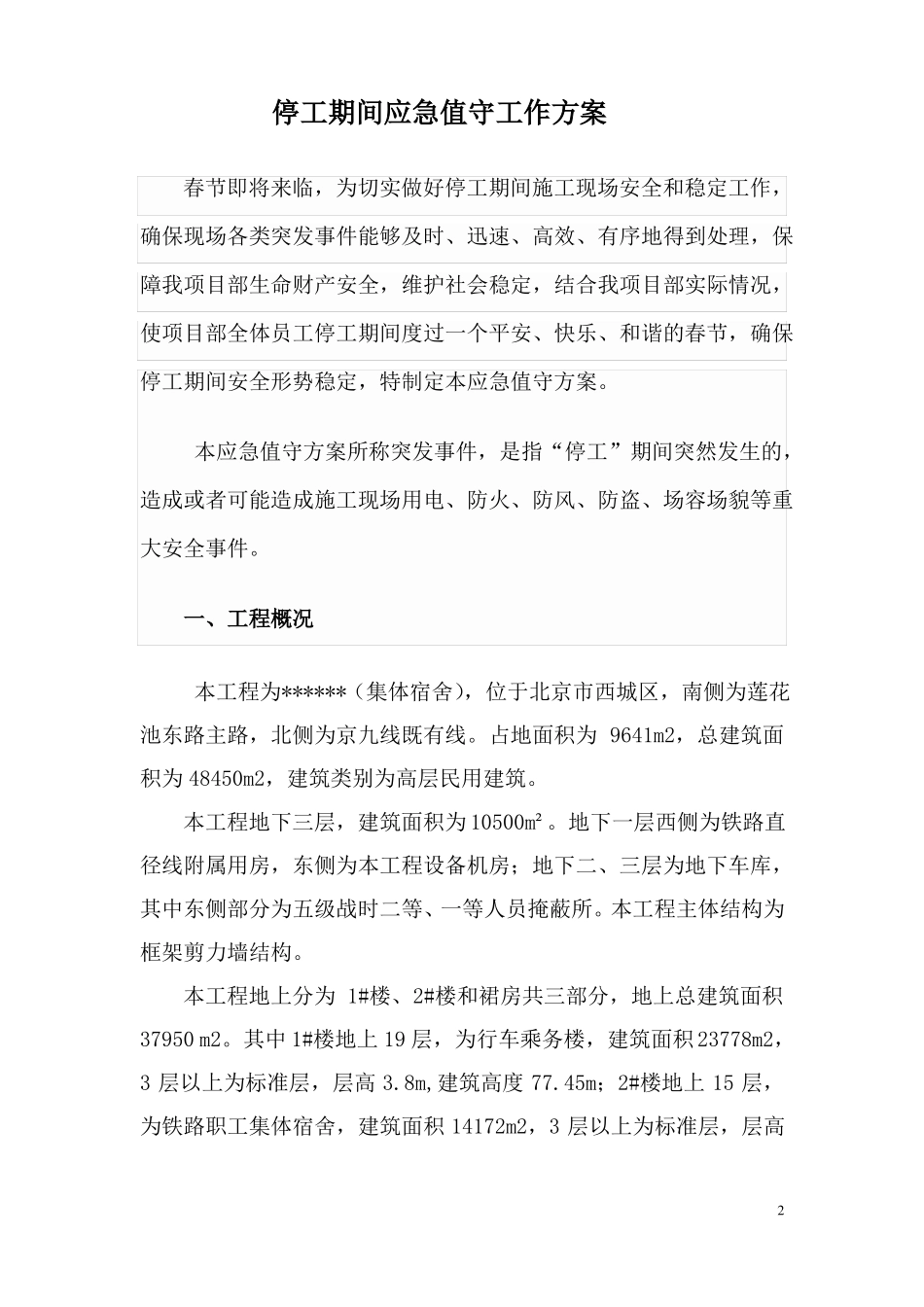

******(集体宿舍)工程停工期间应急值守工作方案******工程项目部停工期间应急值守工作方案春节即将来临,为切实做好停工期间施工现场安全和稳定工作,确保现场各类突发事件能够及时、迅速、高效、有序地得到处理,保障我项目部生命财产安全,维护社会稳定,结合我项目部实际情况,使项目部全体员工停工期间度过一个平安、快乐、和谐的春节,确保停工期间安全形势稳定,特制定本应急值守方案
本应急值守方案所称突发事件,是指“停工”期间突然发生的,造成或者可能造成施工现场用电、防火、防风、防盗、场容场貌等重大安全事件
一、工程概况本工程为******(集体宿舍),位于北京市西城区,南侧为莲花池东路主路,北侧为京九线既有线
占地面积为 9641m2,总建筑面积为 48450m2,建筑类别为高层民用建筑
本工程地下三层,建筑面积为 10500m²
地下一层西侧为铁路直径线附属用房,东侧为本工程设备机房;地下二、三层为地下车库,其中东侧部分为五级战时二等、一等人员掩蔽所
本工程主体结构为框架剪力墙结构
本工程地上分为 1#楼、2#楼和裙房共三部分,地上总建筑面积37950 m2
其中 1#楼地上 19 层,为行车乘务楼,建筑面积23778m2,3 层以上为标准层,层高 3
8m,建筑高度 77
45m;2#楼地上 15 层,为铁路职工集体宿舍,建筑面积 14172m2,3 层以上为标准层,层高23
6m,建筑高度 59
55m;地上一至三层的裙房为铁路职工附属用房,层高分别为 5
8m,总高度 14
目前已完成混凝土结构、二次结构、屋面工程、通风工程、空调工程、电气工程、给排水工程、消防工程,后期施工主要有墙面工程、地面工程、顶棚工程、涂料工程、屋面钢结构工程及幕墙工程
本工程计划于 2017 年 1 月 10 日前停工
二、安全值班情况1、停工期间施工现场值班工作,以项
