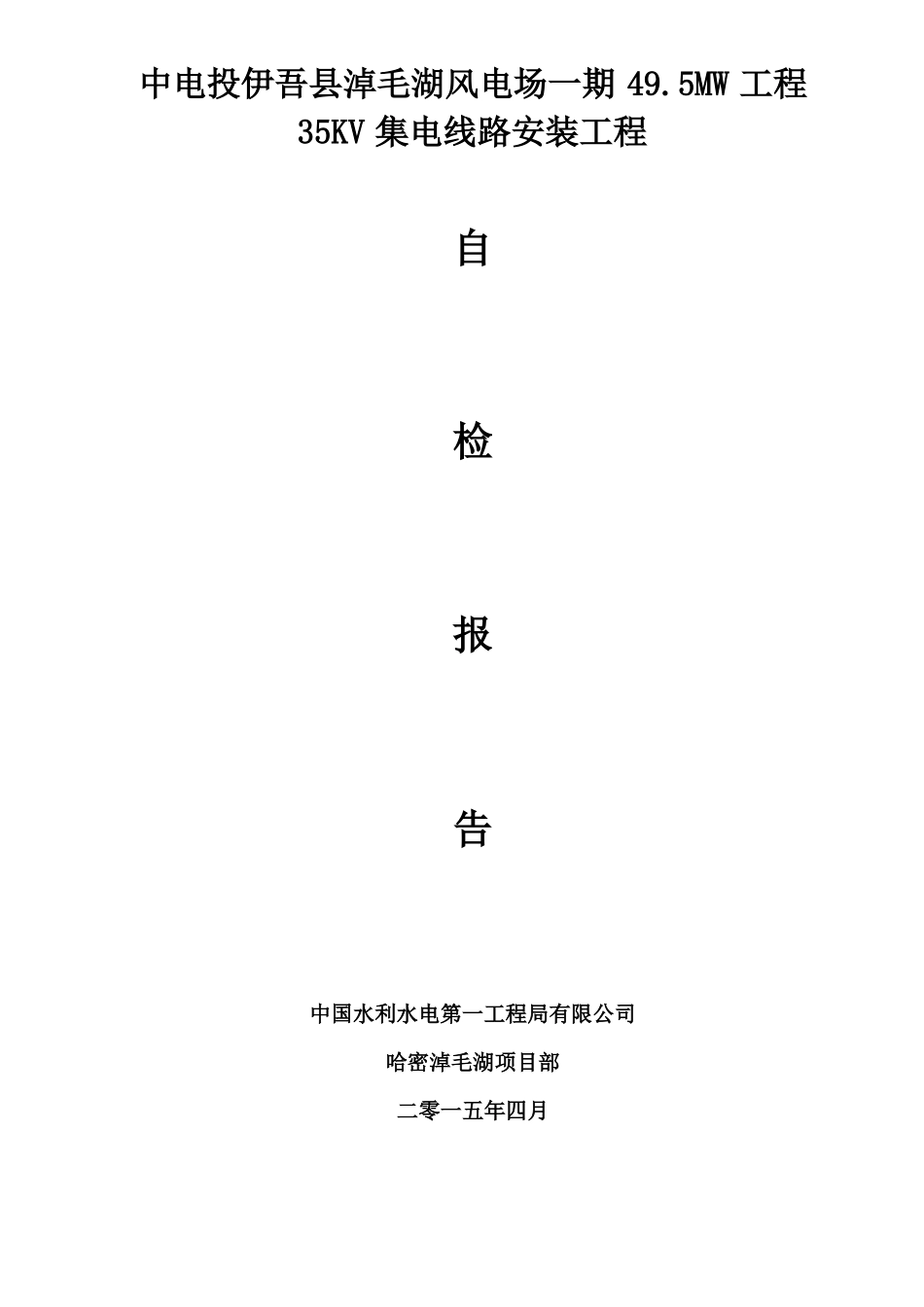

35kv 集电线路初步验收报告至:青海省迪康咨询监理有限公司中电投伊吾县淖毛湖风电项目 监理项目部:按施工图纸和合同要求,我项目部已完成了集电线路和箱变安装的全部内容请监理部组织现场验收具体验收项目如下:验收项目1、3 条集电线路 2、 箱变安装参加验收人员签到单:建设单位(签章):监理单位(签章):施工单位(签章):中国水利水电第一工程局有限公司年月日验收结论备注中电投伊吾县淖毛湖风电场一期 49.5MW 工程35KV 集电线路安装工程自检报告中国水利水电第一工程局有限公司哈密淖毛湖项目部二零一五年四月一、工程概况中电投淖毛湖风电场一期(49.5MW)工程场址位于新疆哈密市伊吾县淖毛镇北部,距伊吾县约 73km,距淖毛湖镇约 30km,风电场中心位置:北纬 43°52'43",东经95°1'58″。风电 场 东西向最 大长度 约 5.3km ,南北 向最大 宽 度约 5.3km, 东经94°39′~94°42′,北纬 43°39′~43°42′之间,风电场场址区内风电场区域的海拔 高度约在 625~685m,场地开阔,地形较平坦,地势南部高、北部低。本期工程共计划安装单机容量为 1500kW 风力发电机组共 33 台,总装机容量 49.5MW。并建设 110kV 升压站一座。本工程 35kV 架空线路起点为各风机箱变,迄点方向为风电场升压站。根据风电场内风机的布置把 33 台风机分为三回集电线,即分为 A、B 和 C 线。A、B、C 线路每回接入 11 台风电机组。线路路径尽量靠近风机位从而方便风机变压器与架空线路连接。1)A 回路连接风机:11 台。A 线连接 1#、2#、3#、4#、5#、6#、7#、8#、9#、10#、11#风机,路径长 3.963km,导线选用 LGJ-150/25;从终端塔至升压站 35kv 开关柜采用电缆,电缆路径长度约为 0.1km,型号为 YJV23-3*240.2)B 回路连接风机:11 台。B 线连接 17#、18#、19#、20#、21#、22#、23#、24#、25#、26#、27#风机,路径长 6.123km,导线选用 LGJ-150/25;从终端塔至升压站 35kv 开关柜采用电缆,电缆路径长度约为 0.1km,型号为 YJV23-3*240.3)C 回路连接风机:11 台。C 线连接 12#、13#、14#、15#、16#、28#、29#、30#、31#、32#、33#风机,路径长 4.722km,导线选用 LGJ-150/25;从终端塔至升压站 35kv 开关柜采用电缆,电缆路径长度约为 0.1km,型号为 YJV23-3*240.4)集电线路架空总长 14.8km;各风机处变压器出线采用电缆路径总长约为 0.66km,电缆型号为 YJV23-3*70;终端塔至风电...
