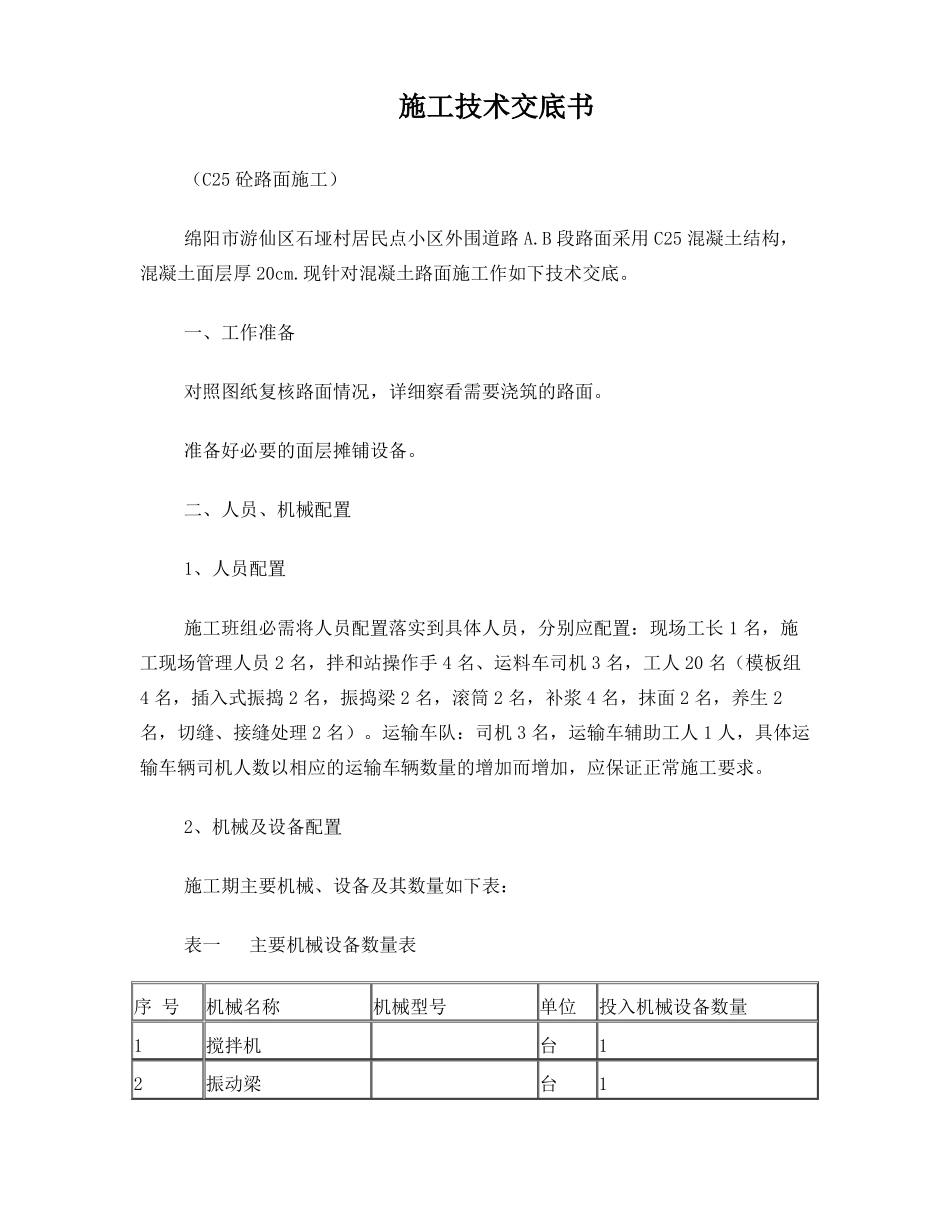

施工技术交底书(C25 砼路面施工)绵阳市游仙区石垭村居民点小区外围道路 A
B 段路面采用 C25 混凝土结构,混凝土面层厚 20cm
现针对混凝土路面施工作如下技术交底
一、工作准备对照图纸复核路面情况,详细察看需要浇筑的路面
准备好必要的面层摊铺设备
二、人员、机械配置1、人员配置施工班组必需将人员配置落实到具体人员,分别应配置:现场工长 1 名,施工现场管理人员 2 名,拌和站操作手 4 名、运料车司机 3 名,工人 20 名(模板组4 名,插入式振捣 2 名,振捣梁 2 名,滚筒 2 名,补浆 4 名,抹面 2 名,养生 2名,切缝、接缝处理 2 名)
运输车队:司机 3 名,运输车辅助工人 1 人,具体运输车辆司机人数以相应的运输车辆数量的增加而增加,应保证正常施工要求

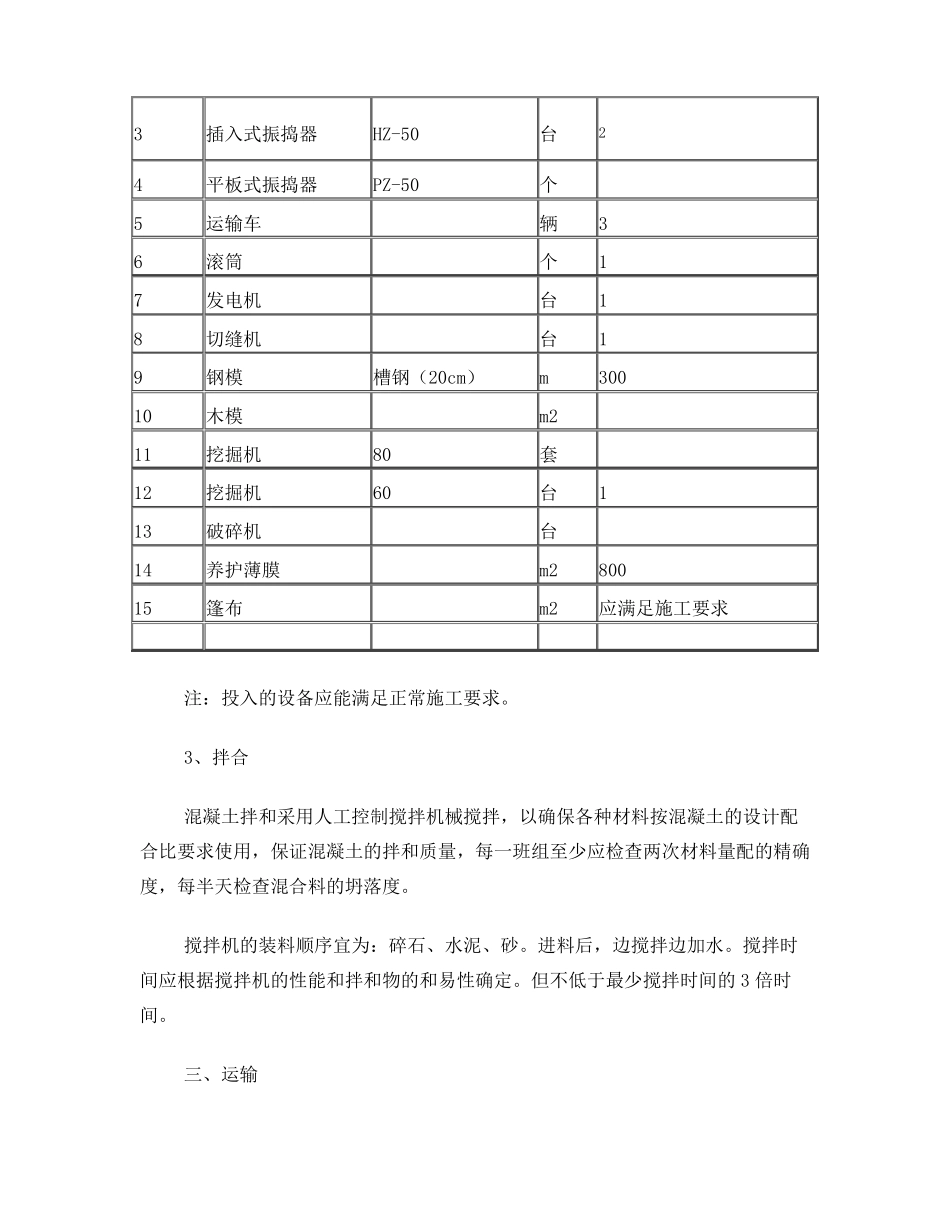

2、机械及设备配置施工期主要机械、设备及其数量如下表:表一主要机械设备数量表序 号机械名称12搅拌机振动梁机械型号单位投入机械设备数量台台113456789101112131415插入式振捣器平板式振捣器运输车滚筒发电机切缝机钢模木模挖掘机挖掘机破碎机养护薄膜篷布HZ-50PZ-50槽钢(20cm)8060台个辆个台台mm2套台台m2m2231113001800应满足施工要求注:投入的设备应能满足正常施工要求
3、拌合混凝土拌和采用人工控制搅拌机械搅拌,以确保各种材料按混凝土的设计配合比要求使用,保证混凝土的拌和质量,每一班组至少应检查两次材料量配的精确度,每半天检查混合料的坍落度
搅拌机的装料顺序宜为:碎石、水泥、砂
进料后,边搅拌边加水
搅拌时间应根据搅拌机的性能和拌和物的和易性确定
但不低于最少搅拌时间的 3 倍时间

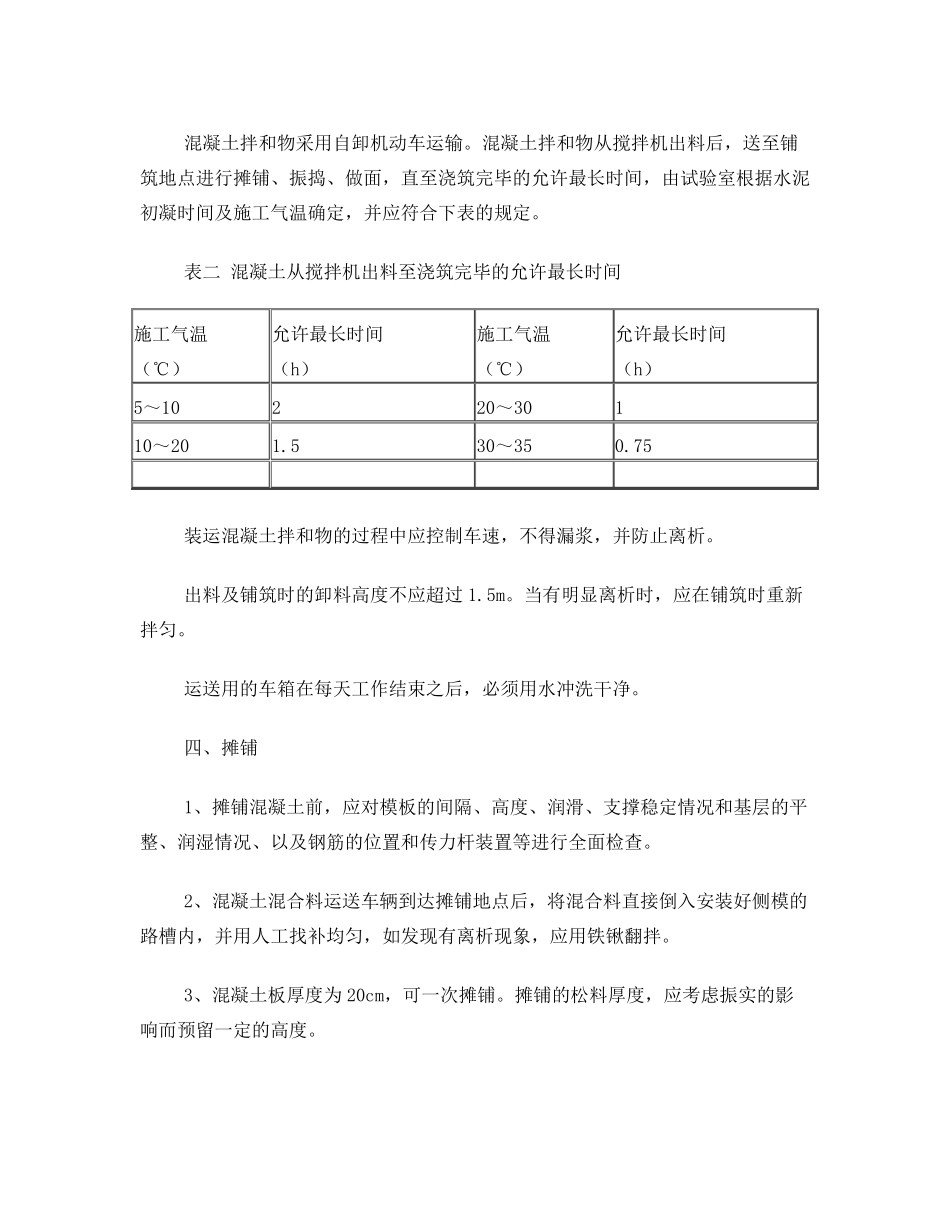

三、运输混凝土拌和物采用自卸机动车运输
混凝土拌和物从搅拌机出料后,送至铺筑地点进行摊铺、振捣、做面,直至浇筑完毕的允许最长时间,由试验室根据水泥初凝时间及施工气温确定,并应
