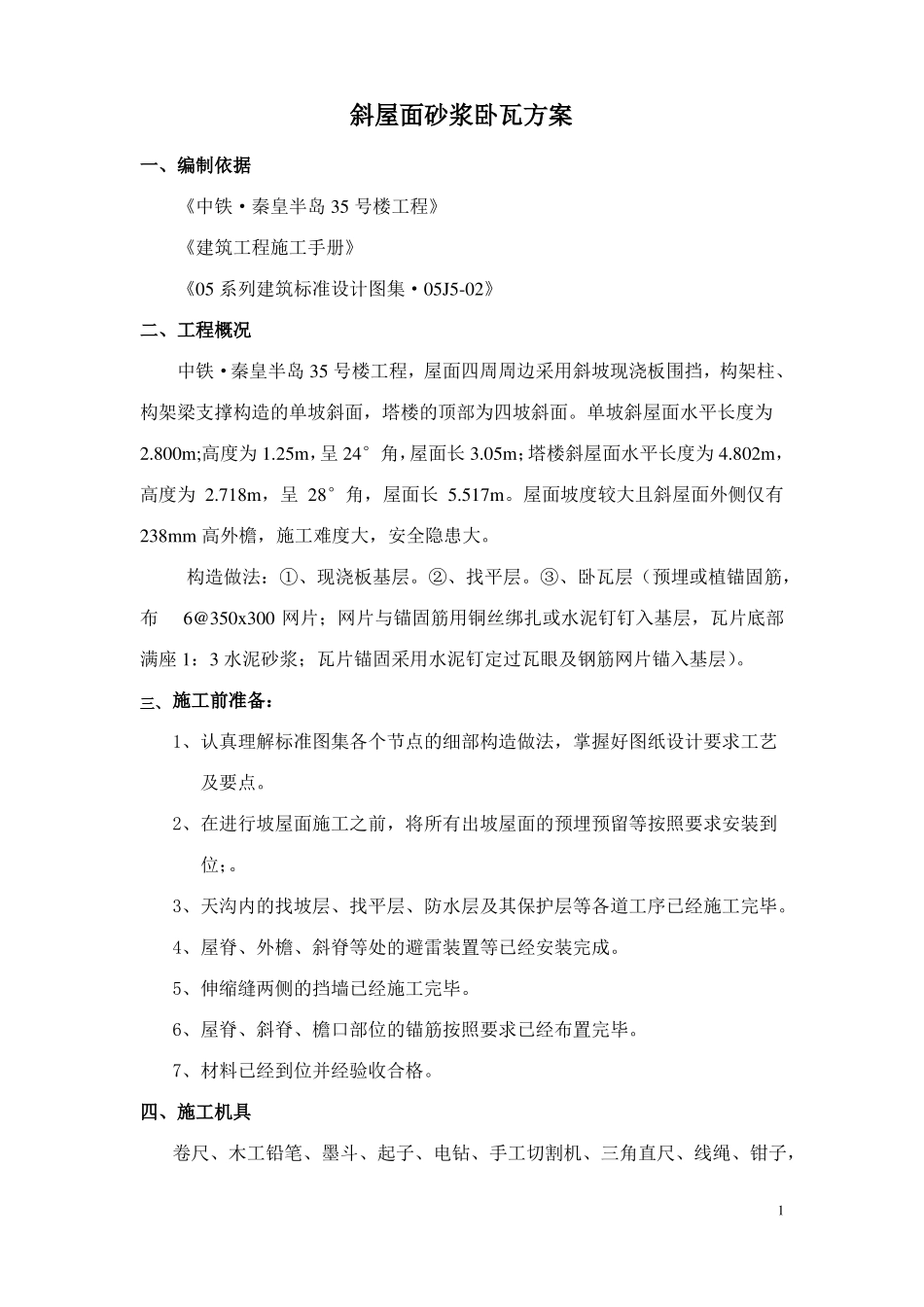

斜屋面砂浆卧瓦方案一、编制依据《中铁·秦皇半岛 35 号楼工程》《建筑工程施工手册》《05 系列建筑标准设计图集·05J5-02》二、工程概况中铁·秦皇半岛 35 号楼工程,屋面四周周边采用斜坡现浇板围挡,构架柱、构架梁支撑构造的单坡斜面,塔楼的顶部为四坡斜面
单坡斜屋面水平长度为2
800m;高度为 1
25m,呈 24°角,屋面长 3
05m;塔楼斜屋面水平长度为 4
802m,高度为 2
718m,呈 28°角,屋面长 5
屋面坡度较大且斜屋面外侧仅有238mm 高外檐,施工难度大,安全隐患大
构造做法:①、现浇板基层
③、卧瓦层(预埋或植锚固筋,布6@350x300 网片;网片与锚固筋用铜丝绑扎或水泥钉钉入基层,瓦片底部满座 1:3 水泥砂浆;瓦片锚固采用水泥钉定过瓦眼及钢筋网片锚入基层)
三、施工前准备:1、认真理解标准图集各个节点的细部构造做法,掌握好图纸设计要求工艺及要点
2、在进行坡屋面施工之前,将所有出坡屋面的预埋预留等按照要求安装到位;
3、天沟内的找坡层、找平层、防水层及其保护层等各道工序已经施工完毕
4、屋脊、外檐、斜脊等处的避雷装置等已经安装完成
5、伸缩缝两侧的挡墙已经施工完毕
6、屋脊、斜脊、檐口部位的锚筋按照要求已经布置完毕
7、材料已经到位并经验收合格
四、施工机具卷尺、木工铅笔、墨斗、起子、电钻、手工切割机、三角直尺、线绳、钳子,1木梯子

五、技术要求:1
屋面瓦的外形尺寸为:310 ㎜×310 ㎜,有釉,屋檐挑出通常为50 ㎜;每块瓦上下搭扣不小于50mm, 左右搭扣不少于30mm ;每片瓦吻接搭扣有 3 ㎜的调整
屋面整体找平的最大误差±5 ㎜(除横纵拉水平线找平铺瓦外) ,每层瓦左右距离最大误差不超过5 ㎜

坡屋面斜天沟部位按照图集05J5-2 ,第 8 页○3 做法施工,铺瓦砂浆水泥与砂的比例为1
