JSJD 8#技 术 交 底 记 录编号工程名称施 工 单利安电力武警重庆市总队第七支队迁建工程项目施工内容施工预埋位交 底 提要交底内容:一、工作内容接线盒预制、测量放线定位、模板钻孔、焊支架、线盒安装固定、管路敷设、封口保护二、施工准备1、 材料准备:武警重庆市总队第七支队迁建工程交底日期2012-6-11部线管预留预埋施工部位工程所有分项施工前应对每一层所需的各种材料、预制件按照施工详图进行统计,建立统计表,便于材料供应和实行限额领用
1)现浇砼结构内预埋应采用重型的阻燃性 PVC 导管
要求抗压抗冲击性能好;管材应柔韧性好,弯折时不易断裂,回弹性好建筑电工用无增塑刚性阻燃 PVC 管
2)导管、接线盒、接头套管、锁母、胶水等宜采用同一厂家的配套产品
接线盒敲落孔距盒口的高度应与其使用场所的钢筋与模板距离相匹配

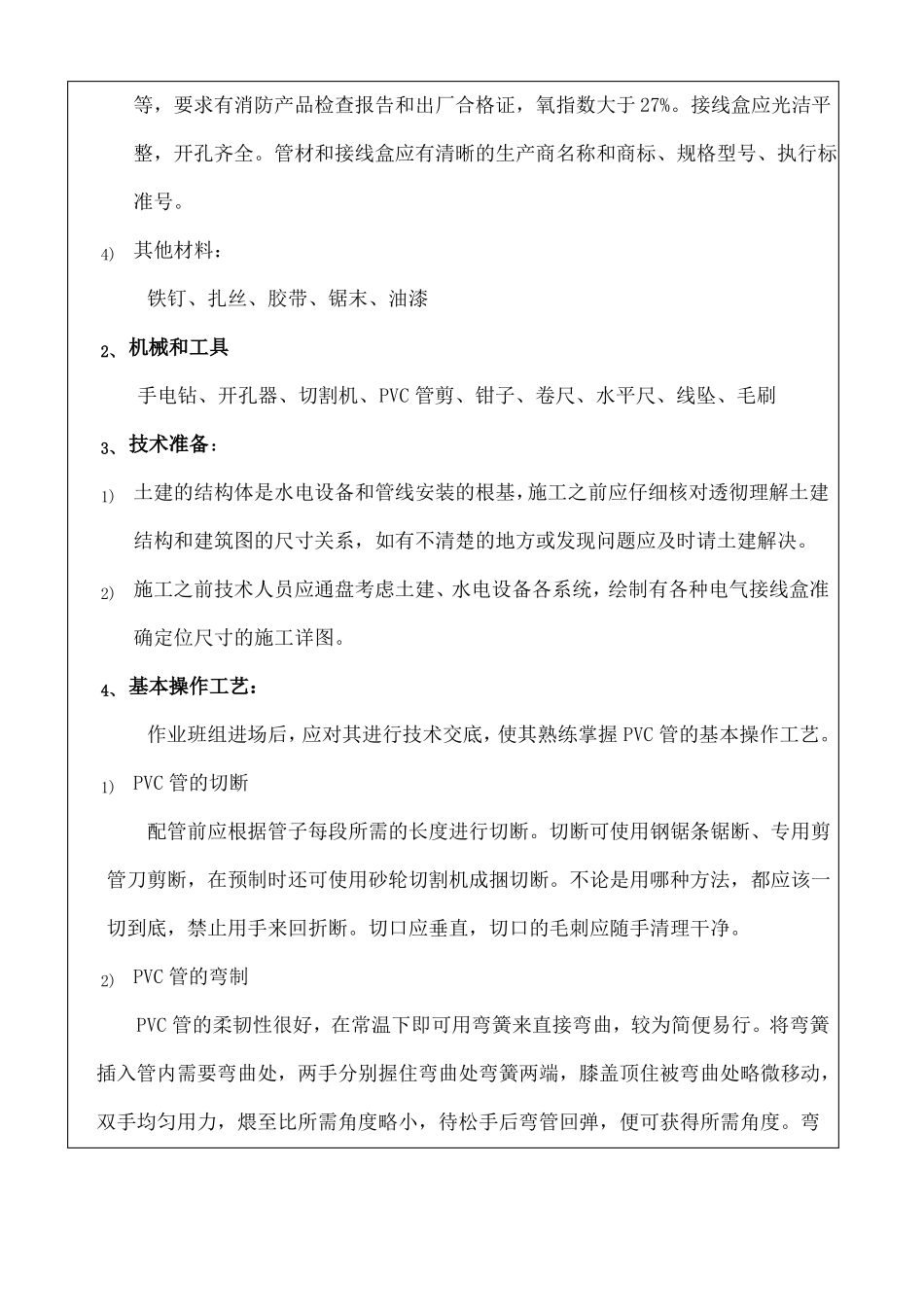

接头套管和锁母的内径应与导管的外径配合紧密
3)管材及其配件在进场应进行检查
PVC 管实测其壁厚应均匀,无变形和气泡裂缝等,要求有消防产品检查报告和出厂合格证,氧指数大于 27%
接线盒应光洁平整,开孔齐全
管材和接线盒应有清晰的生产商名称和商标、规格型号、执行标准号
4)其他材料:铁钉、扎丝、胶带、锯末、油漆2、 机械和工具手电钻、开孔器、切割机、PVC 管剪、钳子、卷尺、水平尺、线坠、毛刷3、 技术准备:1)土建的结构体是水电设备和管线安装的根基,施工之前应仔细核对透彻理解土建结构和建筑图的尺寸关系,如有不清楚的地方或发现问题应及时请土建解决
2)施工之前技术人员应通盘考虑土建、水电设备各系统,绘制有各种电气接线盒准确定位尺寸的施工详图
4、 基本操作工艺:作业班组进场后,应对其进行技术交底,使其熟练掌握 PVC 管的基本操作工艺
1)PVC 管的切断配管前应根据管子每段所需的长度进行切断
切断可使用钢锯条锯断、专用剪管刀剪断,在预制时还可使用砂轮切割机
