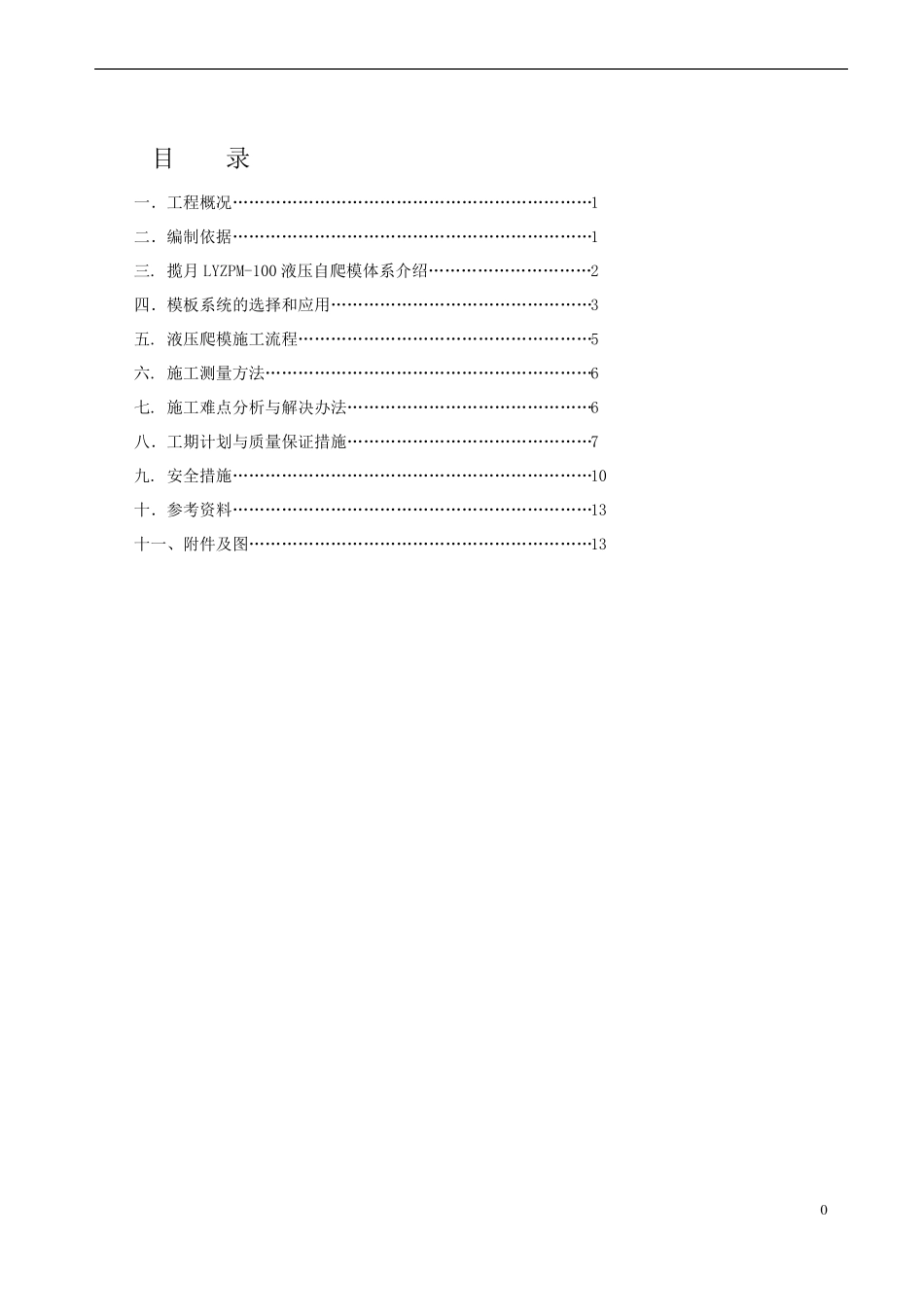

目录一.工程概况…………………………………………………………1二.编制依据…………………………………………………………1三
揽月 LYZPM-100 液压自爬模体系介绍…………………………2四.模板系统的选择和应用…………………………………………3五
液压爬模施工流程………………………………………………5六
施工测量方法……………………………………………………6七
施工难点分析与解决办法………………………………………6八.工期计划与质量保证措施………………………………………7九

安全措施…………………………………………………………10十.参考资料…………………………………………………………13十一、附件及图………………………………………………………1301、工程概况本工程核心筒形状对称、规则;地上部分标准层高为4
05m;外壁部分截面沿竖向逐步收小,变化时为外墙外侧向内收,内收厚度由 800mm 变化到 500mm,每次变化 100mm,共变化 3 次:地下-5F~24F:800mm,25F~30F:700mm,31F~37F:600mm,38F~40F:500mm;核心筒内壁剪力墙由上至下厚度保持不变,均为 400mm
考虑到施工成本和施工速度,本工程地下5 层采用爬模架的全钢大模板支撑体系施工;从地面第1层塔楼开始采用液压自爬模施工,而且爬模只用于主墙施工,核心筒内其余小墙、楼板、楼梯、核心筒外围墙体采用普通模板支撑体系跟进施工,滞后主墙施工2~3 层
本工程为于广州市经济圈中心,珠江新城北经济线内,故必须确保工地现场文明施工,考虑工程的整体外观和安全防护,以及塔吊吊力的均衡使用
本工程核心筒剪力墙采用爬模工艺施工,爬模装置选用江苏揽月模板工程有限公司制造的 LYZPM-100 液压自爬模系统

本工程共布置100 榀机位,从地面1层开始采用液压爬模施工
