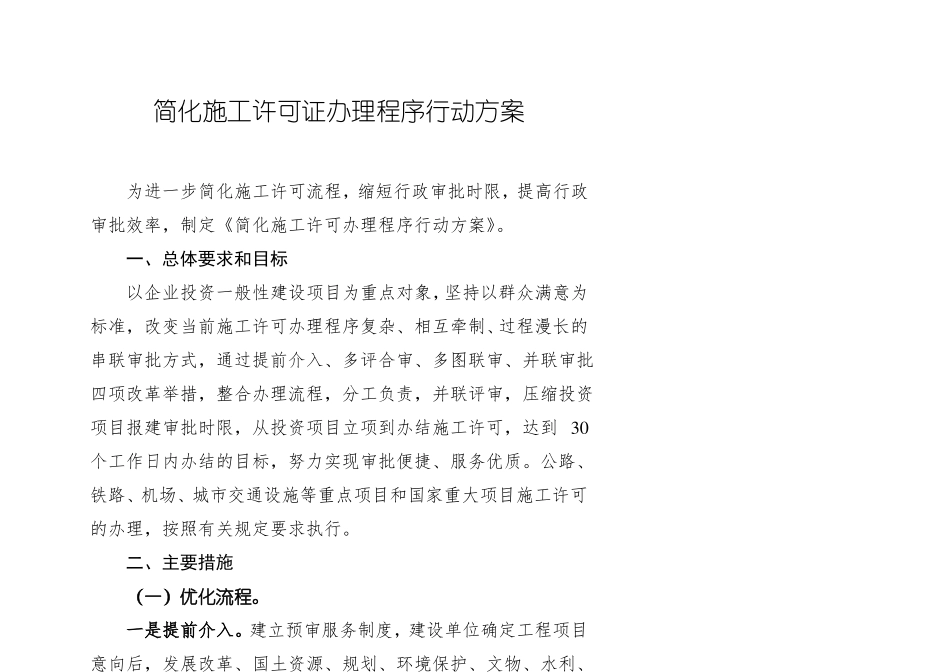

简化施工许可证办理程序行动方案为进一步简化施工许可流程,缩短行政审批时限,提高行政审批效率,制定《简化施工许可办理程序行动方案》
一、总体要求和目标以企业投资一般性建设项目为重点对象,坚持以群众满意为标准,改变当前施工许可办理程序复杂、相互牵制、过程漫长的串联审批方式,通过提前介入、多评合审、多图联审、并联审批四项改革举措,整合办理流程,分工负责,并联评审,压缩投资项目报建审批时限,从投资项目立项到办结施工许可,达到 30个工作日内办结的目标,努力实现审批便捷、服务优质
公路、铁路、机场、城市交通设施等重点项目和国家重大项目施工许可的办理,按照有关规定要求执行
二、主要措施(一)优化流程
一是提前介入
建立预审服务制度,建设单位确定工程项目意向后,发展改革、国土资源、规划、环境保护、文物、水利、气象、地震、地铁等部门联合预审,研判项目立项可行性,主要针对用地审批、城市规划、环境影响评价、文物考古、水土保持、气象环境、地震安全评价、穿越城市轨道方案审查等内容主动跟踪服务,指导和帮助建设单位做好前期各项准备工作

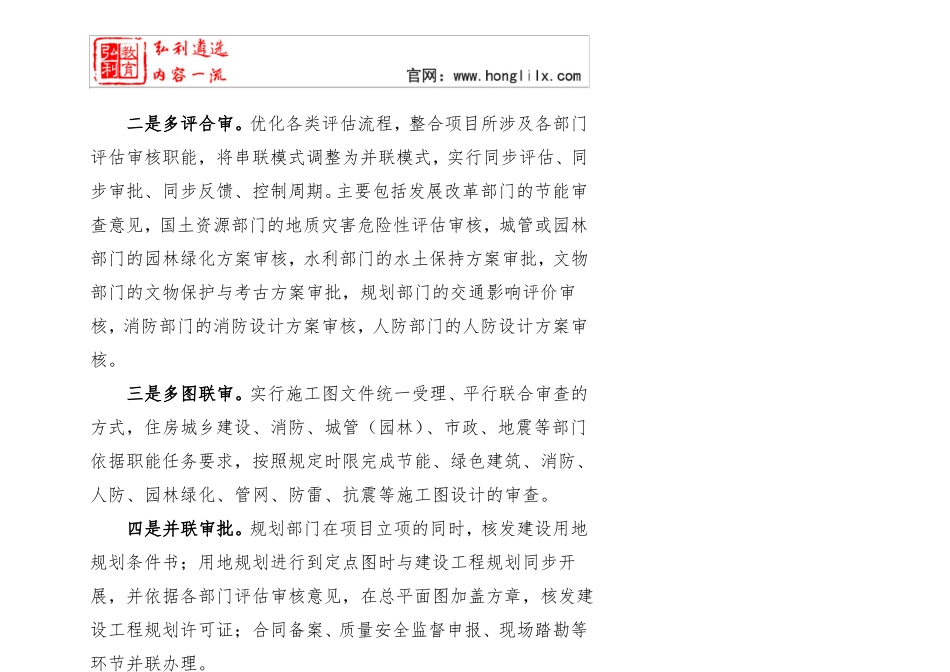

二是多评合审
优化各类评估流程,整合项目所涉及各部门评估审核职能,将串联模式调整为并联模式,实行同步评估、同步审批、同步反馈、控制周期
主要包括发展改革部门的节能审查意见,国土资源部门的地质灾害危险性评估审核,城管或园林部门的园林绿化方案审核,水利部门的水土保持方案审批,文物部门的文物保护与考古方案审批,规划部门的交通影响评价审核,消防部门的消防设计方案审核,人防部门的人防设计方案审核
三是多图联审
实行施工图文件统一受理、平行联合审查的方式,住房城乡建设、消防、城管(园林)、市政、地震等部门依据职能任务要求,按照规定时限完成节能、绿色建筑、消防、人防、园林绿化、管网、防雷、抗震等施工图设计的审查
四是并联审批

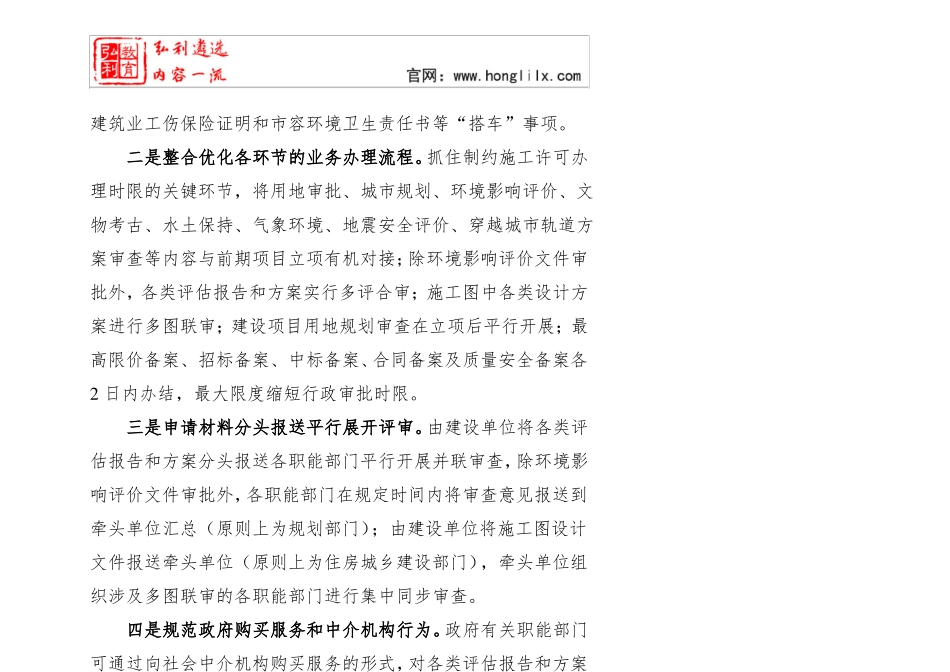

规划部门在项目立项的同时,核发建设用地规划条件书;用地规划
