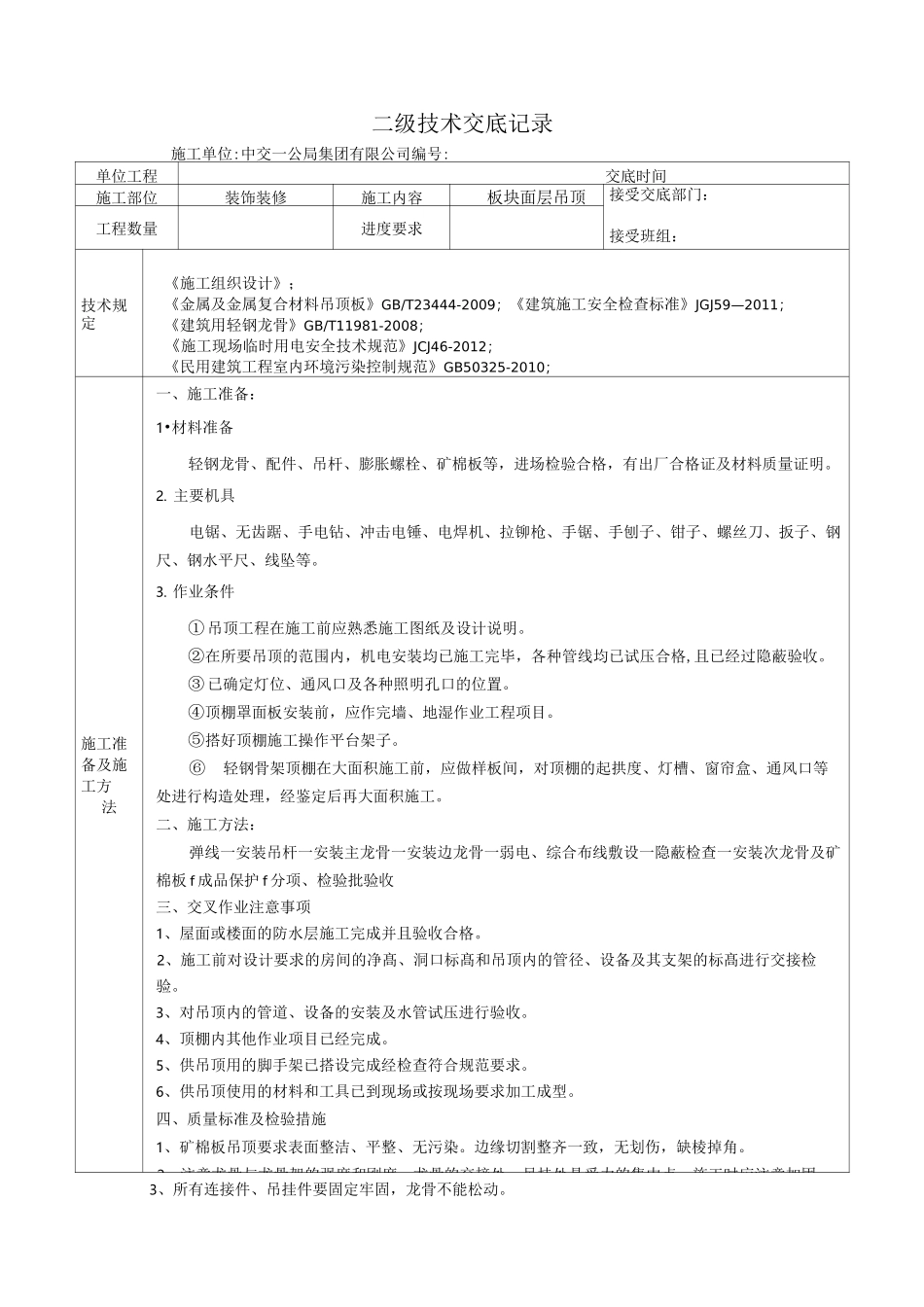

二级技术交底记录施工单位:中交一公局集团有限公司编号:单位工程交底时间施工部位装饰装修施工内容板块面层吊顶接受交底部门:接受班组:工程数量进度要求技术规定《施工组织设计》;《金属及金属复合材料吊顶板》GB/T23444-2009;《建筑施工安全检查标准》JGJ59—2011;《建筑用轻钢龙骨》GB/T11981-2008;《施工现场临时用电安全技术规范》JCJ46-2012;《民用建筑工程室内环境污染控制规范》GB50325-2010;施工准备及施工方法一、施工准备:1•材料准备轻钢龙骨、配件、吊杆、膨胀螺栓、矿棉板等,进场检验合格,有出厂合格证及材料质量证明
主要机具电锯、无齿踞、手电钻、冲击电锤、电焊机、拉铆枪、手锯、手刨子、钳子、螺丝刀、扳子、钢尺、钢水平尺、线坠等
作业条件① 吊顶工程在施工前应熟悉施工图纸及设计说明
②在所要吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,且已经过隐蔽验收
③ 已确定灯位、通风口及各种照明孔口的位置
④顶棚罩面板安装前,应作完墙、地湿作业工程项目
⑤搭好顶棚施工操作平台架子
⑥轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工
二、施工方法:弹线一安装吊杆一安装主龙骨一安装边龙骨一弱电、综合布线敷设一隐蔽检查一安装次龙骨及矿棉板 f 成品保护 f 分项、检验批验收三、交叉作业注意事项1、屋面或楼面的防水层施工完成并且验收合格
2、施工前对设计要求的房间的净髙、洞口标髙和吊顶内的管径、设备及其支架的标髙进行交接检验
3、对吊顶内的管道、设备的安装及水管试压进行验收
4、顶棚内其他作业项目已经完成
5、供吊顶用的脚手架已搭设完成经检查符合规范要求
6、供吊顶使用的材料和工具已到现场或按现场要求加工成型

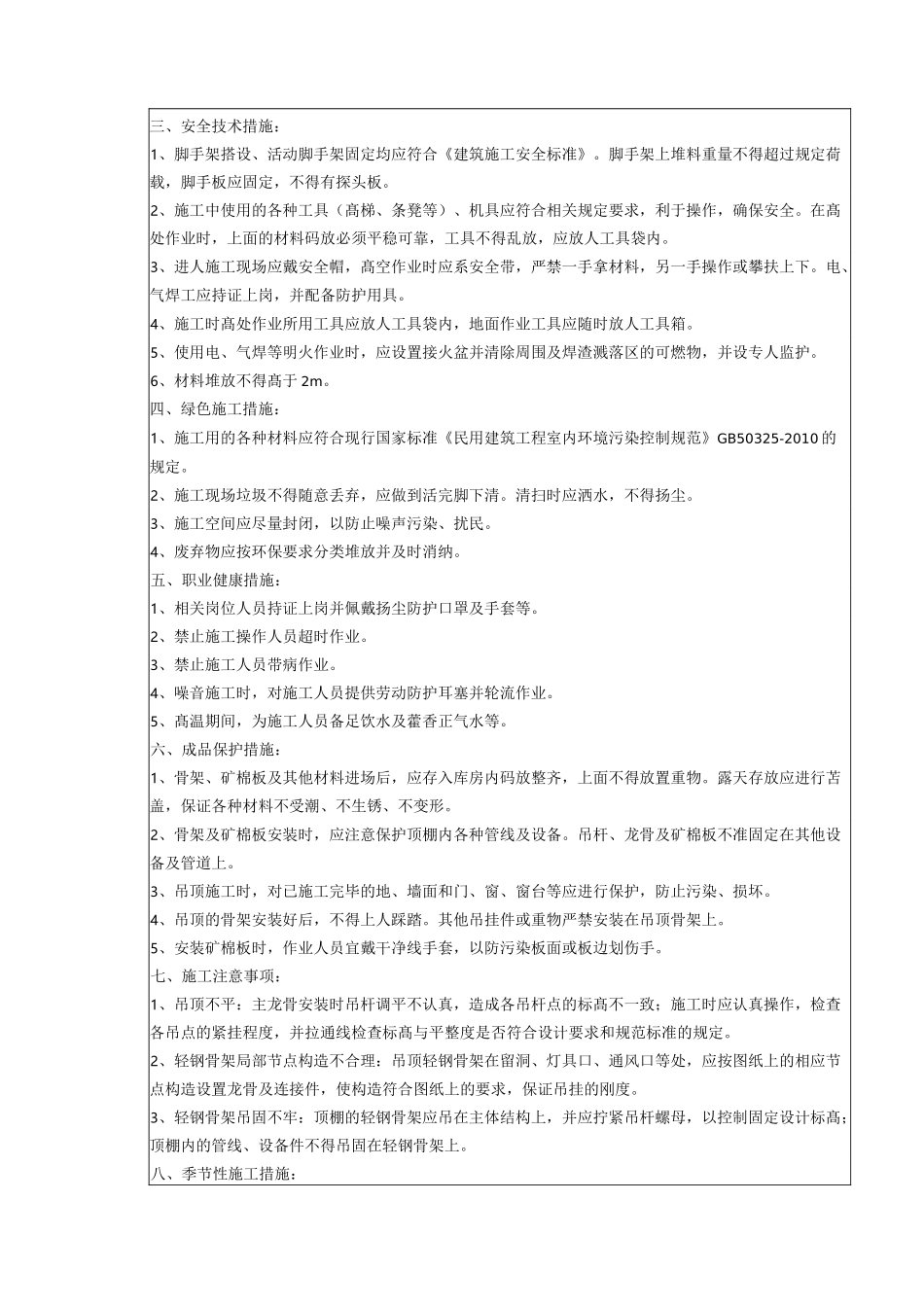

四、质量标准及检验措施1、矿棉板吊顶要求表面整洁、
