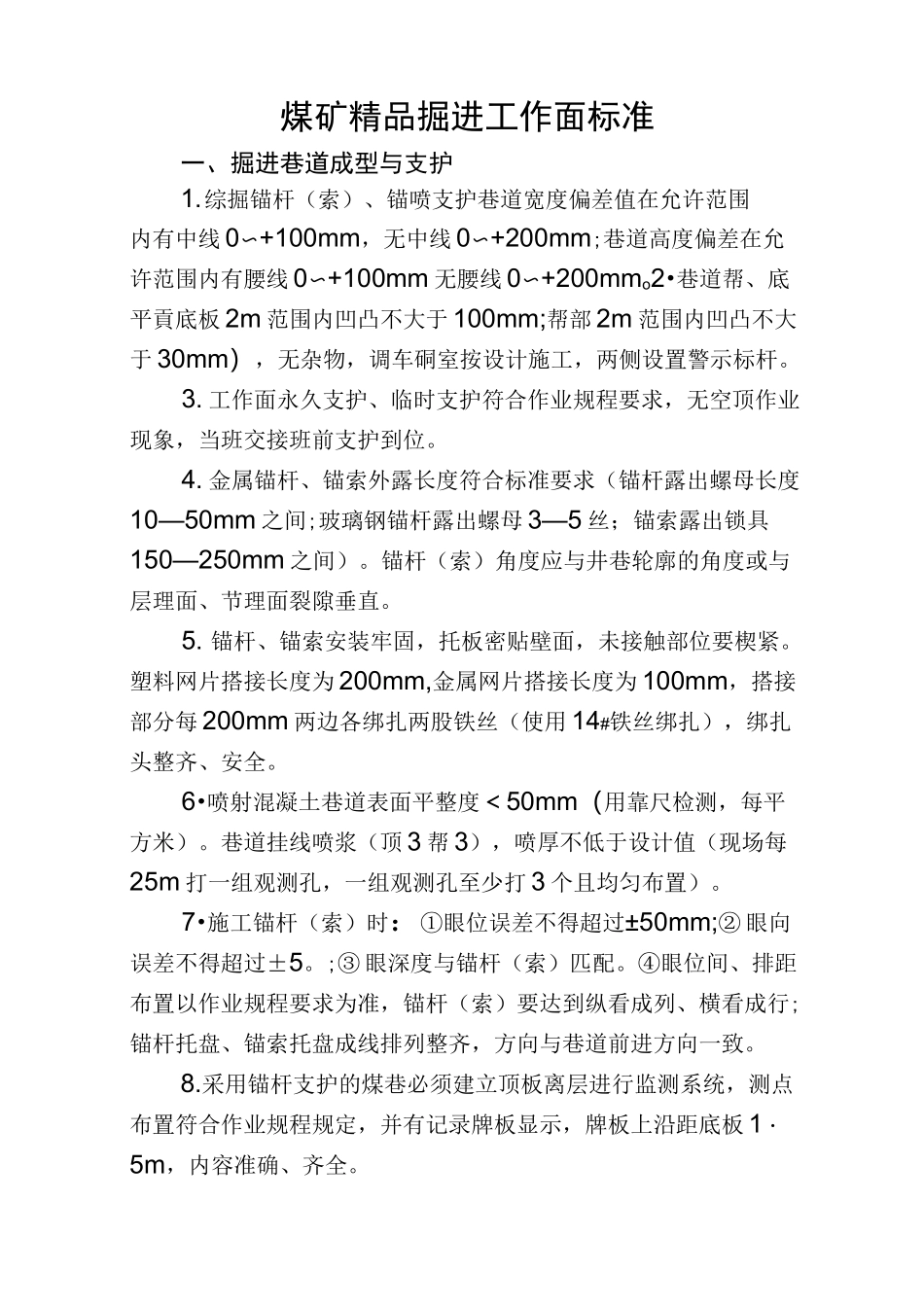

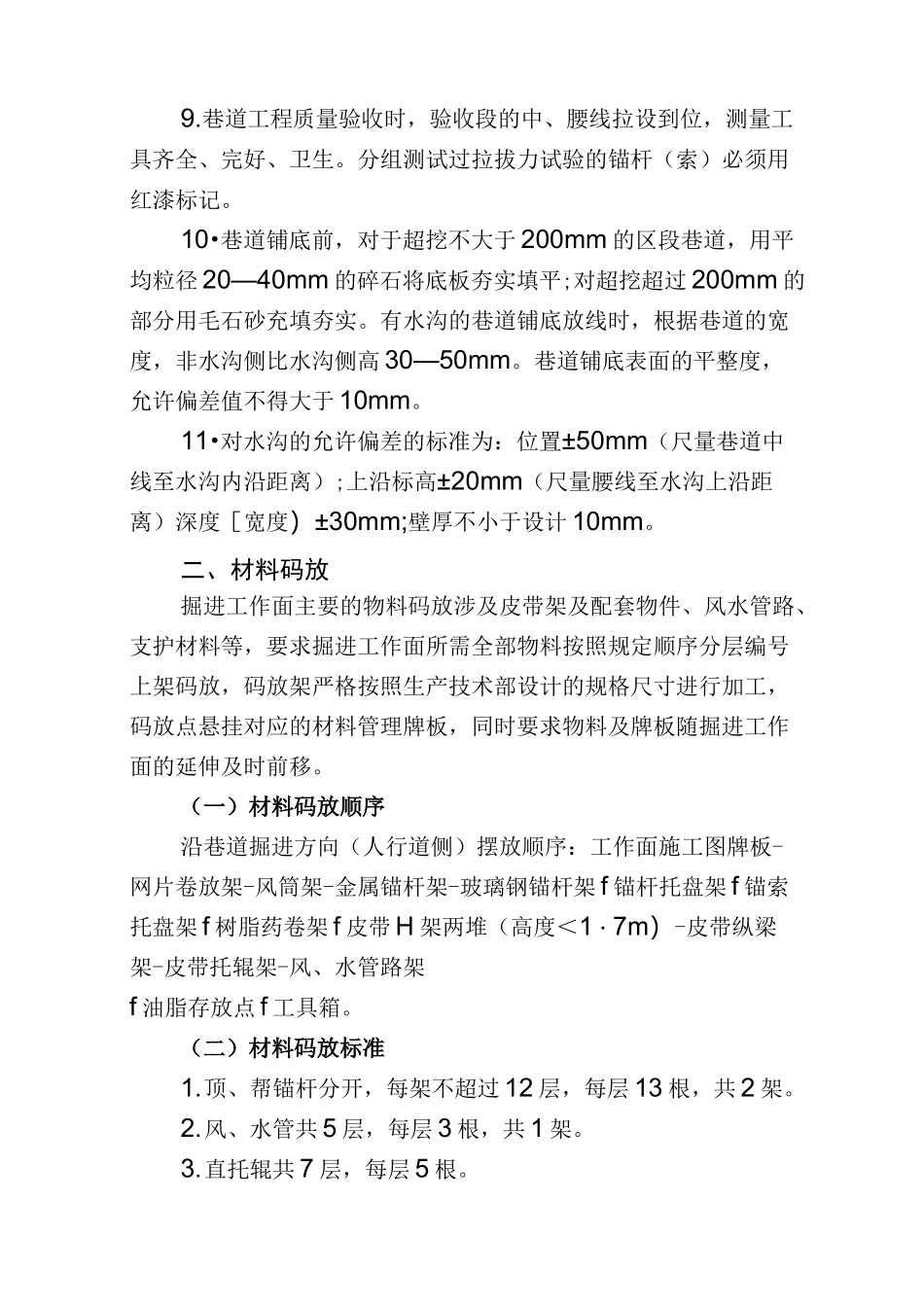

煤矿精品掘进工作面标准一、掘进巷道成型与支护1.综掘锚杆(索)、锚喷支护巷道宽度偏差值在允许范围内有中线 0〜+100mm,无中线 0〜+200mm;巷道高度偏差在允许范围内有腰线 0〜+100mm 无腰线 0〜+200mmo2•巷道帮、底平貢底板 2m 范围内凹凸不大于 100mm;帮部 2m 范围内凹凸不大于 30mm),无杂物,调车硐室按设计施工,两侧设置警示标杆。3. 工作面永久支护、临时支护符合作业规程要求,无空顶作业现象,当班交接班前支护到位。4. 金属锚杆、锚索外露长度符合标准要求(锚杆露出螺母长度10—50mm 之间;玻璃钢锚杆露出螺母 3—5 丝;锚索露出锁具150—250mm 之间)。锚杆(索)角度应与井巷轮廓的角度或与层理面、节理面裂隙垂直。5. 锚杆、锚索安装牢固,托板密贴壁面,未接触部位要楔紧。塑料网片搭接长度为 200mm,金属网片搭接长度为 100mm,搭接部分每 200mm 两边各绑扎两股铁丝(使用 14#铁丝绑扎),绑扎头整齐、安全。6•喷射混凝土巷道表面平整度<50mm(用靠尺检测,每平方米)。巷道挂线喷浆(顶 3 帮 3),喷厚不低于设计值(现场每25m 打一组观测孔,一组观测孔至少打 3 个且均匀布置)。7•施工锚杆(索)时:①眼位误差不得超过±50mm;② 眼向误差不得超过±5。;③ 眼深度与锚杆(索)匹配。④眼位间、排距布置以作业规程要求为准,锚杆(索)要达到纵看成列、横看成行;锚杆托盘、锚索托盘成线排列整齐,方向与巷道前进方向一致。8.采用锚杆支护的煤巷必须建立顶板离层进行监测系统,测点布置符合作业规程规定,并有记录牌板显示,牌板上沿距底板 1・5m,内容准确、齐全。9.巷道工程质量验收时,验收段的中、腰线拉设到位,测量工具齐全、完好、卫生。分组测试过拉拔力试验的锚杆(索)必须用红漆标记。10•巷道铺底前,对于超挖不大于 200mm 的区段巷道,用平均粒径 20—40mm 的碎石将底板夯实填平;对超挖超过 200mm 的部分用毛石砂充填夯实。有水沟的巷道铺底放线时,根据巷道的宽度,非水沟侧比水沟侧高 30—50mm。巷道铺底表面的平整度,允许偏差值不得大于 10mm。11•对水沟的允许偏差的标准为:位置±50mm(尺量巷道中线至水沟内沿距离);上沿标高±20mm(尺量腰线至水沟上沿距离)深度[宽度)±30mm;壁厚不小于设计 10mm。二、材料码放掘进工作面主要的物料码放涉及皮带架及配套物件、风水管路、支护材料等,要求掘进工作面所需全部物料按照规定顺序分层编号上架码放,码放架严格...
