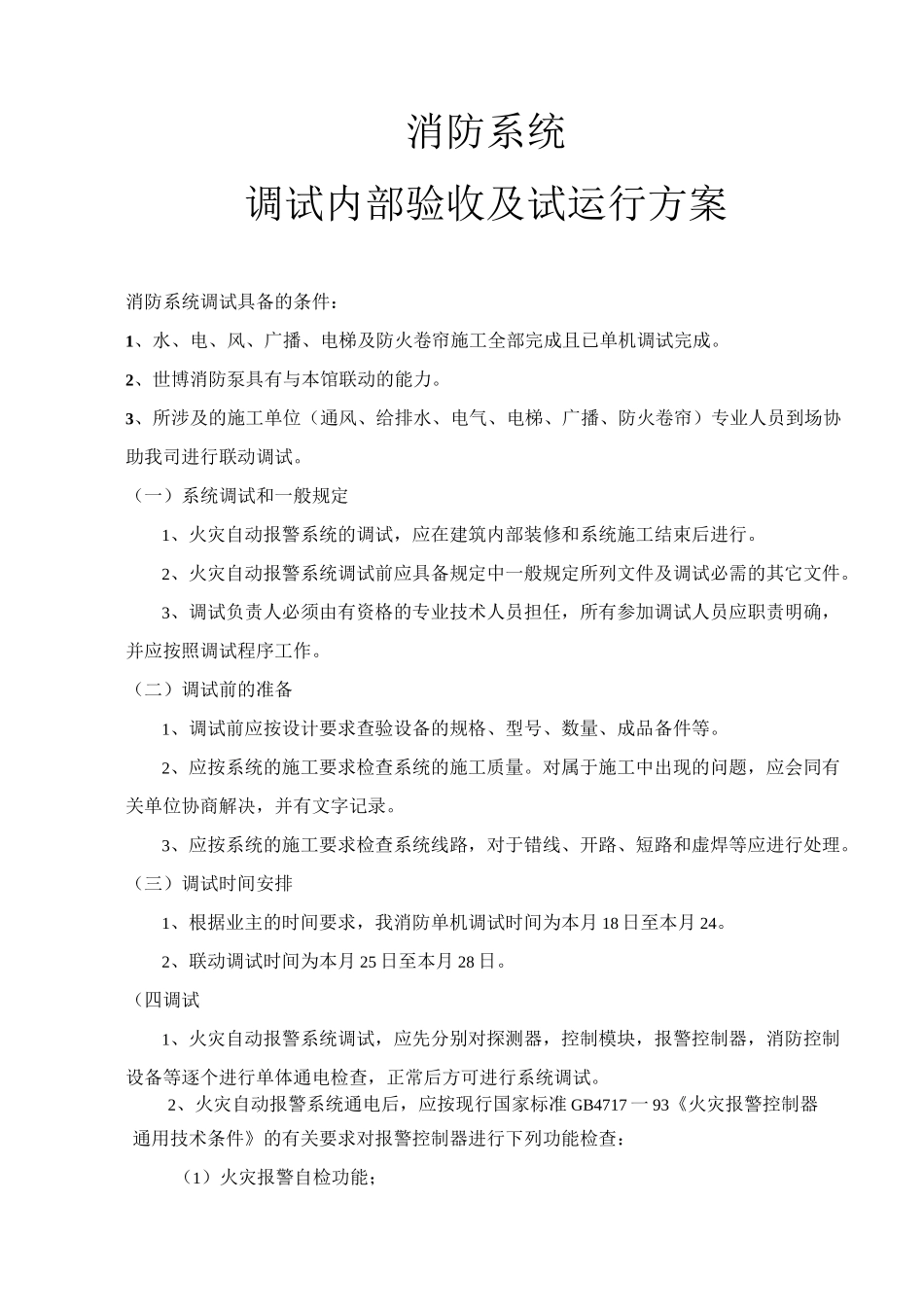

消防系统调试内部验收及试运行方案消防系统调试具备的条件:1、水、电、风、广播、电梯及防火卷帘施工全部完成且已单机调试完成
2、世博消防泵具有与本馆联动的能力
3、所涉及的施工单位(通风、给排水、电气、电梯、广播、防火卷帘)专业人员到场协助我司进行联动调试
(一)系统调试和一般规定1、火灾自动报警系统的调试,应在建筑内部装修和系统施工结束后进行
2、火灾自动报警系统调试前应具备规定中一般规定所列文件及调试必需的其它文件
3、调试负责人必须由有资格的专业技术人员担任,所有参加调试人员应职责明确,并应按照调试程序工作
(二)调试前的准备1、调试前应按设计要求查验设备的规格、型号、数量、成品备件等
2、应按系统的施工要求检查系统的施工质量
对属于施工中出现的问题,应会同有关单位协商解决,并有文字记录
3、应按系统的施工要求检查系统线路,对于错线、开路、短路和虚焊等应进行处理
(三)调试时间安排1、根据业主的时间要求,我消防单机调试时间为本月 18 日至本月 24
2、联动调试时间为本月 25 日至本月 28 日
(四调试1、火灾自动报警系统调试,应先分别对探测器,控制模块,报警控制器,消防控制设备等逐个进行单体通电检查,正常后方可进行系统调试
2、火灾自动报警系统通电后,应按现行国家标准 GB4717 一 93《火灾报警控制器通用技术条件》的有关要求对报警控制器进行下列功能检查:(1)火灾报警自检功能;(2)消音,复位功能;(3)故障报警功能;(4)火灾优先功能;(5)报警记忆功能;(6)电源自动切换和备用电源的自动充电功能:(7)备用电源的欠压和过压报警功能
3、检查火灾自动报警系统的主电源和备用电源,其容量应分别符合现行有关国家标准的要求,在备用电源连续充放电 3 次后,主电源和备用电源应能自动转换
4、应对探测器逐个进行试验,其动作应准确无误
5、应分别用主电源和备用电源供电
