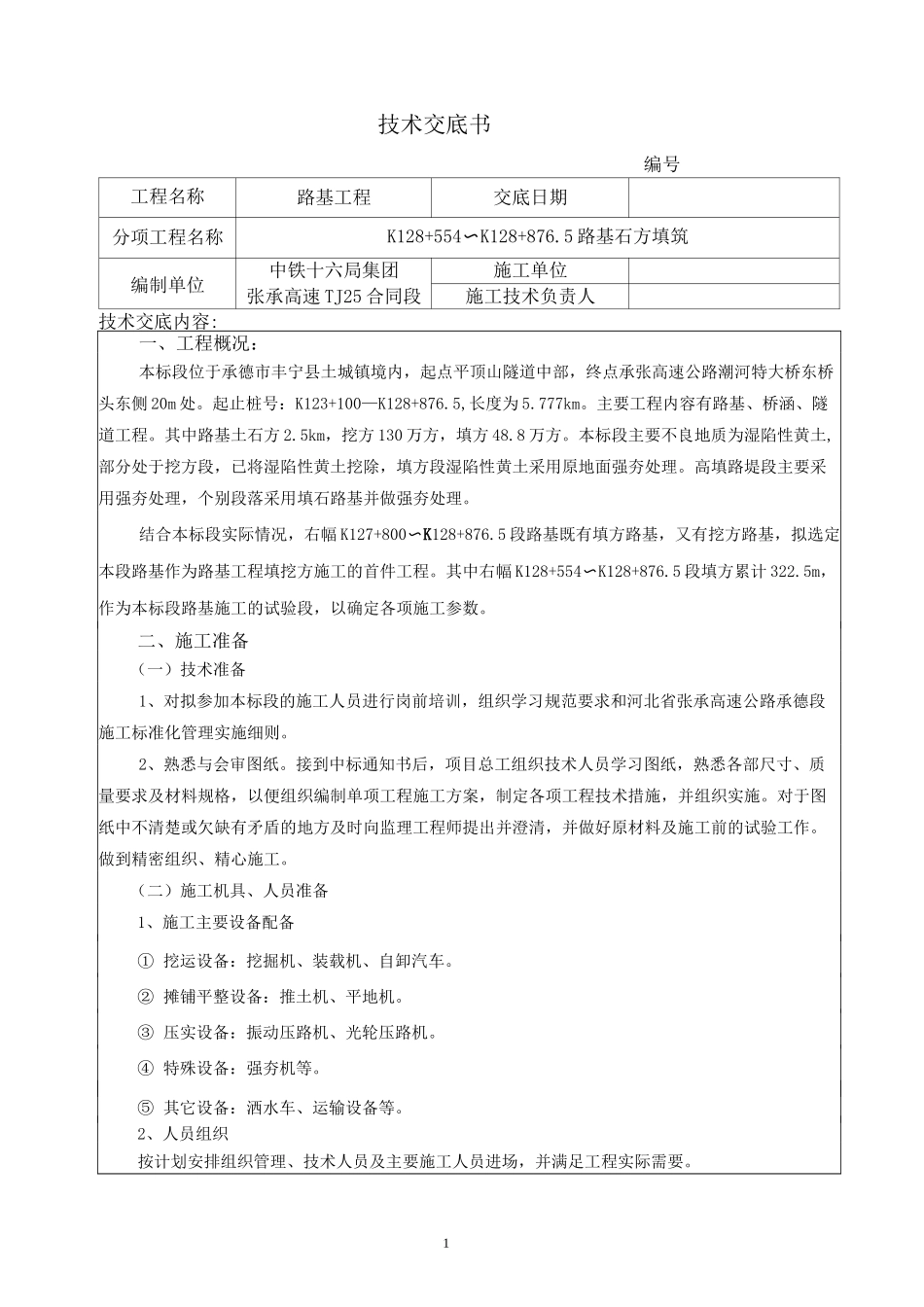

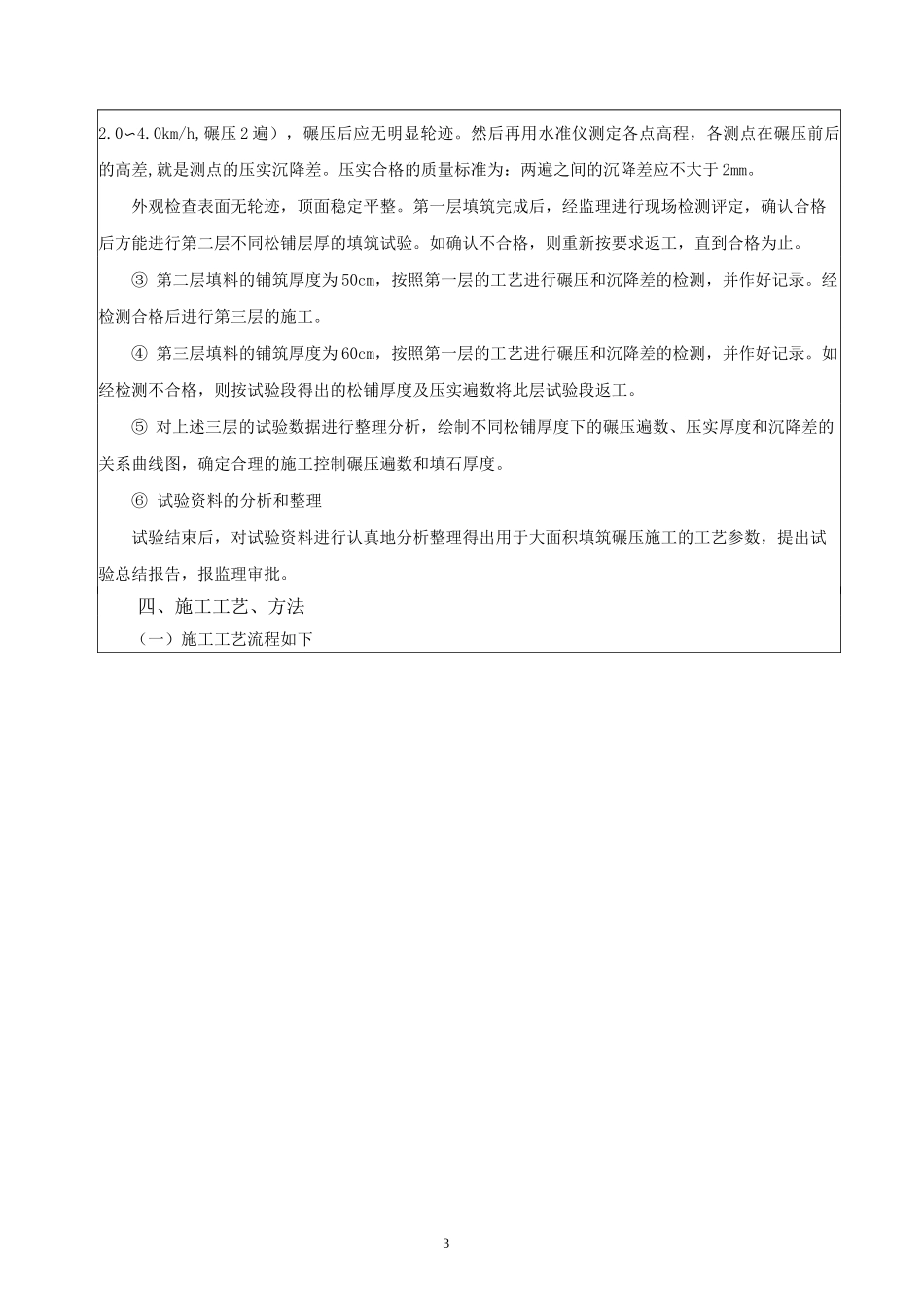

1技术交底书编号工程名称路基工程交底日期分项工程名称K128+554〜K128+876
5 路基石方填筑编制单位中铁十六局集团施工单位张承高速 TJ25 合同段施工技术负责人技术交底内容:一、工程概况:本标段位于承德市丰宁县土城镇境内,起点平顶山隧道中部,终点承张高速公路潮河特大桥东桥头东侧 20m 处
起止桩号:K123+100—K128+876
5,长度为 5
主要工程内容有路基、桥涵、隧道工程
其中路基土石方 2
5km,挖方 130 万方,填方 48
本标段主要不良地质为湿陷性黄土,部分处于挖方段,已将湿陷性黄土挖除,填方段湿陷性黄土采用原地面强夯处理
高填路堤段主要采用强夯处理,个别段落采用填石路基并做强夯处理
结合本标段实际情况,右幅 K127+800〜K128+876
5 段路基既有填方路基,又有挖方路基,拟选定本段路基作为路基工程填挖方施工的首件工程
其中右幅 K128+554〜K128+876
5 段填方累计 322
5m,作为本标段路基施工的试验段,以确定各项施工参数
二、施工准备(一)技术准备1、对拟参加本标段的施工人员进行岗前培训,组织学习规范要求和河北省张承高速公路承德段施工标准化管理实施细则
2、熟悉与会审图纸
接到中标通知书后,项目总工组织技术人员学习图纸,熟悉各部尺寸、质量要求及材料规格,以便组织编制单项工程施工方案,制定各项工程技术措施,并组织实施
对于图纸中不清楚或欠缺有矛盾的地方及时向监理工程师提出并澄清,并做好原材料及施工前的试验工作
做到精密组织、精心施工
(二)施工机具、人员准备1、施工主要设备配备① 挖运设备:挖掘机、装载机、自卸汽车
② 摊铺平整设备:推土机、平地机
③ 压实设备:振动压路机、光轮压路机
④ 特殊设备:强夯机等
⑤ 其它设备:洒水车、运输设备等
2、人员组织按计划安排组织管理、技术人员及主
