施 工 组 织 设 计一、工程概况S324 桃江县牛田至安化县大福公路全长 9
375km,路基宽度 10
0m,设计速度 40km/h(局部困难地段采用 30km/h)
该段共 12 处仰斜式路肩挡土墙,施工段落:左侧k30+545~k30+565、k30+610~k30+640、k36+745~k36+760、k36+838~k36+855、k36+859~k36+891 右侧 k27+910~k27+950、k28+350~k28+360 、 k28+480 ~ k28+525 、 k28+765 ~ k28+810 、 k28+890 ~ k28+940k28+940~k29+000、k35+800~k35+820;其主要工程量:M10 浆砌片石 1778
6m³、C20 片石砼 1096
5m³、M10 砂浆抹面 288 ㎡、M10 砂浆勾缝 293 ㎡、挖土石方 9956m³、砂砾垫层 61
4m³二、挡土墙施工前准备(一)施工力量配置针对本工程的实际情况,我项目部组织施工经验丰富的圬工砌体施工人员及施工队承担挡土墙施工任务

(1)主要施工人员配置施工现场负责人试 验 负 责 人现场质检负责人测 量 负 责 人安全员(2)主要施工机械配置表机械设备履带式挖掘机JZC 搅拌机自卸汽车型号斗山 220JZ35015T单位台台辆数量223农用三轮车发电机压路机打夯机污水泵时风120KW18T20m /h3辆台台台台53253(二)测量与放样工程开工之前进行导线、中线的复测,水准点的复测与加密
(三)对原设计进行复核挡土墙开工前,应根据设计资料,结合现场实际地形及地质情况,对其位置、方向、长度及结构尺寸和高程等进行核对,核对无误后再行开工

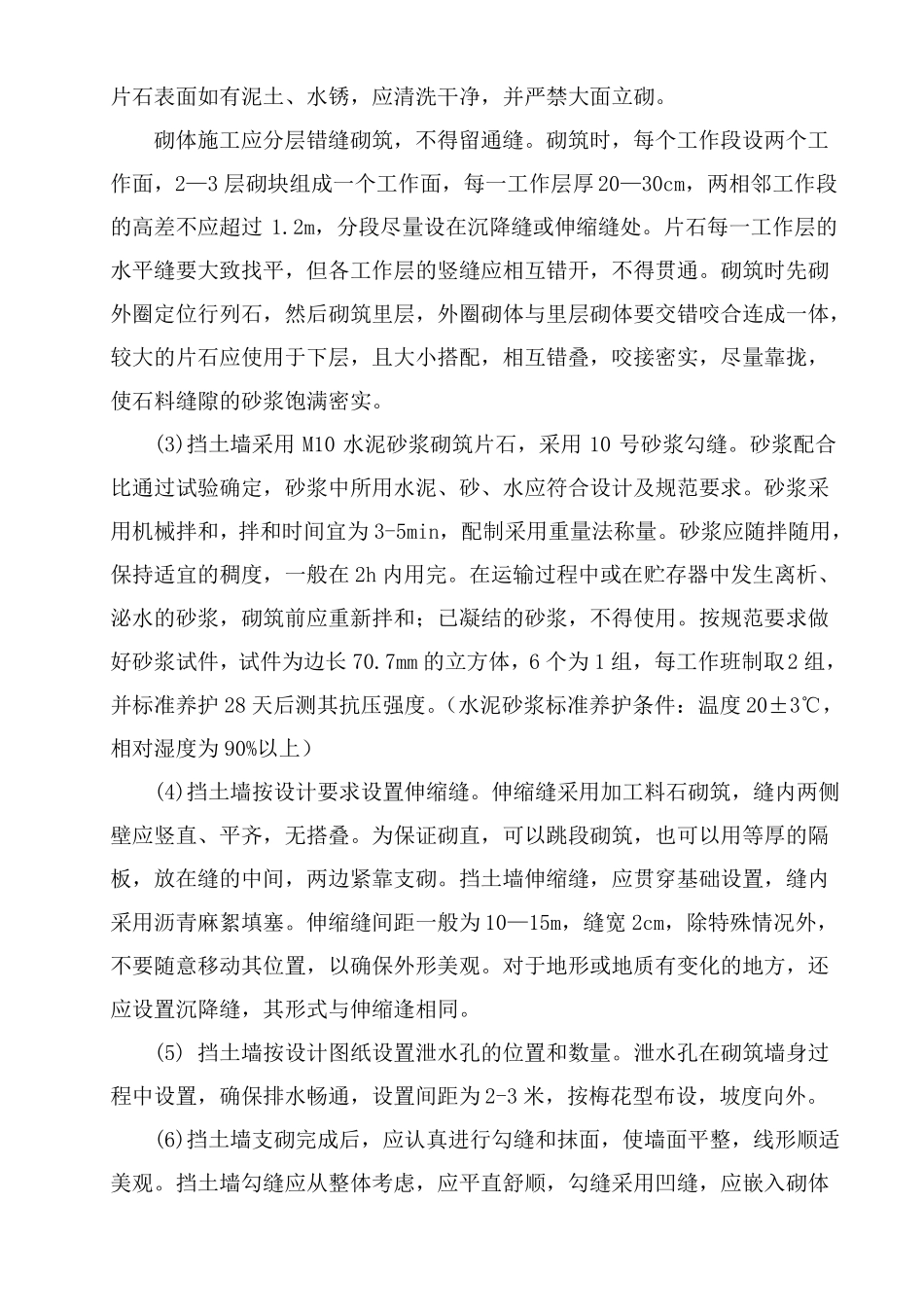

三、施工方案挡土墙的施工顺序为:施工放线→开挖基坑→检平基底→夯实基底、检测基底承载力→浆砌基础(浇筑砼)→支砌墙身(浇筑砼)、预留
