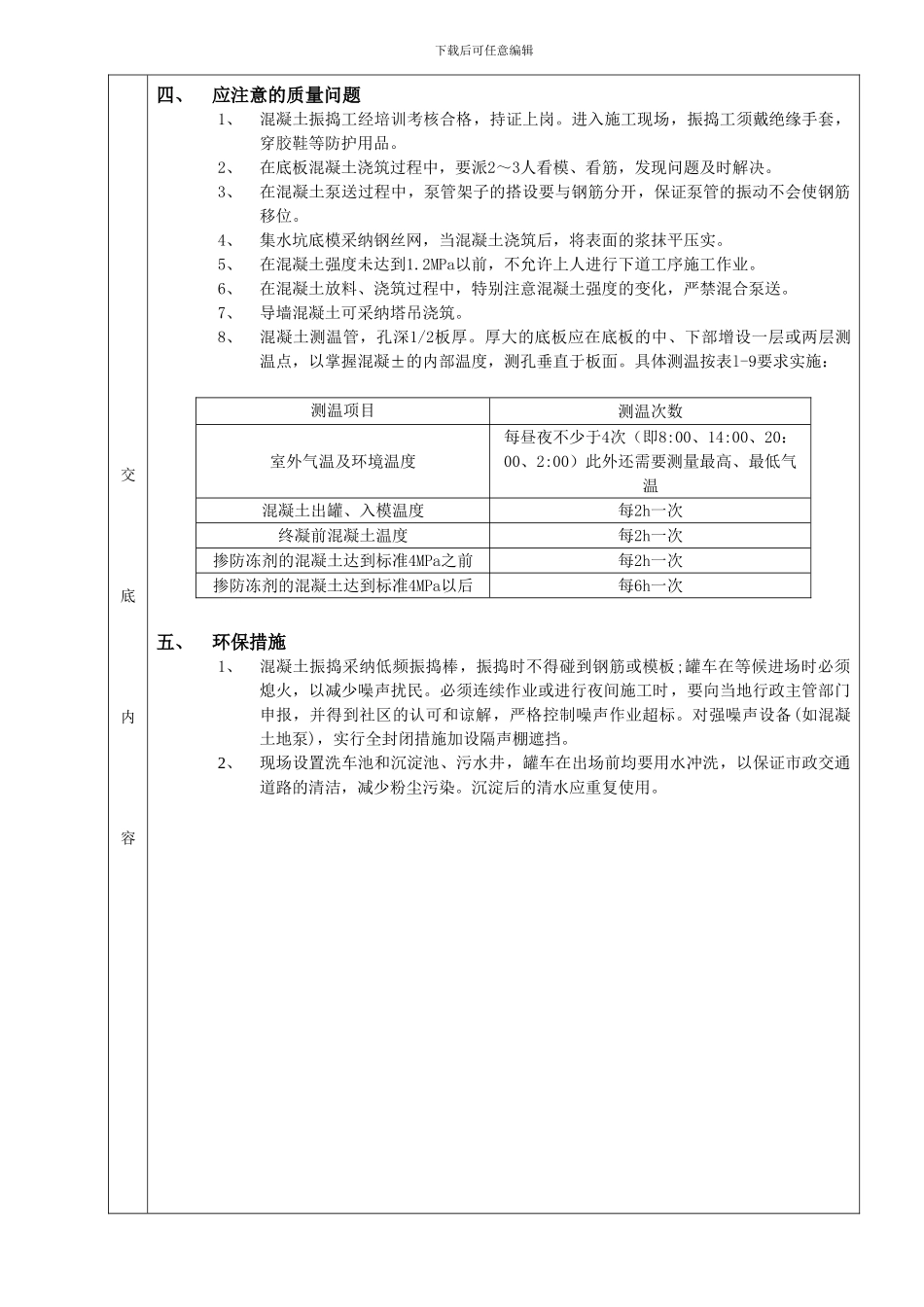

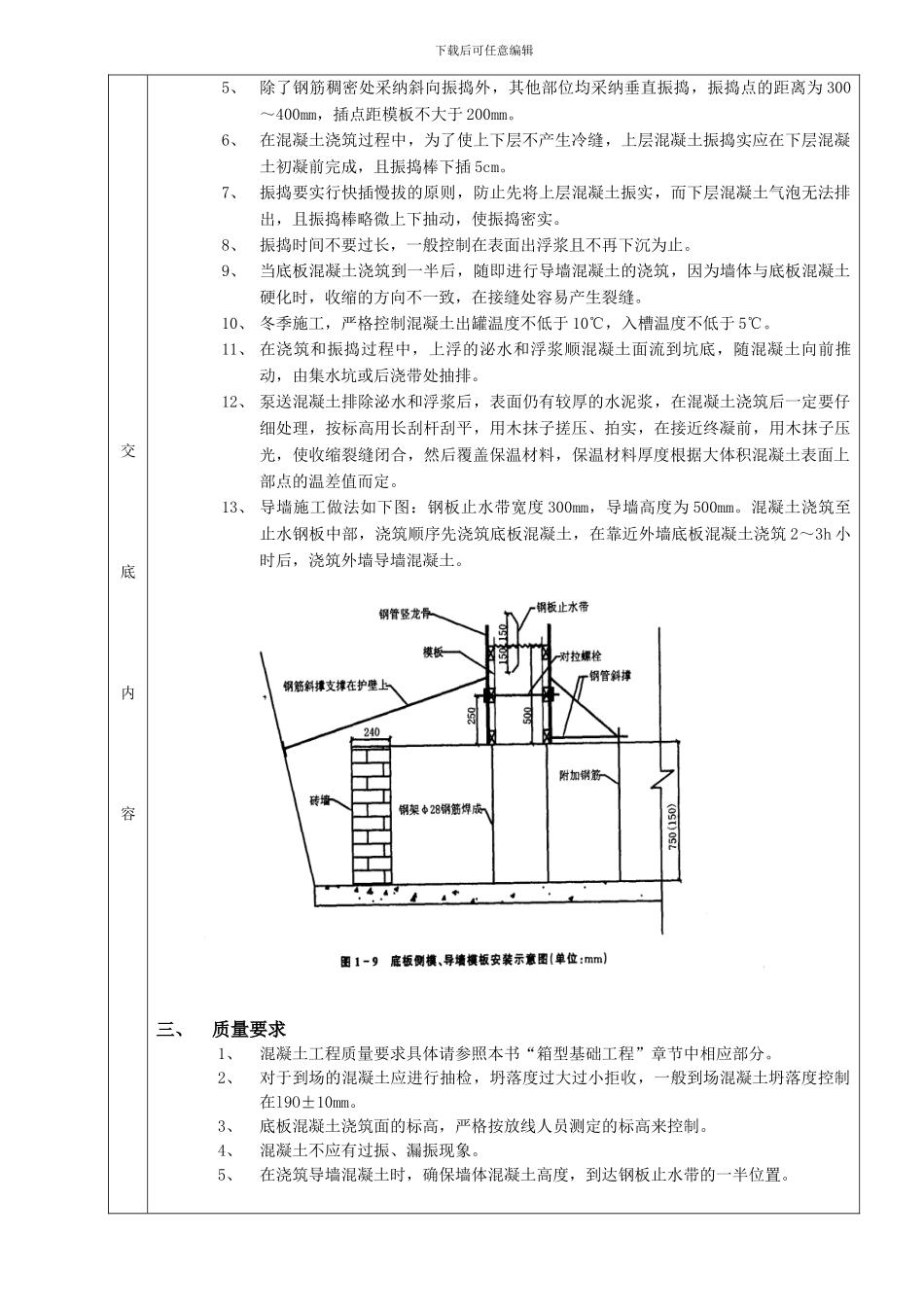

下载后可任意编辑 独立柱基础 分项工程质量技术交底卡GD2301003 施工单位工程名称分部工程交底部位日 期 年 月 日交底内容一、施工准备(一)施工器具耙子、扫把、白线、铝合金刮杠、尖锹、平锹、混凝土地泵、插人式振捣器、平板振捣器、配电箱、塔吊、水泵等。(二)技术准备1、混凝土申请:浇筑棍凝±前,预先与混凝土供应单位办理预拌混凝土委托单及浇灌申请,委托单的内容包括:混凝土强度等级、方量、坍落度、初凝终凝时间、是否加抗冻剂以及浇筑时间等。2、所有机具均应在浇筑混凝土前进行检查,同时配备专职技工,随时检修。3、在混凝土浇筑期间,要保证水、电、照明不中断。为了防备临时停水停电,事先应在现场准备一定数量的人工搅拌和振捣用工具,以防出现意外施工缝。4、根据施工方案准备必要的塑料布、保温材料及测温用具等。(三)作业条件1、各种专业管线已埋设完毕,钢筋隐检、模板预检已完成。2、施工人员的通道架设、泵管的架子已搭设完毕。3、振捣设备调试正常及备有一定数量的振捣棒。4、放料处与浇筑点的联络信号已准备就绪。5、劳动力安排已妥当,名单已上报。6、与城管部门协调好,确保混凝土的顺利浇筑。7、检查墙、柱插筋位置、数量,预埋件的位置、数量,预留洞的位置、数量,模板接缝是否严密,模板隔离剂涂刷情况、支撑系统的承载能力、刚度和稳定性是否满足要求。8、板内是否清理洁净,如铁丝、冷挤压套管、木屑、铁钉、焊渣等。二、施工工艺1、基础底板采纳斜面分层的浇筑方法,且混凝土浇筑由远及近,随着混凝土浇筑,泵管及架子逐渐拆除。2、由于是大体积混凝土,为了防止温度裂缝及收缩裂缝出现,除了设计上实行措施外,在施工操作上控制浇筑层厚度,不大于 500mm,并通过测温记录与保温覆盖措施使内外温差控制在 25 它以内。3、混凝土坍落度为 180~200mm,采纳的浇筑坡度为 1:6,各地泵同时向后退着浇筑,泵口之间的距离保证接软管后能左右交合。4、根据泵送浇筑时自然形成一个坡度的实际情况,在每道浇筑带前后布置三道振捣棒,前道振捣棒布置在底排钢筋处和混凝土坡脚处,确保下部混凝土密实,后道振捣棒布置在混凝土卸料点,解决上部混凝土的捣实。下载后可任意编辑交底内容5、除了钢筋稠密处采纳斜向振捣外,其他部位均采纳垂直振捣,振捣点的距离为 300~400mm,插点距模板不大于 200mm。6、在混凝土浇筑过程中,为了使上下层不产生冷缝,上层混凝土振捣实应在下层混凝土初凝前完成,且振捣...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
