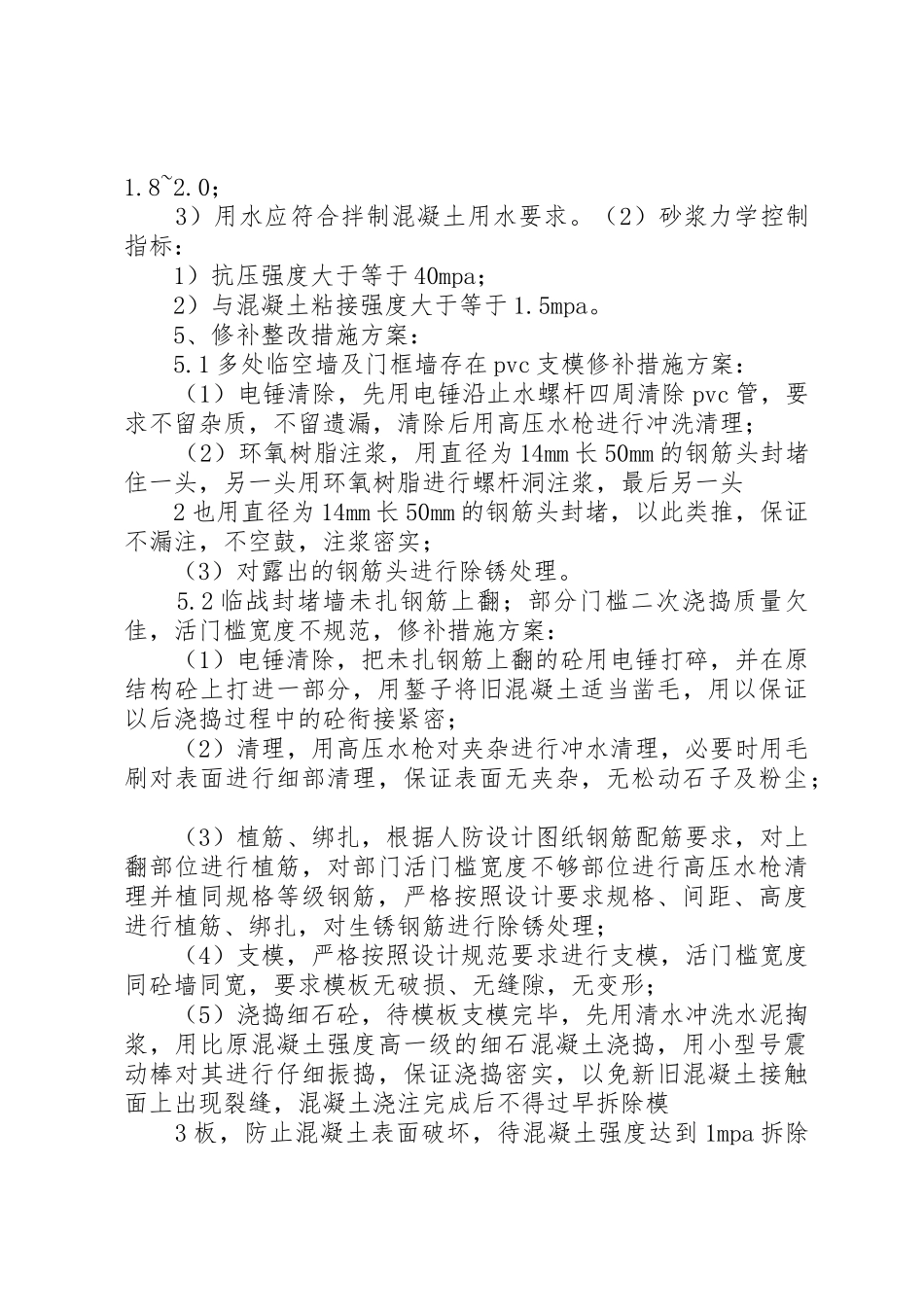

人防主体验收问题整改方案 1、工程概述: 2013 年 9 月 23 日由中设建工集团有限公司转塘镇象山等 7个村农转居多层公寓(d-14 组团)项目部组织的(人防主体结构验收)中,经 XX 市人防工程质量监督站检查,发现如下主要问题。 1.1 多处临空墙及门框墙存在 pvc 支模。 1.2 临战封堵墙未扎钢筋上翻;部分门槛二次浇捣,质量欠佳。 1.3 防爆地漏做法不规范,部分防爆地漏未做。 1.4 局部渗漏。 1.5 个别门框墙炸模、露筋。 1.6 单元间临战封堵空鼓。 本工程在混凝土施工完成后,为了严格遵守人防施工工程的各项指标及规范要求和保证建筑工程质量以及保障下一道工序的顺利开展,特制定以下整改方案。 2、编制依据: (1)人民防空工程质量检验评定标准(rfj01-2002)(2)农转居多层公寓项目部 d-14 组团地下室人防施工图纸 (3)农转居多层公寓项目部 d-14 组团设计图纸及现场实际情况 1(4)《混凝土结构工程施工质量验收规范》gb50204-2002 ( 5 ) 《 建 筑 工 程 施 工 质 量 验 收 统 一 标 准 》 gb50300-2001(6)《混凝土结构设计规范》gb50010-2002(7)《现浇砼楼面与屋面板施工图集》(03g101-4) 3、施工用水: 本工程用水主要为基面的冲洗和湿润,取水为地下水。 4、材料: (1)原材料性能指标: 1)水泥。采用 pc-32.5,水泥质量满足国标 gb200 的各项指标要求,且新鲜无结块。 2)采用河砂,并经过 1.6mm 孔径筛子过筛,细度模数1.8~2.0; 3)用水应符合拌制混凝土用水要求。(2)砂浆力学控制指标: 1)抗压强度大于等于 40mpa; 2)与混凝土粘接强度大于等于 1.5mpa。 5、修补整改措施方案: 5.1 多处临空墙及门框墙存在 pvc 支模修补措施方案: (1)电锤清除,先用电锤沿止水螺杆四周清除 pvc 管,要求不留杂质,不留遗漏,清除后用高压水枪进行冲洗清理; (2)环氧树脂注浆,用直径为 14mm 长 50mm 的钢筋头封堵住一头,另一头用环氧树脂进行螺杆洞注浆,最后另一头 2 也用直径为 14mm 长 50mm 的钢筋头封堵,以此类推,保证不漏注,不空鼓,注浆密实; (3)对露出的钢筋头进行除锈处理。 5.2 临战封堵墙未扎钢筋上翻;部分门槛二次浇捣质量欠佳,活门槛宽度不规范,修补措施方案: (1)电锤清除,把未扎钢筋上翻的砼用电锤打碎,并在原结构砼上打进一部分,用錾子将旧混凝土适当凿毛,用以保证以后浇捣过程中的砼衔接紧密;...
