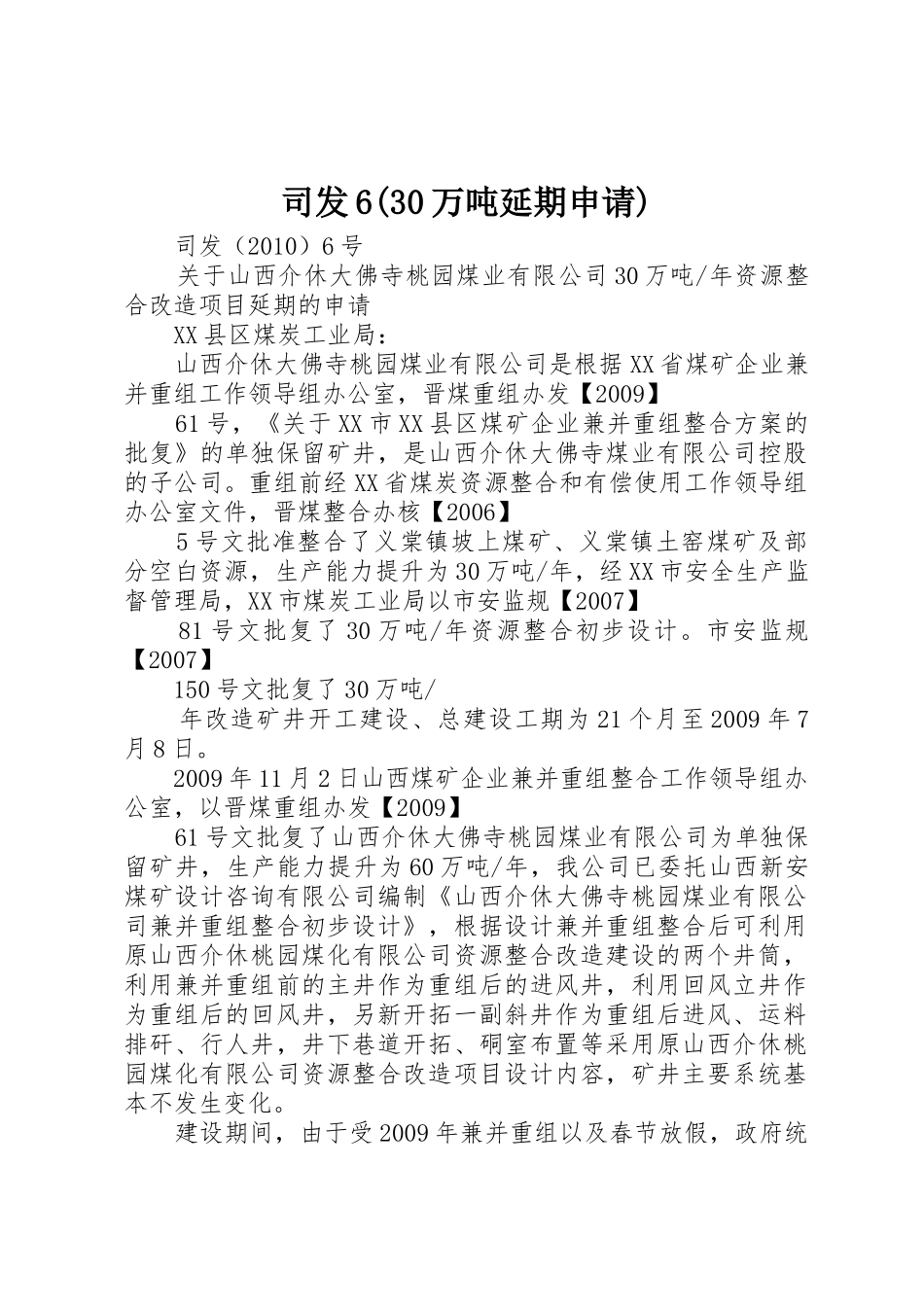

司发 6(30 万吨延期申请) 司发(2010)6 号 关于山西介休大佛寺桃园煤业有限公司 30 万吨/年资源整合改造项目延期的申请 XX 县区煤炭工业局: 山西介休大佛寺桃园煤业有限公司是根据 XX 省煤矿企业兼并重组工作领导组办公室,晋煤重组办发【2009】 61 号,《关于 XX 市 XX 县区煤矿企业兼并重组整合方案的批复》的单独保留矿井,是山西介休大佛寺煤业有限公司控股的子公司。重组前经 XX 省煤炭资源整合和有偿使用工作领导组办公室文件,晋煤整合办核【2006】 5 号文批准整合了义棠镇坡上煤矿、义棠镇土窑煤矿及部分空白资源,生产能力提升为 30 万吨/年,经 XX 市安全生产监督管理局,XX 市煤炭工业局以市安监规【2007】 81 号文批复了 30 万吨/年资源整合初步设计。市安监规【2007】 150 号文批复了 30 万吨/ 年改造矿井开工建设、总建设工期为 21 个月至 2009 年 7月 8 日。 2009 年 11 月 2 日山西煤矿企业兼并重组整合工作领导组办公室,以晋煤重组办发【2009】 61 号文批复了山西介休大佛寺桃园煤业有限公司为单独保留矿井,生产能力提升为 60 万吨/年,我公司已委托山西新安煤矿设计咨询有限公司编制《山西介休大佛寺桃园煤业有限公司兼并重组整合初步设计》,根据设计兼并重组整合后可利用原山西介休桃园煤化有限公司资源整合改造建设的两个井筒,利用兼并重组前的主井作为重组后的进风井,利用回风立井作为重组后的回风井,另新开拓一副斜井作为重组后进风、运料排矸、行人井,井下巷道开拓、硐室布置等采用原山西介休桃园煤化有限公司资源整合改造项目设计内容,矿井主要系统基本不发生变化。 建设期间,由于受 2009 年兼并重组以及春节放假,政府统一停工等影响,造成工程不能按时完成,截止目前,我公司井下中央变电室、主、副水仓、水泵房、管子道、消防材料库已完成,未完成的工程有:运输下山(专用皮带巷)已完成 400米,还剩 470 米,轨道下山已完成 260 米,还剩 590 米,回风下山已完成 200 米,还剩 560 多米,西回风巷改造 100 米,还剩 820 米,西采区运输巷的掘进,西采区轨道巷扩砌,剩余工程预计 12 个月,可施工完毕。在此期间尽快办理 60 万吨/年开工手续,根据 XX 市煤规发[2010]94 号文件《关于对部分建设矿井工程延期事项的通知》精神,特向市局请示资源整合改造项目延期。 特此申请 山西介休大佛寺煤业有限公司 (代章) 二 o...
