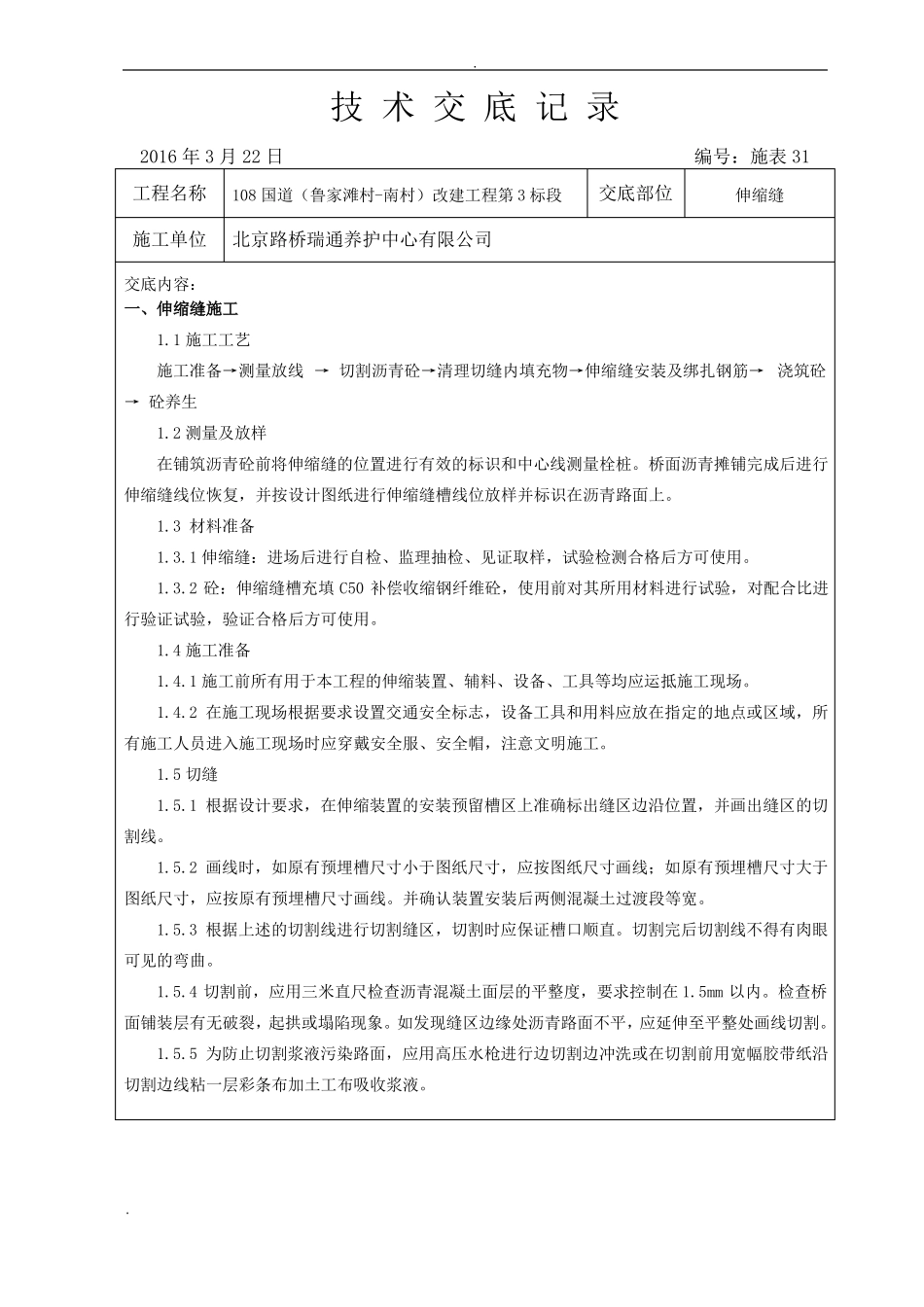

技 术 交 底 记 录2016 年 3 月 22 日编号:施表 31工程名称108 国道(鲁家滩村-南村)改建工程第 3 标段施工单位北京路桥瑞通养护中心有限公司交底内容:一、伸缩缝施工1
1 施工工艺交底部位伸缩缝施工准备→测量放线 → 切割沥青砼→清理切缝内填充物→伸缩缝安装及绑扎钢筋→ 浇筑砼→ 砼养生1
2 测量及放样在铺筑沥青砼前将伸缩缝的位置进行有效的标识和中心线测量栓桩
桥面沥青摊铺完成后进行伸缩缝线位恢复,并按设计图纸进行伸缩缝槽线位放样并标识在沥青路面上
3 材料准备1
1 伸缩缝:进场后进行自检、监理抽检、见证取样,试验检测合格后方可使用
2 砼:伸缩缝槽充填 C50 补偿收缩钢纤维砼,使用前对其所用材料进行试验,对配合比进行验证试验,验证合格后方可使用
4 施工准备1
1 施工前所有用于本工程的伸缩装置、辅料、设备、工具等均应运抵施工现场
2 在施工现场根据要求设置交通安全标志,设备工具和用料应放在指定的地点或区域,所有施工人员进入施工现场时应穿戴安全服、安全帽,注意文明施工

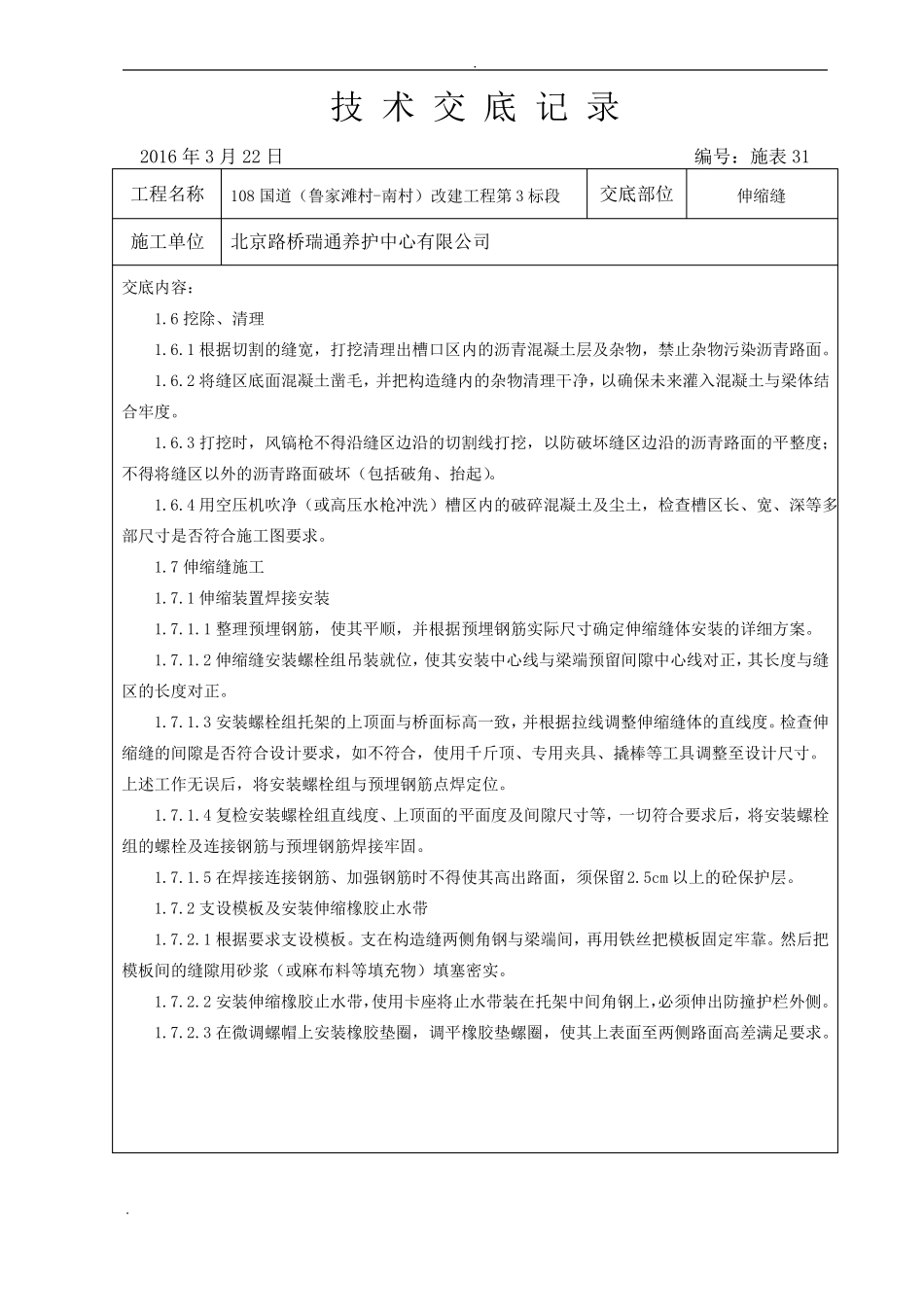

1 根据设计要求,在伸缩装置的安装预留槽区上准确标出缝区边沿位置,并画出缝区的切割线
2 画线时,如原有预埋槽尺寸小于图纸尺寸,应按图纸尺寸画线;如原有预埋槽尺寸大于图纸尺寸,应按原有预埋槽尺寸画线
并确认装置安装后两侧混凝土过渡段等宽
3 根据上述的切割线进行切割缝区,切割时应保证槽口顺直
切割完后切割线不得有肉眼可见的弯曲
4 切割前,应用三米直尺检查沥青混凝土面层的平整度,要求控制在 1
5mm 以内
检查桥面铺装层有无破裂,起拱或塌陷现象
如发现缝区边缘处沥青路面不平,应延伸至平整处画线切割
5 为防止切割浆液污染路面,应用高压水枪进行边切割边冲洗或在切割前用宽幅胶带纸沿切割边线粘一层彩
