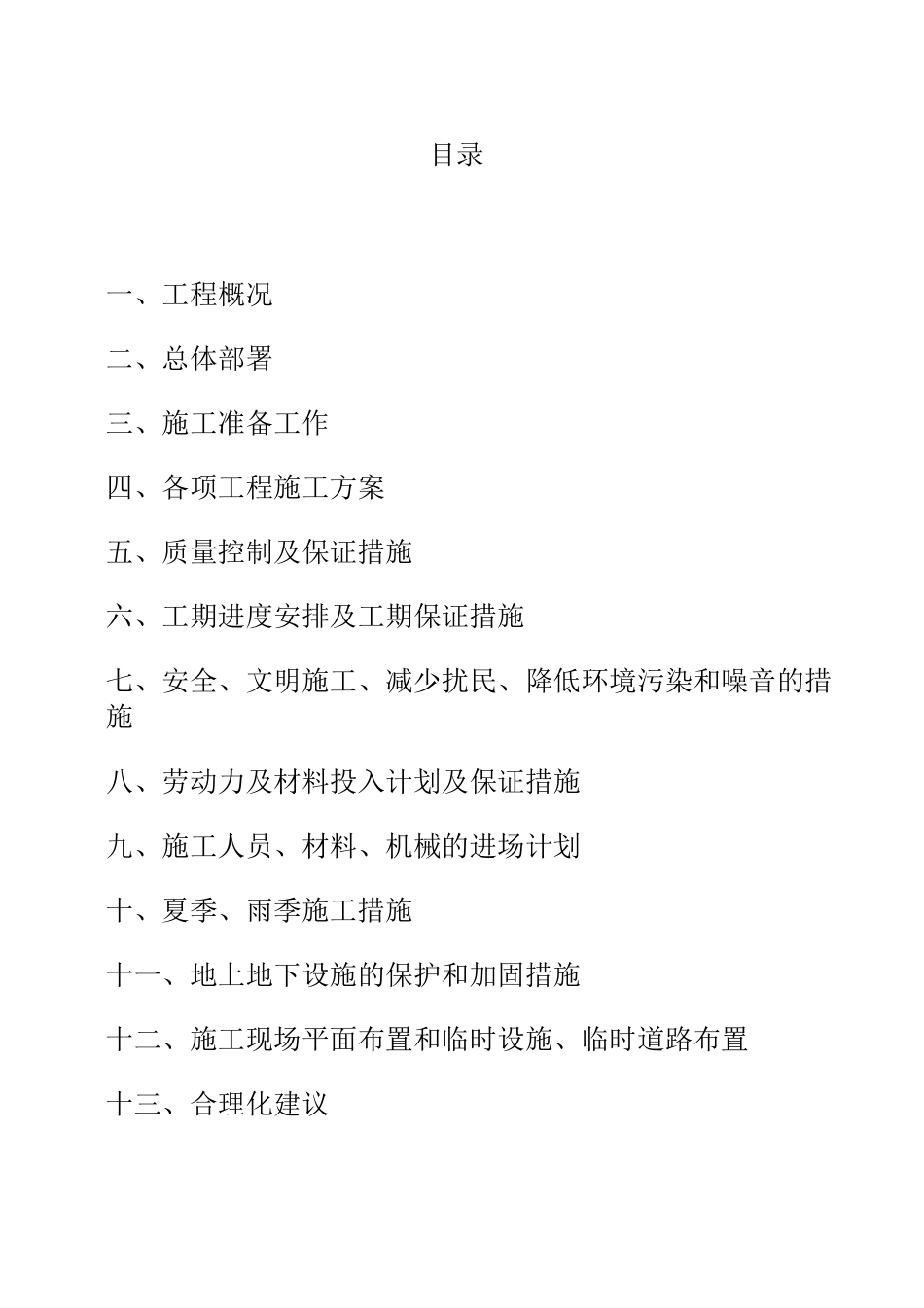

施 工 组 织 设 计 ( 方 案 ) 审 批 表2010 年1 月 5 日烟台市福山区富海怡景花园小区室外配套施工单位建筑安装装饰工程公司及绿化工程有关部门会签意见:施管表 3工程名称结论:审批单位(盖章)方案建筑单位:设计单位:施工单位:编制单位:编制日期:审批人富海怡景花园小区绿化及配套工程施工组织目录一、工程概况二、总体部署三、施工准备工作四、各项工程施工方案五、质量控制及保证措施六、工期进度安排及工期保证措施七、安全、文明施工、减少扰民、降低环境污染和噪音的措施八、劳动力及材料投入计划及保证措施九、施工人员、材料、机械的进场计划十、夏季、雨季施工措施十一、地上地下设施的保护和加固措施十二、施工现场平面布置和临时设施、临时道路布置十三、合理化建议附表:1、进度计划表2、拟投入的主要施工机械设备表3、劳动力计划表施工组织设计一、工程概况工程名称:富海怡景花园小区绿化工程工程地点:山东省烟台市环海路工期:2012 年 6 月 1 日~2013 年 6 月 1 日二、总体部署根据富海怡景花园小区绿化及配套工程施工招标文件要求及施工现场的实际情况,结合本公司的经济实力、机械设备、人员配备情况,科学计划、精心组织,确保工期、工程质量及安全文明施工,并随时接受业主及其代表监督。针对工程的特点,我们建立以质量为中心,贯彻GB/T19000-IS09002 系列标准,选配高素质的工程技术管理人员,按项目法组织施工,精心组织、科学管理、优质高速地完成施工任务,创出一流的施工水平。(1)质量目标:绿化工程:合格,所有苗木必须符合施工图纸和工程量清单的各项要求、成活率 100%,管养两年、草坪和色块苗木保活期为一年。(2)工期目标:实现各阶段性控制目标,接到中标通知书后立即做好进场准备。施工中必须进行科学的组织,严格的管理,协调好各方的工作,以实现既定的总体目标。整个施工为大范围内分区,各区内分施工段,实行大流水与小流水施工相结合,以具体施工步骤、施工程序为主线,分阶段,突出重点,明确目标,进行控制管理。整个施工分为五大阶段进行。第一阶段:施工准备阶段。重点做好场地交接,调集人、材、物等施工力量,进行施工平面布置,图纸会审,办理开工有关手续,做好技术、质量交底工作,目标是充分做好开工前的各项准备工作,争取早日开工。第二阶段:基础土方开挖前和基础施工阶段。由于工程刚开工,此阶段主要是组织、协调,使施工尽快趋于正常,抢晴天,...
