技术交底记录鲁 JJ—005工程名称山东天兴·阳光花园 11#住宅楼施工单位山东 xx 建筑工程有限公司保温外墙涂料工程交底部位装饰装修分部工序名称交底提要:保温外墙涂料的相关材料、机具准备、质量要求及施工工艺

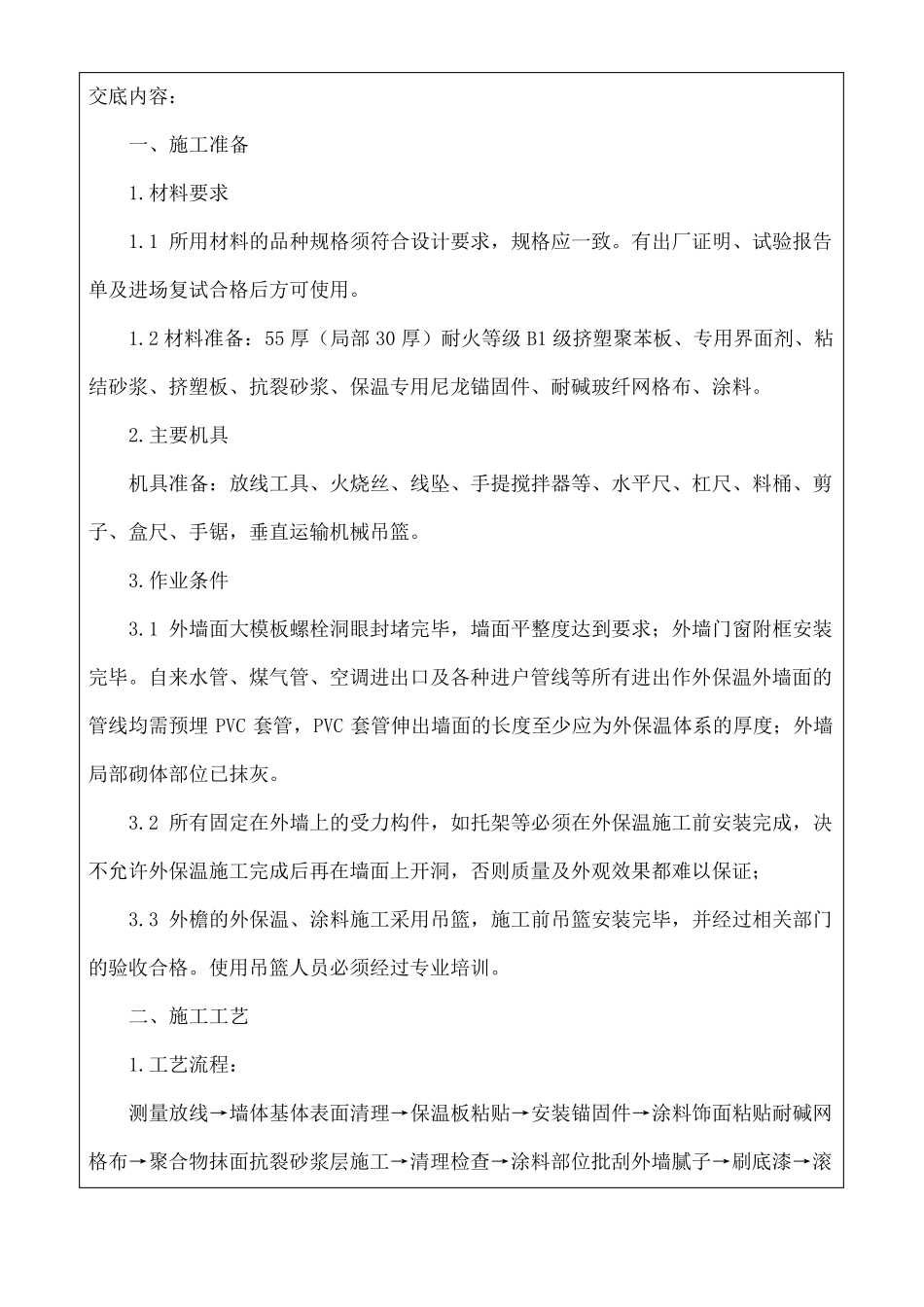

交底内容:一、施工准备1
1 所用材料的品种规格须符合设计要求,规格应一致
有出厂证明、试验报告单及进场复试合格后方可使用
2 材料准备:55 厚(局部 30 厚)耐火等级 B1 级挤塑聚苯板、专用界面剂、粘结砂浆、挤塑板、抗裂砂浆、保温专用尼龙锚固件、耐碱玻纤网格布、涂料
主要机具机具准备:放线工具、火烧丝、线坠、手提搅拌器等、水平尺、杠尺、料桶、剪子、盒尺、手锯,垂直运输机械吊篮
1 外墙面大模板螺栓洞眼封堵完毕,墙面平整度达到要求;外墙门窗附框安装完毕
自来水管、煤气管、空调进出口及各种进户管线等所有进出作外保温外墙面的管线均需预埋 PVC 套管,PVC 套管伸出墙面的长度至少应为外保温体系的厚度;外墙局部砌体部位已抹灰
2 所有固定在外墙上的受力构件,如托架等必须在外保温施工前安装完成,决不允许外保温施工完成后再在墙面上开洞,否则质量及外观效果都难以保证;3
3 外檐的外保温、涂料施工采用吊篮,施工前吊篮安装完毕,并经过相关部门的验收合格
使用吊篮人员必须经过专业培训
二、施工工艺1
工艺流程:测量放线→墙体基体表面清理→保温板粘贴→安装锚固件→涂料饰面粘贴耐碱网格布→聚合物抹面抗裂砂浆层施工→清理检查→涂料部位批刮外墙腻子→刷底漆→滚涂涂料→竣工验收

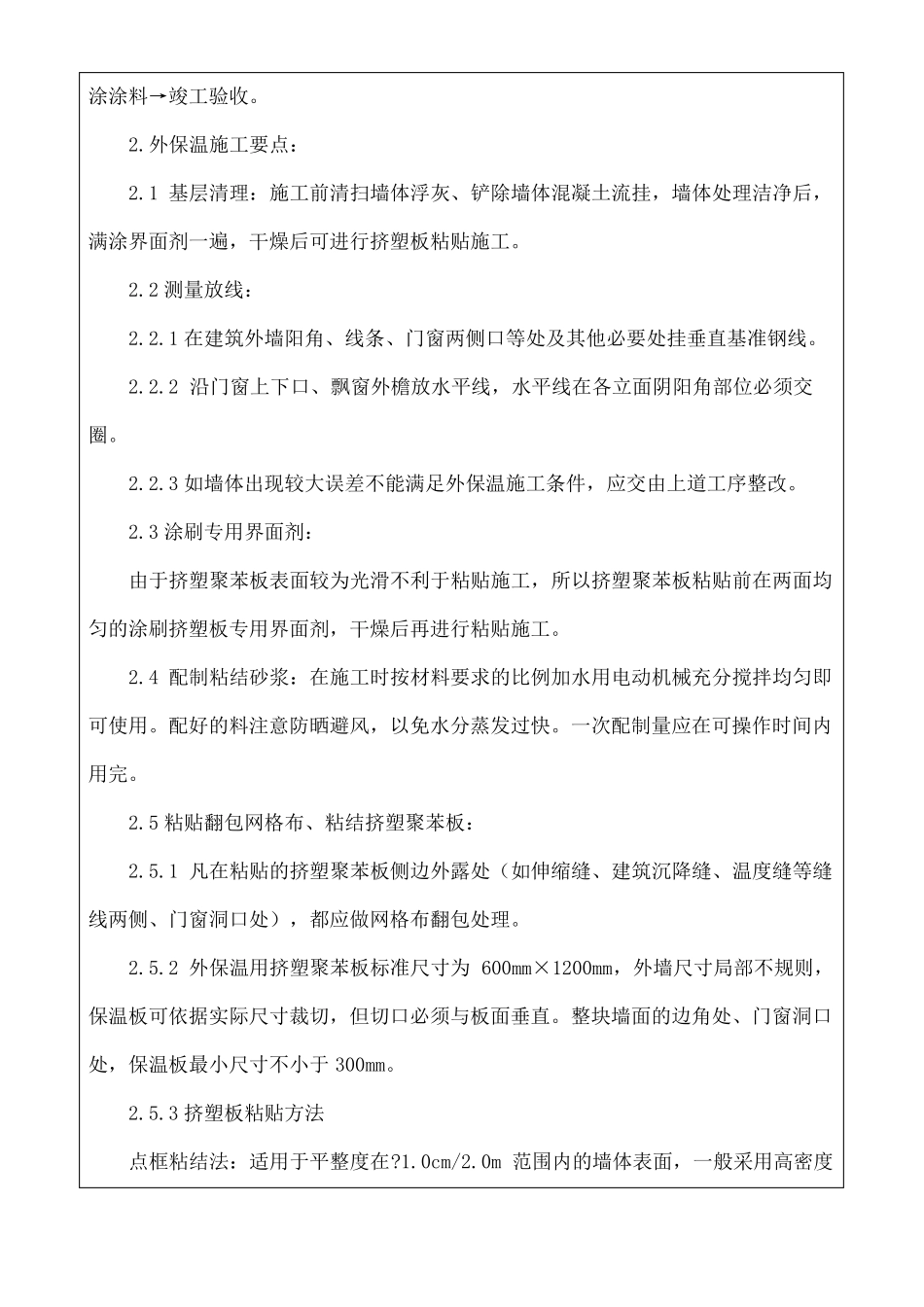

外保温施工要点:2
1 基层清理:施工前清扫墙体浮灰、铲除墙体混凝土流挂,墙体处理洁净后,满涂界面剂一遍,干燥后可进行挤塑板粘贴施工
2 测量放线:2
1 在建筑外墙阳角、线条、门窗两侧口等处及其他必要处挂垂直基准钢线
2 沿门窗上下口、飘窗外檐放水
