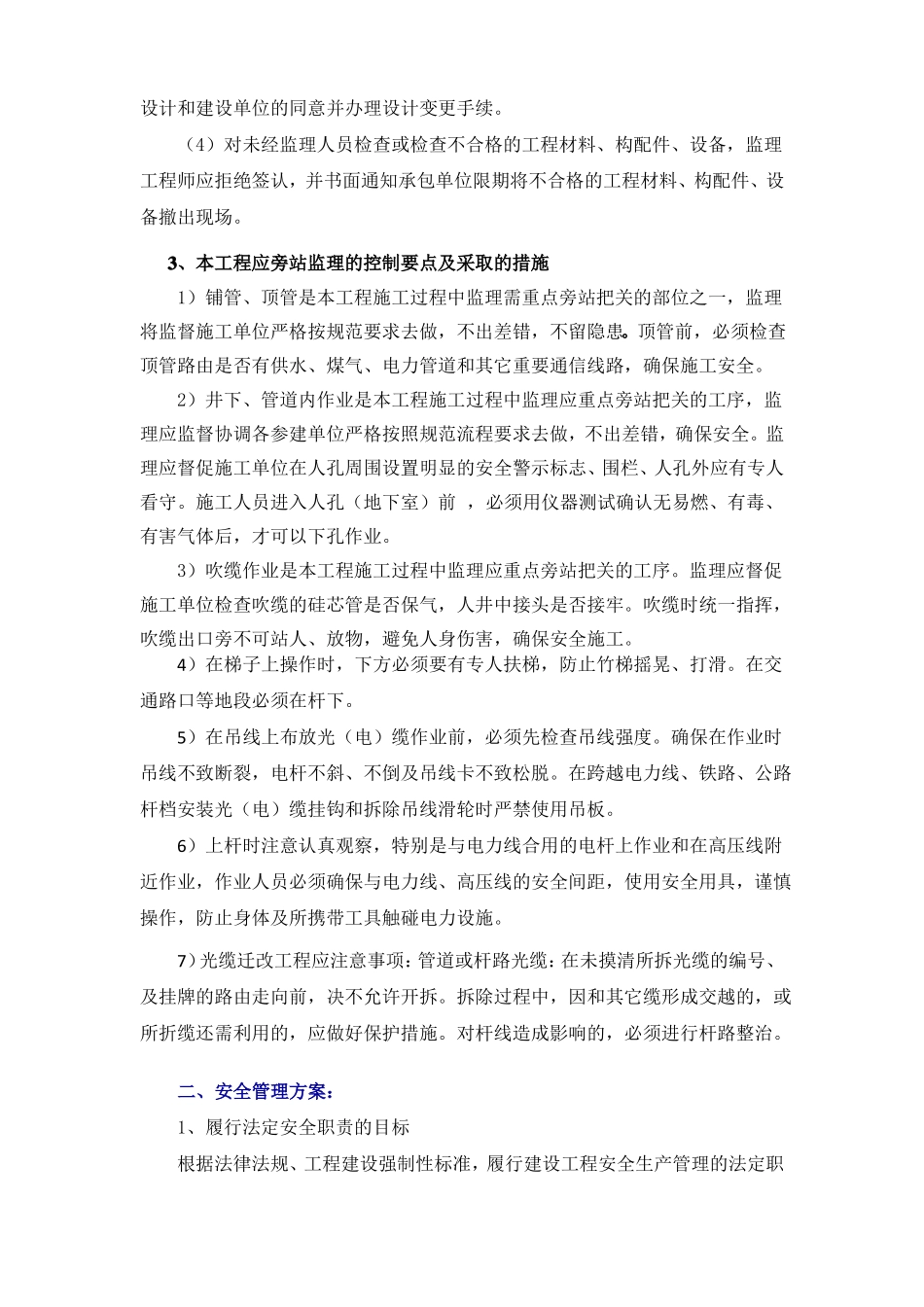

光缆迁改工程监理质量控制方案和安全管理方案:一、质量控制方案:(1)质量控制目标:1、监理督促施工单位按设计图纸和国家和工信部标准规范进行施工,质量等级应达到优良。(2)质量控制措施:1、审查施工组织设计方案以及专项施工方案在工程开工前,总监理工程师应审查施工单位提交的施工组织设计方案,重点审查如下内容:①工程概况、特点;②应有明确的施工组织机构、人员配备及职责;③施工进度表及开、完工时间、设备材料的订货、购置与进场计划;④施工准备包括技术准备、机具准备、材料准备;⑤承包单位的质量管理体系、技术管理体系和质量保证体系应健全。应明确质量标准;⑥施工人员培训计划、技术交底制度、质量检查及评定制度、质量事故及处理制度、成品保护制度等;⑦审查承包单位特种作业人员的资格证、施工人员的上岗证,施工机具使用证、仪表校验合格证。⑨ 施工工艺流程及技术要点,对施工特点、难点、重点提出施工措施及技术要求;⑨安全、环保、消防及文明施工措施;2、进场设备、材料的检查(1)监理工程师应会同建设单位、承包单位对进场的材料、设备的品种、规格、型号、数量进行检查确认。(2)对进入施工现场的工程材料的质量进行审核,经检验合格后方能使用,凡标志不清或怀疑质量有问题的材料,应由监理工程师对其从品种、规格、标志、外观等进行直观抽检,抽样检查不合格的材料,施工单位应将该种所购全部材料清退,对质量有争议的材料,应做质量技术鉴定后再做处理。(3)当材料型号不符合施工图设计要求而需要其他器材代替时,必须征得设计和建设单位的同意并办理设计变更手续。(4)对未经监理人员检查或检查不合格的工程材料、构配件、设备,监理工程师应拒绝签认,并书面通知承包单位限期将不合格的工程材料、构配件、设备撤出现场。3、本工程应旁站监理的控制要点及采取的措施1)铺管、顶管是本工程施工过程中监理需重点旁站把关的部位之一,监理将监督施工单位严格按规范要求去做,不出差错,不留隐患。顶管前,必须检查顶管路由是否有供水、煤气、电力管道和其它重要通信线路,确保施工安全。2)井下、管道内作业是本工程施工过程中监理应重点旁站把关的工序,监理应监督协调各参建单位严格按照规范流程要求去做,不出差错,确保安全。监理应督促施工单位在人孔周围设置明显的安全警示标志、围栏、人孔外应有专人看守。施工人员进入人孔(地下室)前 ,必须用仪器测试确认无易燃、有毒、有害气体后,才可以...
