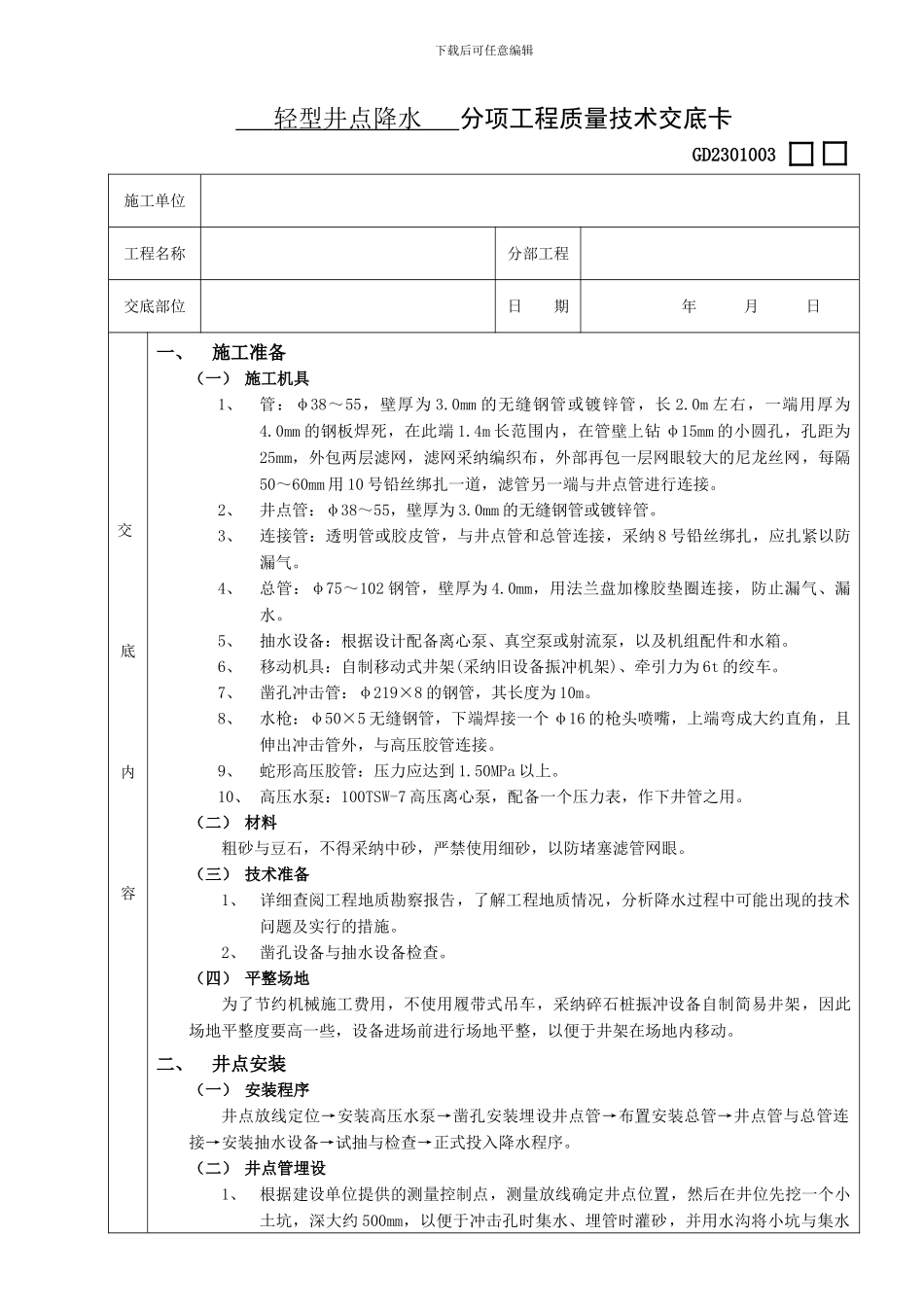

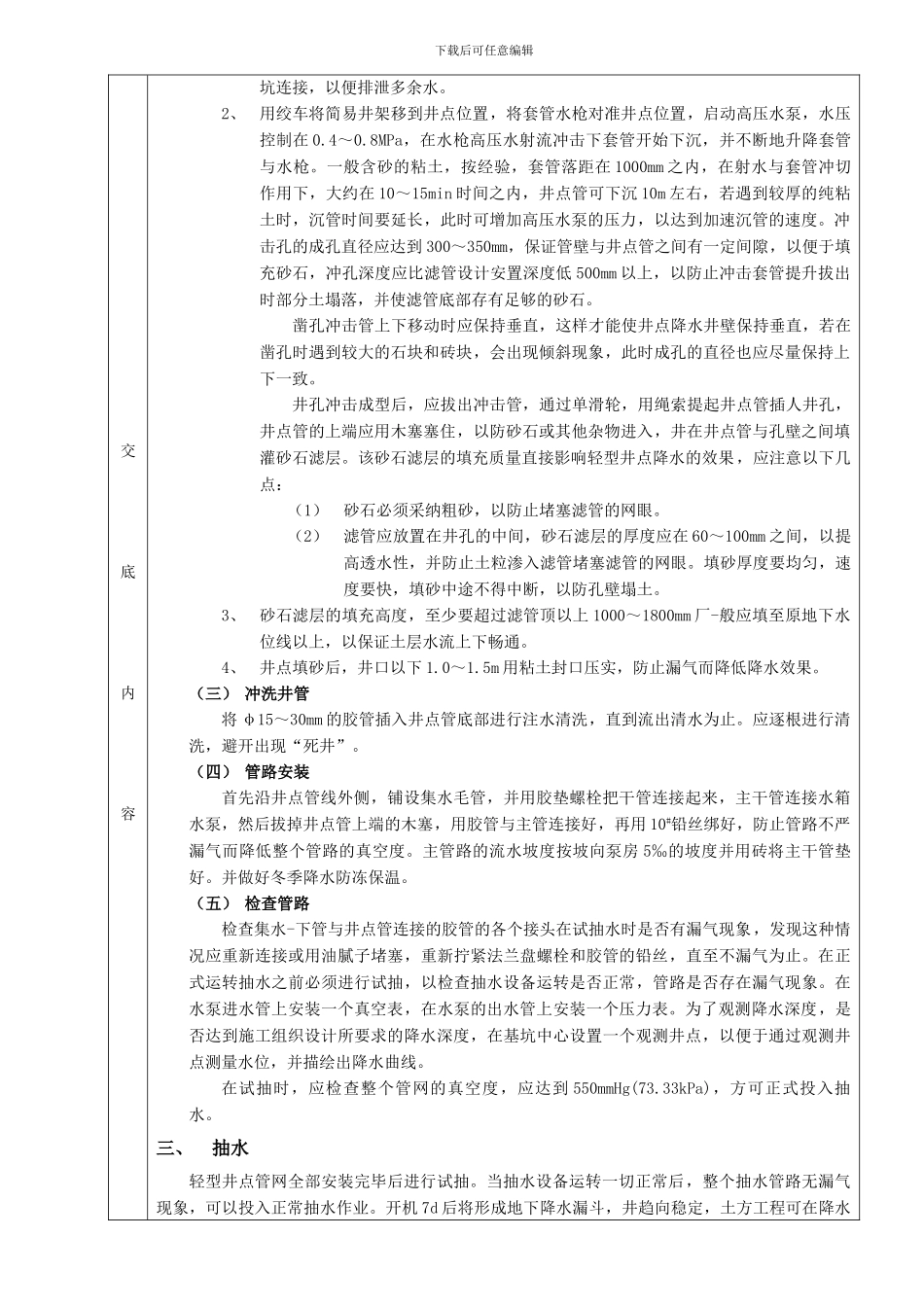

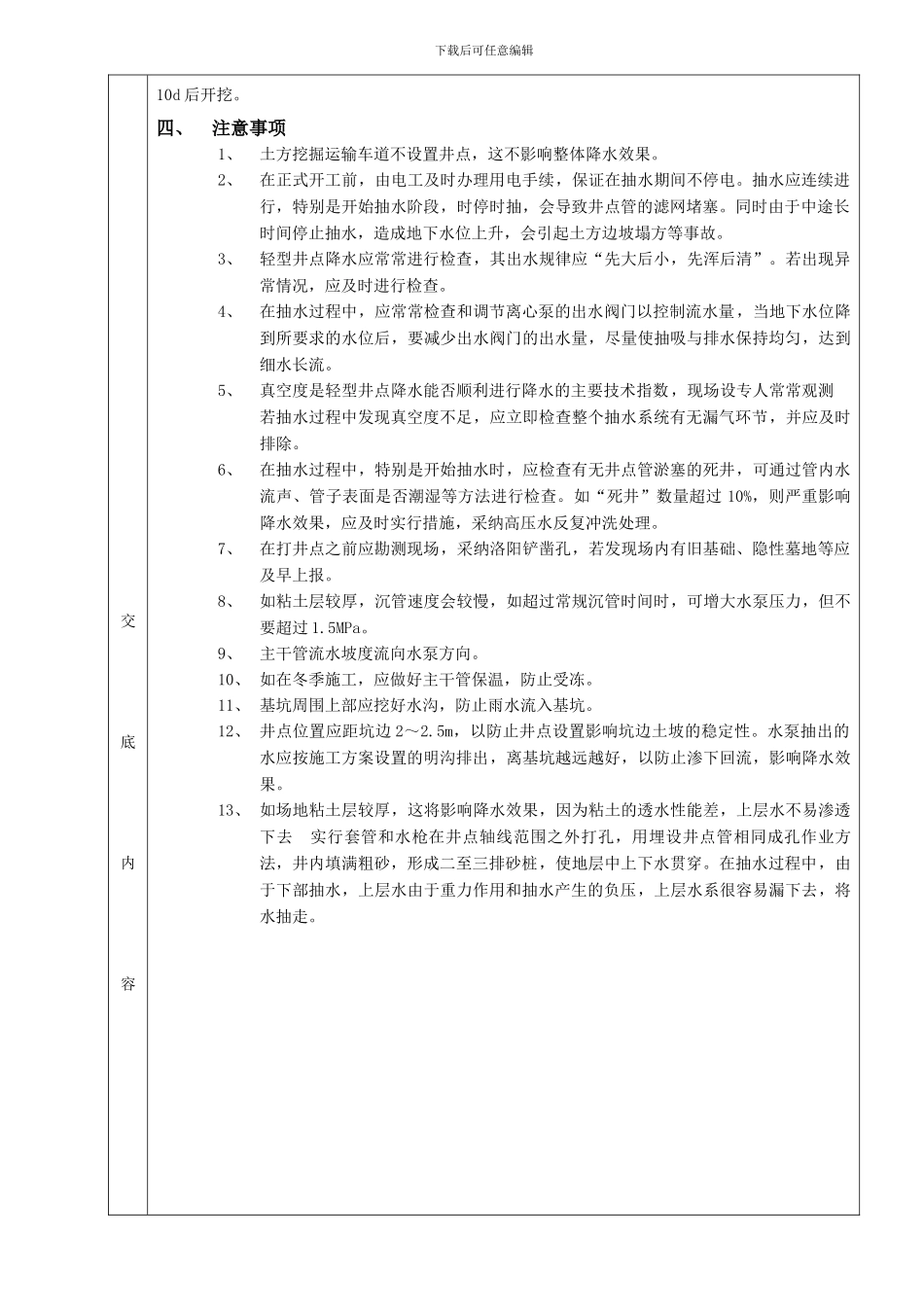

下载后可任意编辑 轻型井点降水 分项工程质量技术交底卡GD2301003 施工单位工程名称分部工程交底部位日 期 年 月 日交底内容一、施工准备(一) 施工机具1、管:φ38~55,壁厚为 3.0mm 的无缝钢管或镀锌管,长 2.0m 左右,一端用厚为4.0mm 的钢板焊死,在此端 1.4m 长范围内,在管壁上钻 φ15mm 的小圆孔,孔距为25mm,外包两层滤网,滤网采纳编织布,外部再包一层网眼较大的尼龙丝网,每隔50~60mm 用 10 号铅丝绑扎一道,滤管另一端与井点管进行连接。2、井点管:φ38~55,壁厚为 3.0mm 的无缝钢管或镀锌管。3、连接管:透明管或胶皮管,与井点管和总管连接,采纳 8 号铅丝绑扎,应扎紧以防漏气。4、总管:φ75~102 钢管,壁厚为 4.0mm,用法兰盘加橡胶垫圈连接,防止漏气、漏水。5、抽水设备:根据设计配备离心泵、真空泵或射流泵,以及机组配件和水箱。6、移动机具:自制移动式井架(采纳旧设备振冲机架)、牵引力为 6t 的绞车。7、凿孔冲击管:φ219×8 的钢管,其长度为 10m。8、水枪:φ50×5 无缝钢管,下端焊接一个 φ16 的枪头喷嘴,上端弯成大约直角,且伸出冲击管外,与高压胶管连接。9、蛇形高压胶管:压力应达到 1.50MPa 以上。10、 高压水泵:100TSW-7 高压离心泵,配备一个压力表,作下井管之用。(二) 材料粗砂与豆石,不得采纳中砂,严禁使用细砂,以防堵塞滤管网眼。(三) 技术准备1、详细查阅工程地质勘察报告,了解工程地质情况,分析降水过程中可能出现的技术问题及实行的措施。2、凿孔设备与抽水设备检查。(四) 平整场地为了节约机械施工费用,不使用履带式吊车,采纳碎石桩振冲设备自制简易井架,因此场地平整度要高一些,设备进场前进行场地平整,以便于井架在场地内移动。二、井点安装(一) 安装程序井点放线定位→安装高压水泵→凿孔安装埋设井点管→布置安装总管→井点管与总管连接→安装抽水设备→试抽与检查→正式投入降水程序。(二) 井点管埋设1、根据建设单位提供的测量控制点,测量放线确定井点位置,然后在井位先挖一个小土坑,深大约 500mm,以便于冲击孔时集水、埋管时灌砂,并用水沟将小坑与集水下载后可任意编辑交底内容坑连接,以便排泄多余水。2、用绞车将简易井架移到井点位置,将套管水枪对准井点位置,启动高压水泵,水压控制在 0.4~0.8MPa,在水枪高压水射流冲击下套管开始下沉,并不断地升降套管与水枪。一般含砂的粘土,按经验,套管落距在 ...
