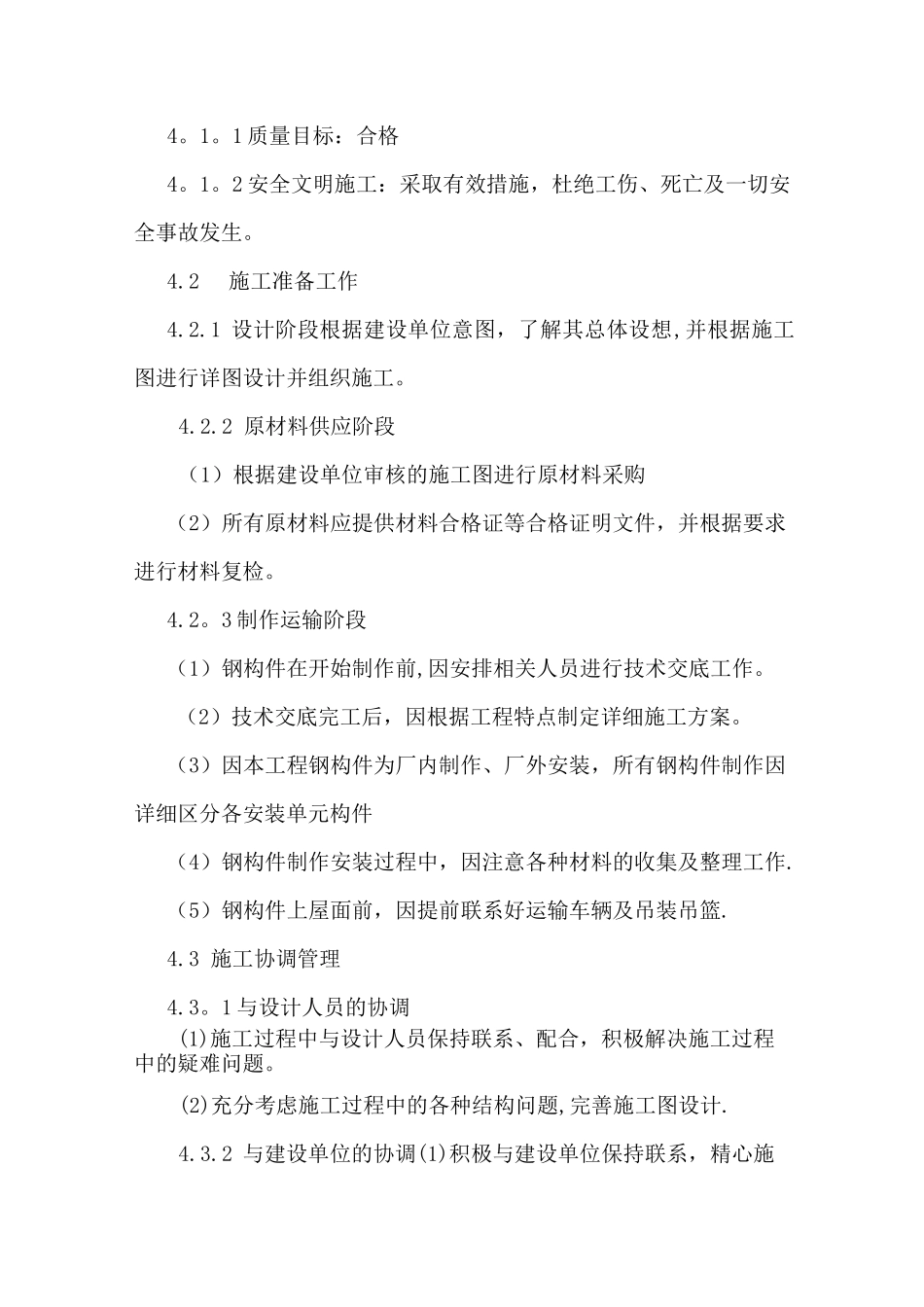

泰达时代中心楼顶发光字施工方案编制:审核:审定:日期:万达时代中心广告牌施工方案一 工程概况:泰达时代广场楼顶,拟建标语牌尺寸为 37m*8。5m,安装亚克力发光字,字数为 6 个,每个字尺寸约为 5.2m*5.2m。二 方案编制依据2.1 本项目施工图纸2.2本工程内部质量、安全、环境管理体系文件,公司标准及管理制度2。3 我公司拟建类似工程长期积累的施工经验2.4 我公司各项资源配备以及本地区可利用资源和施工现场实际情况三 工程特点分析3。1 施工难度大:由于本工程位于已投入使用的建筑物楼顶(现场没有可利用的运输设备),现场构件及设备只能依靠吊篮运输。3。2 构件品种多:本工程因各种钢构件需工厂加工制作,然后装车运至施工现场,各种构配件必须有组织、有计划按照图纸要求分类编号,小构件需分类打包。水平方向三根横杆必须在钢架按照完成后方可加工,构件长度尺寸多3.3 施工安全:本工程在已投入使用的屋面上施工,四周五任何防护措施,楼层高,因此本工程的安全为施工中的重中之重。四 施工部署4。1 实施目标4。1。1 质量目标:合格4。1。2 安全文明施工:采取有效措施,杜绝工伤、死亡及一切安全事故发生。4.2施工准备工作4.2.1 设计阶段根据建设单位意图,了解其总体设想,并根据施工图进行详图设计并组织施工。4.2.2 原材料供应阶段(1)根据建设单位审核的施工图进行原材料采购(2)所有原材料应提供材料合格证等合格证明文件,并根据要求进行材料复检。4.2。3 制作运输阶段(1)钢构件在开始制作前,因安排相关人员进行技术交底工作。(2)技术交底完工后,因根据工程特点制定详细施工方案。(3)因本工程钢构件为厂内制作、厂外安装,所有钢构件制作因详细区分各安装单元构件(4)钢构件制作安装过程中,因注意各种材料的收集及整理工作.(5)钢构件上屋面前,因提前联系好运输车辆及吊装吊篮.4.3 施工协调管理4.3。1 与设计人员的协调(1)施工过程中与设计人员保持联系、配合,积极解决施工过程中的疑难问题。(2)充分考虑施工过程中的各种结构问题,完善施工图设计.4.3.2 与建设单位的协调(1)积极与建设单位保持联系,精心施工,确保工程中各项技术指标合格(2)主动接受建设单位施工过程中的监督,定期向建设单位汇报工程进展情况,对于需要建设单位协调工作,因立即向有关负责人汇报并请求解决.4.4 施工现场平面布置4.4.1 由于本工程工期紧且位于市政府大院内,楼下现场不允许材料堆积,为确保工程不影响卫生整...
