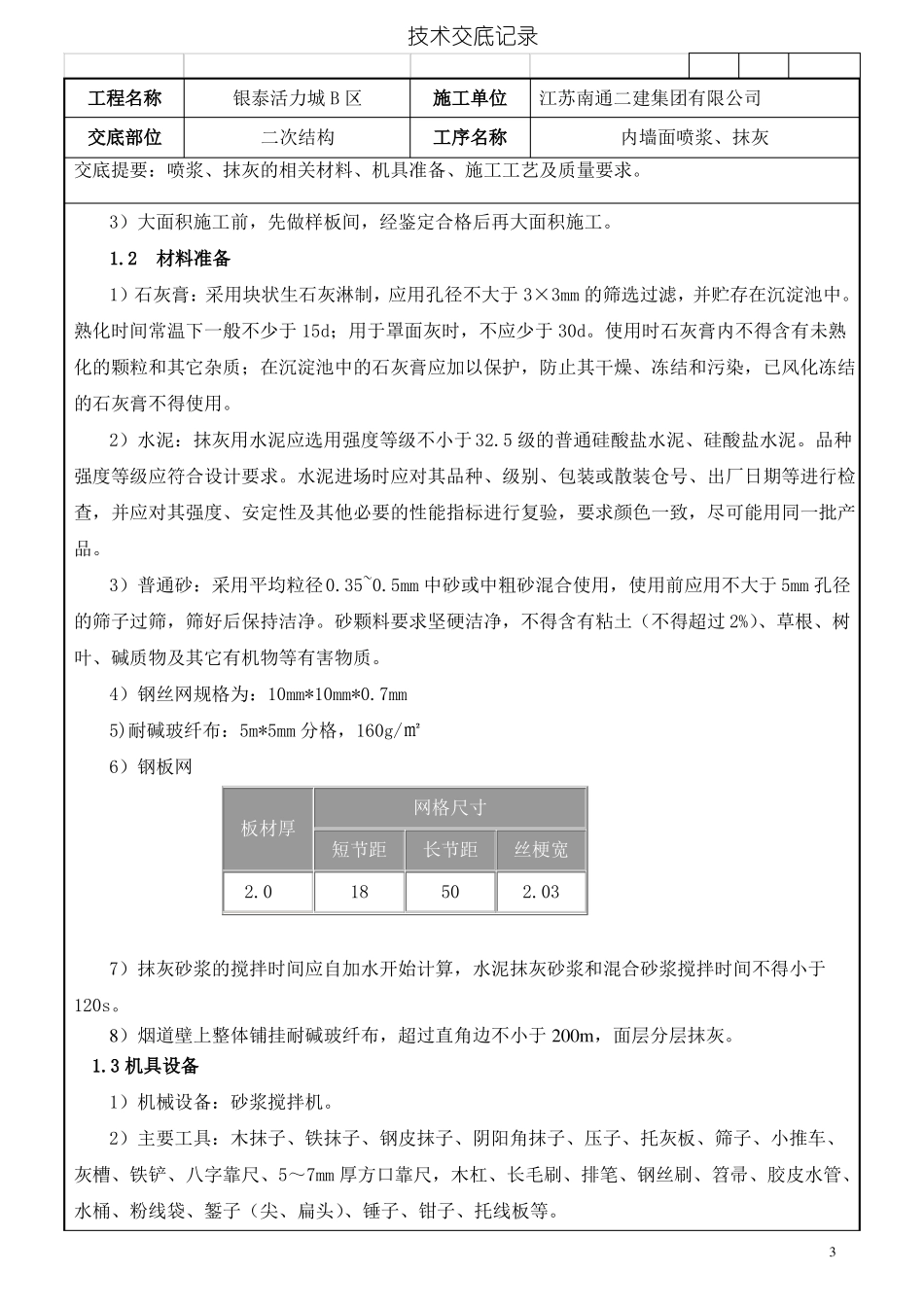

技术交底记录工程名称交底部位银泰活力城 B 区二次结构施工单位工序名称江苏南通二建集团有限公司内墙面喷浆、抹灰交底提要:喷浆、抹灰的相关材料、机具准备、施工工艺及质量要求。墙面喷浆交底1.材料要求:选用胶液在现场加入细骨料、水泥及拌合后使用。选用材料必须满足以下要求1.1水泥应使用现场 42.5 标号的合格产品。1.2细骨料应使用质量合格的中砂,含泥量不得过大。1.3对所用 108 胶液品种、型号、包装号、出厂日期等应按《混凝土界面处理剂》JC/T907的规定进行检查。并应符合其剪切强度、拉伸粘结强度及其他必要的性能指标。1.4拌合界面剂的用水可采用自来水。另外,胶液属于特殊材料,还应提供材料复试报告和出厂合格证。胶液亦属于特殊保存和使用的材料,供货商还应该提供胶液的使用说明书以指导现场使用。水泥、砂、等基本材料等应符合设计要求及国家现行产品的规定,并应有出厂合格证;2.施工机具2.1 混凝土基层与抹灰层界面喷浆施工设备包括:台秤、带空气压缩机的喷浆机、电动搅拌机、喷雾器。2.2 在选用上述设备时应满足下列要求2.2.1 台秤、空气压缩机压力表必须按国家有关规定进行校验合格,并处于有效期内。2.2.2 台秤称量精度应为 50g。2.2.3 压力表应与空气压缩机相匹配。3.工艺流程基层处理→基层验收→墙面浇水→浆料配置→现场喷涂→养护3.1 基层处理喷浆施工前应处理混凝土基层面3.1.1 清理附着在混凝土基层的油污及脱膜剂 剔除结构表面的旧模板等杂物,使喷砂层能有效牢固附着于凝土基层面。3.1.2 对混凝土表面胀模的部位应该事先凿平并清理干净,修补安装线槽并在喷浆前钉挂钢丝网完毕。3.1.3 为保证水泥胶砂与混凝土基层面有效牢固附着,还应对基层面的孔洞用与喷砂浆料相同的水泥砂浆修补,并将混凝土基层面喷水充分润湿。3.1.4 对于部分混凝土结构与砌体结构有错台的位置,应凿平错台部位并清理干净。3.2 基层处理结束后,邀请甲方及业主验收,合格后方可进行下一步工序3.3 用清水喷洒需要喷浆的墙面,以冲洗墙面和润湿墙面。应提前一天对墙面进行浇水湿润。3.4 浆料配制浆料配制是喷浆工程质量的关键,配合比要精确,稠度要均匀。3.4.1 喷砂浆料拌制应严格按照胶液说明书配制,并应考虑原材料性能、稠度和粘结力的要求以及施工技术水平、施工条件等因素,经试配后确定。配制时必须对原材料用量进行计量,且允许偏差应满足表 3.2.1 的规定。所有材料均采用质量法计量。表 3.2.1原材料每盘...
