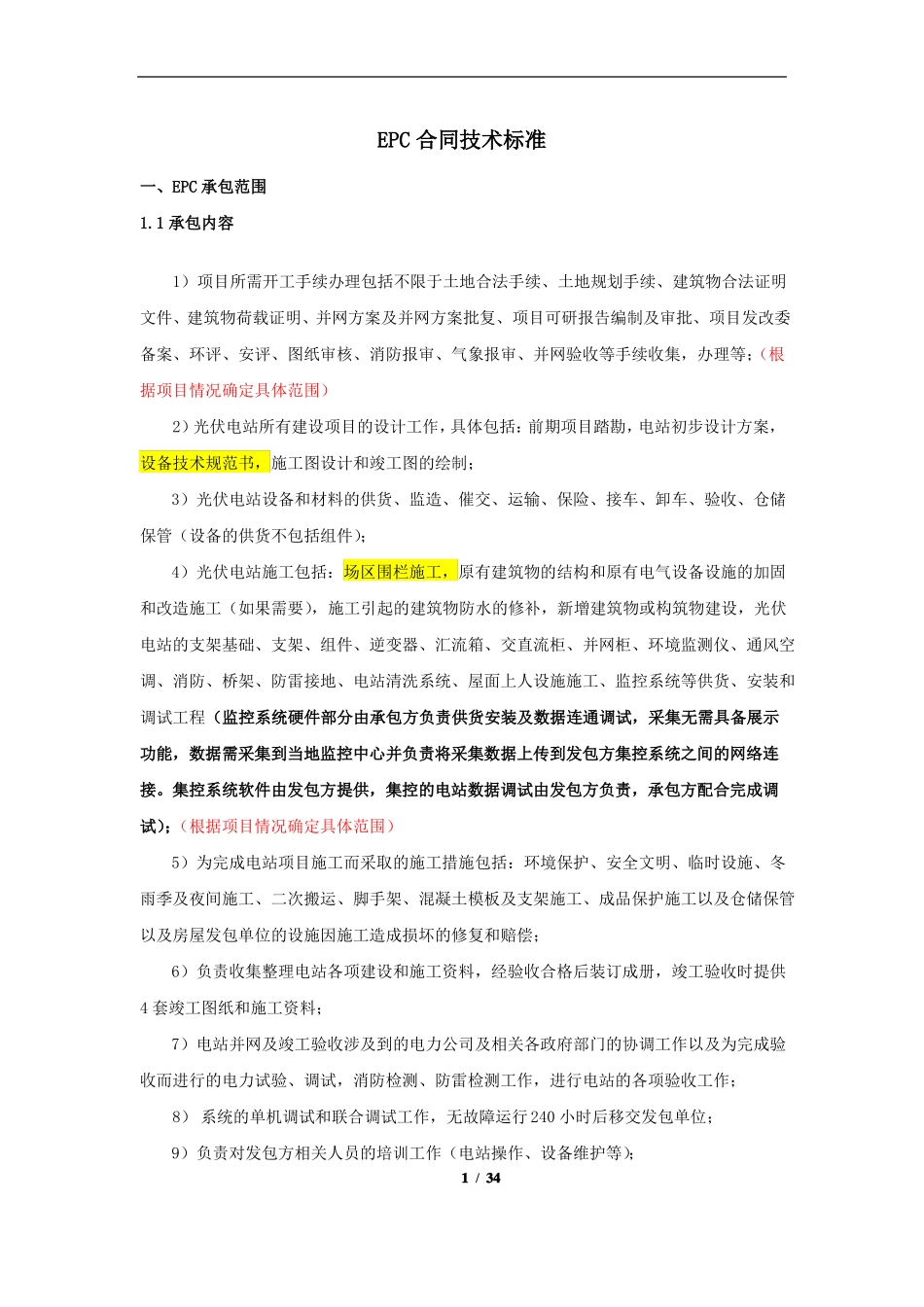

EPC 合同技术标准一、EPC 承包范围1.1 承包内容1)项目所需开工手续办理包括不限于土地合法手续、土地规划手续、建筑物合法证明文件、建筑物荷载证明、并网方案及并网方案批复、项目可研报告编制及审批、项目发改委备案、环评、安评、图纸审核、消防报审、气象报审、并网验收等手续收集,办理等;(根据项目情况确定具体范围)2)光伏电站所有建设项目的设计工作,具体包括:前期项目踏勘,电站初步设计方案,设备技术规范书,施工图设计和竣工图的绘制;3)光伏电站设备和材料的供货、监造、催交、运输、保险、接车、卸车、验收、仓储保管(设备的供货不包括组件);4)光伏电站施工包括:场区围栏施工,原有建筑物的结构和原有电气设备设施的加固和改造施工(如果需要),施工引起的建筑物防水的修补,新增建筑物或构筑物建设,光伏电站的支架基础、支架、组件、逆变器、汇流箱、交直流柜、并网柜、环境监测仪、通风空调、消防、桥架、防雷接地、电站清洗系统、屋面上人设施施工、监控系统等供货、安装和调试工程(监控系统硬件部分由承包方负责供货安装及数据连通调试,采集无需具备展示功能,数据需采集到当地监控中心并负责将采集数据上传到发包方集控系统之间的网络连接。集控系统软件由发包方提供,集控的电站数据调试由发包方负责,承包方配合完成调试);(根据项目情况确定具体范围)5)为完成电站项目施工而采取的施工措施包括:环境保护、安全文明、临时设施、冬雨季及夜间施工、二次搬运、脚手架、混凝土模板及支架施工、成品保护施工以及仓储保管以及房屋发包单位的设施因施工造成损坏的修复和赔偿;6)负责收集整理电站各项建设和施工资料,经验收合格后装订成册,竣工验收时提供4 套竣工图纸和施工资料;7)电站并网及竣工验收涉及到的电力公司及相关各政府部门的协调工作以及为完成验收而进行的电力试验、调试,消防检测、防雷检测工作,进行电站的各项验收工作;8) 系统的单机调试和联合调试工作,无故障运行 240 小时后移交发包单位;9)负责对发包方相关人员的培训工作(电站操作、设备维护等);1 / 3410)电站质保期内的质量保证工作及其由承包方责任造成的任何缺陷修补等;1.2 承包方向发包方提供的文件1)2)3)4)5)6)7)8)9)初步设计(包含图纸)、施工图、竣工图纸系统调试大纲及调试报告竣工资料设备使用说明书,合格证、装箱单及图纸、设备材料清单施工组织设计、重大专项施工方案项目实施计划、项目施工计划项...
