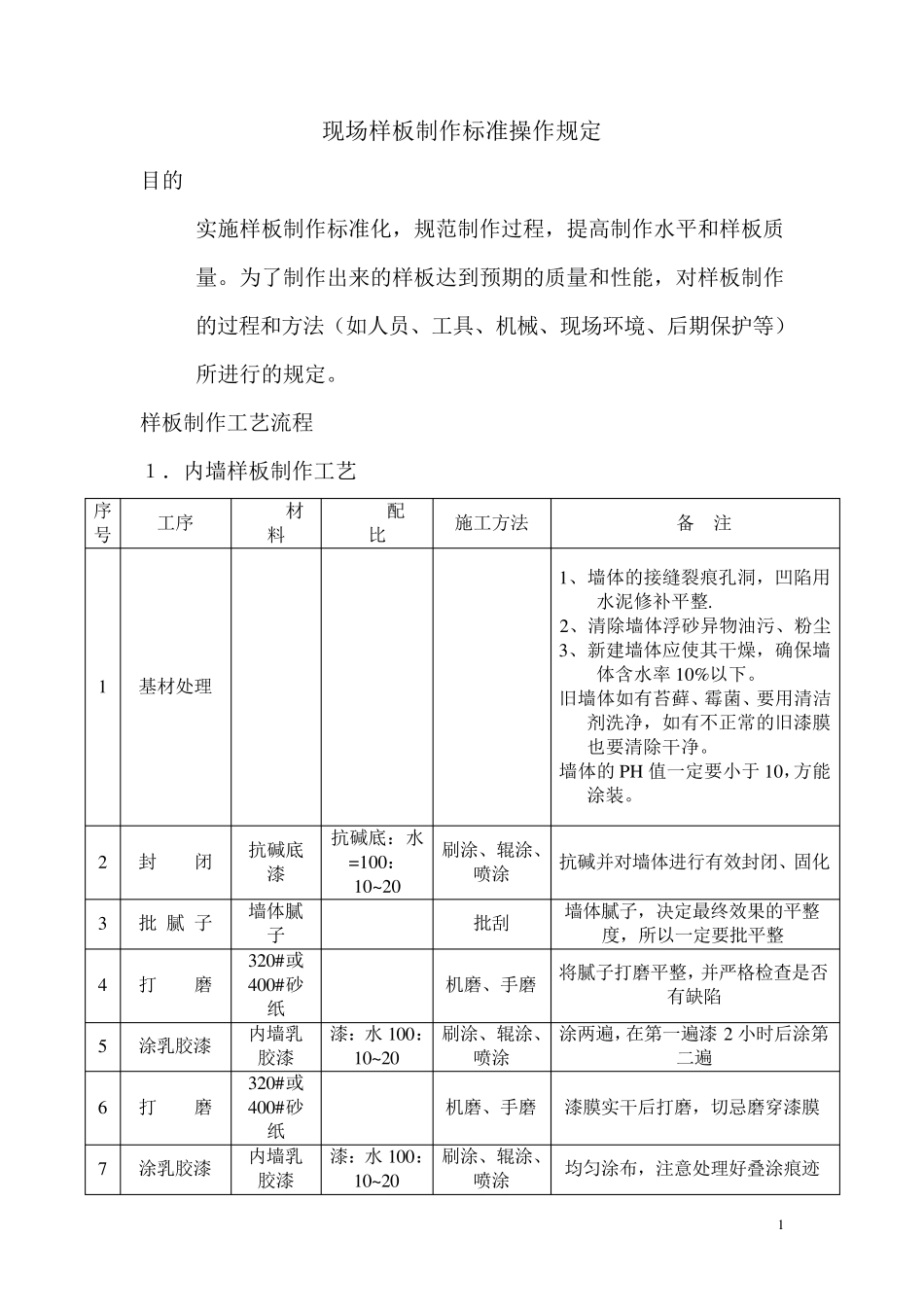

1 现场样板制作标准操作规定 目的 实施样板制作标准化,规范制作过程,提高制作水平和样板质量。为了制作出来的样板达到预期的质量和性能,对样板制作的过程和方法(如人员、工具、机械、现场环境、后期保护等)所进行的规定。 样板制作工艺流程 1.内墙样板制作工艺 序号 工序 材 料 配 比 施工方法 备 注 1 基材处理 1、墙体的接缝裂痕孔洞,凹陷用水泥修补平整. 2、清除墙体浮砂异物油污、粉尘 3、新建墙体应使其干燥,确保墙体含水率 10%以下。 旧墙体如有苔藓、霉菌、要用清洁剂洗净,如有不正常的旧漆膜也要清除干净。 墙体的PH 值一定要小于 10,方能涂装。 2 封 闭 抗碱底漆 抗碱底:水=100:10~20 刷涂、辊涂、喷涂 抗碱并对墙体进行有效封闭、固化 3 批 腻 子 墙体腻子 批刮 墙体腻子,决定最终效果的平整度,所以一定要批平整 4 打 磨 320#或400#砂纸 机磨、手磨 将腻子打磨平整,并严格检查是否有缺陷 5 涂乳胶漆 内墙乳胶漆 漆:水100:10~20 刷涂、辊涂、喷涂 涂两遍,在第一遍漆 2 小时后涂第二遍 6 打 磨 320#或400#砂纸 机磨、手磨 漆膜实干后打磨,切忌磨穿漆膜 7 涂乳胶漆 内墙乳胶漆 漆:水100:10~20 刷涂、辊涂、喷涂 均匀涂布,注意处理好叠涂痕迹 2 2 、外墙漆涂装工艺 序号 工 序 材 料 配 比 施 工 方 法 备 注 1 基材处理 1、墙体的接缝裂痕孔洞,凹陷用水泥修补平整. 2、清除墙体浮砂异物油污、粉尘 3、新建墙体应使其干燥,确 保 墙 体 含 水 率10%以下。 墙体如有苔藓、霉菌、要用清洁剂洗净,如有不正常的旧漆膜也要清除干净。 墙体的 PH 值一定要小于10,方能涂装。 2 封 闭 抗碱底漆 水性抗碱底:水=100:10~20 油性抗碱底:水 =1:1~1.5 刷涂、辊涂、喷涂 抗碱并对墙体进行有效封闭、固化 3 批 腻 子 水性外墙腻子 油性漆先批腻子再封底 批刮 可视实际情况 刮 1-3 遍,每遍间隔2小时以上 4 打 磨 240#或 320#砂纸 机磨、手磨 将腻子打磨平整,并严格检查是否有缺陷 5 涂外 墙漆 水性外墙漆 油性外墙漆 水漆:水 =100:15~20 油漆:天那水 =1:1~1.5 刷涂、辊涂、喷涂 涂两遍,在第一遍漆 2 小时后涂第 2 遍 油性要指压干后才能涂第二遍 6 打 磨 400#或 600#砂纸 手磨 漆膜实干后打磨 7 涂外墙漆 水性外墙漆 油性外墙漆 水漆:水= 100:15~20 油...
