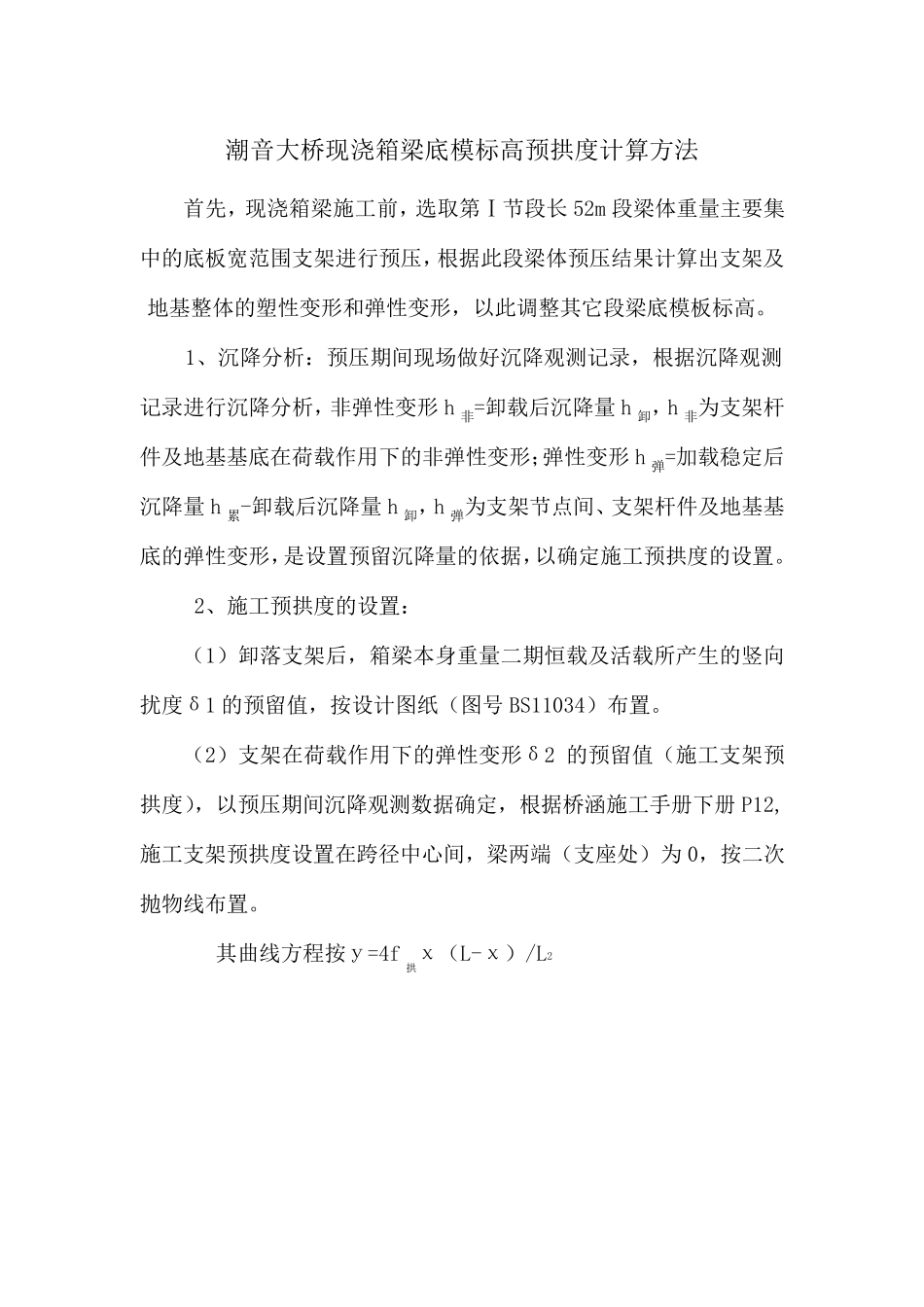

潮音大桥现浇箱梁底模标高预拱度计算方法 首先,现浇箱梁施工前,选取第Ⅰ节段长52m 段梁体重量主要集中的底板宽范围支架进行预压,根据此段梁体预压结果计算出支架及地基整体的塑性变形和弹性变形,以此调整其它段梁底模板标高
1、沉降分析:预压期间现场做好沉降观测记录,根据沉降观测记录进行沉降分析,非弹性变形h 非=卸载后沉降量h 卸,h 非为支架杆件及地基基底在荷载作用下的非弹性变形;弹性变形h 弹=加载稳定后沉降量h 累-卸载后沉降量h 卸,h 弹为支架节点间、支架杆件及地基基 底的弹性变形,是设置预留沉降量的依据,以确定施工预拱度的设置
2、施工预拱度的设置: (1)卸落支架后,箱梁本身重量二期恒载及活载所产生的竖向扰度δ1 的预留值,按设计图纸(图号 BS11034)布置
(2)支架在荷载作用下的弹性变形δ2 的预留值(施工支架预拱度),以预压期间沉降观测数据确定,根据桥涵施工手册下册 P12,施工支架预拱度设置在跨径中心间,梁两端(支座处)为0,按二次抛物线布置

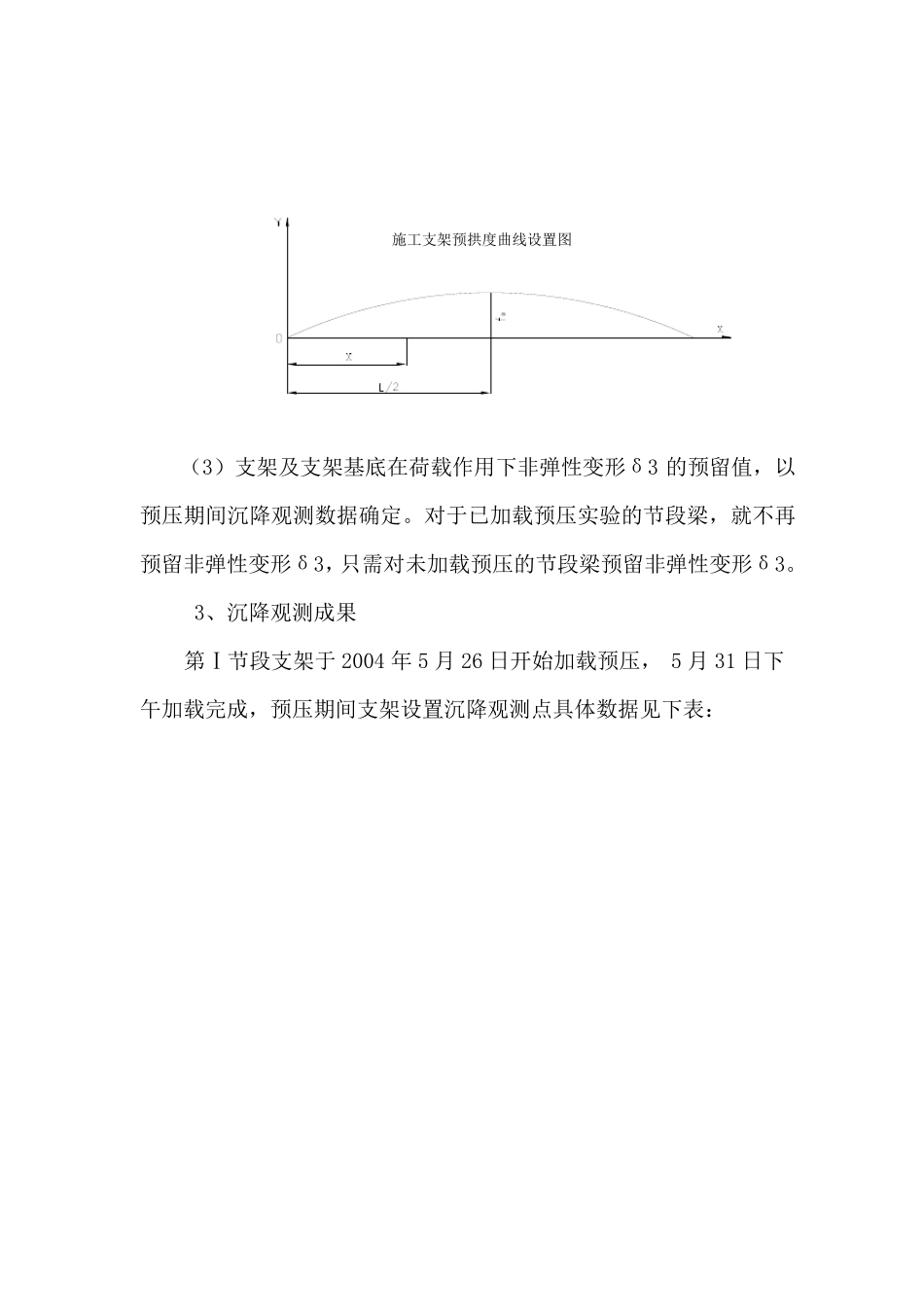

其曲线方程按у=4f拱χ(L-χ)/L2 施工支架预拱度曲线设置图 (3)支架及支架基底在荷载作用下非弹性变形δ3 的预留值,以预压期间沉降观测数据确定
对于已加载预压实验的节段梁,就不再预留非弹性变形δ3,只需对未加载预压的节段梁预留非弹性变形δ3
3、沉降观测成果 第Ⅰ节段支架于 2004 年 5 月 26 日开始加载预压, 5 月 31 日下 午加载完成,预压期间支架设置沉降观测点具体数据见下表: 表A

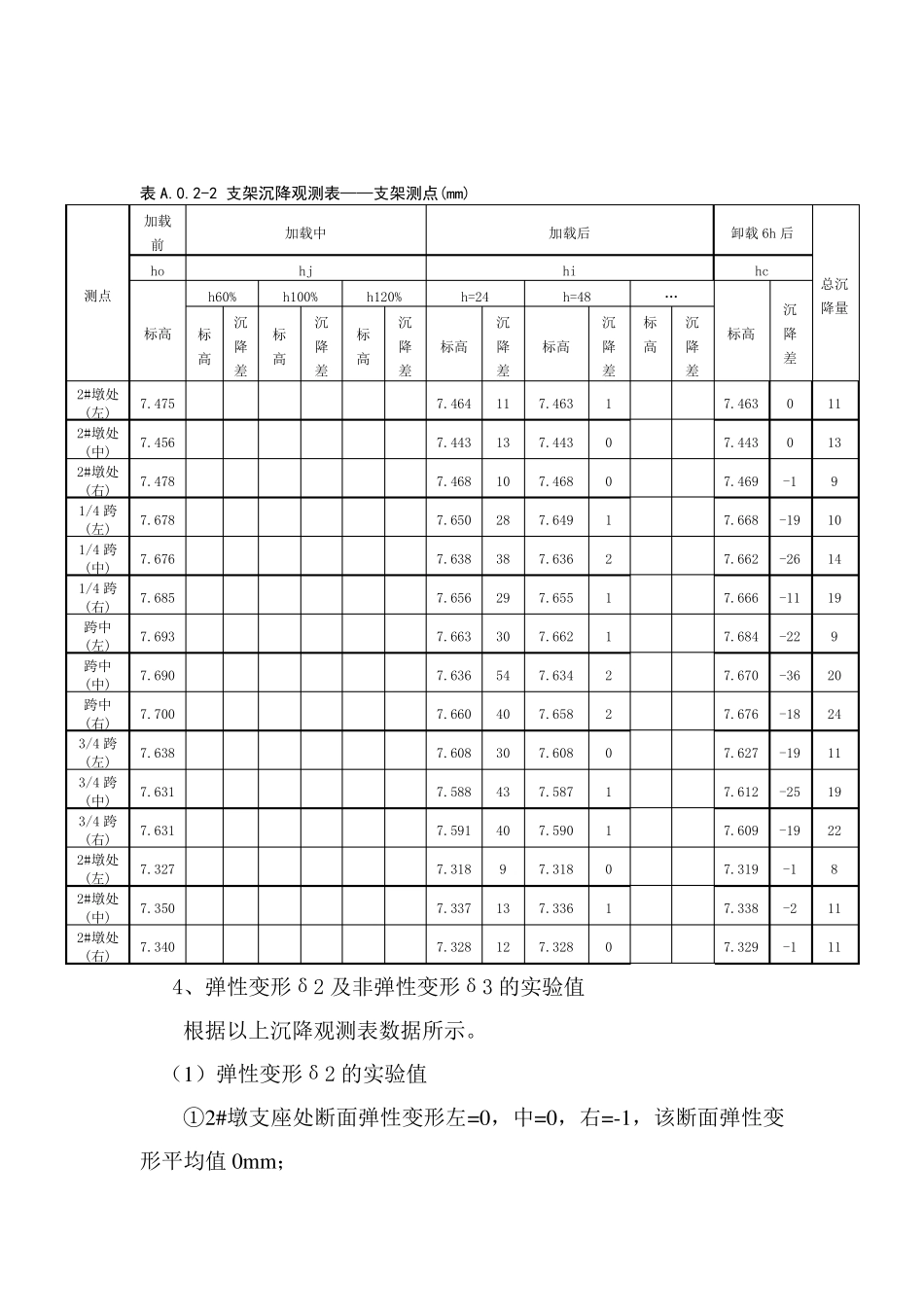

2-2 支架沉降观测表——支架测点(mm) 测点 加载前 加载中 加载后 卸载6h 后 总沉降量 ho hj hi hc 标高 h60% h100% h120% h=24 h=48 … 标高 沉降差 标高 沉降差 标高 沉降差 标高 沉降差 标高 沉降差 标高 沉降差 标高 沉降差 2#墩处(
