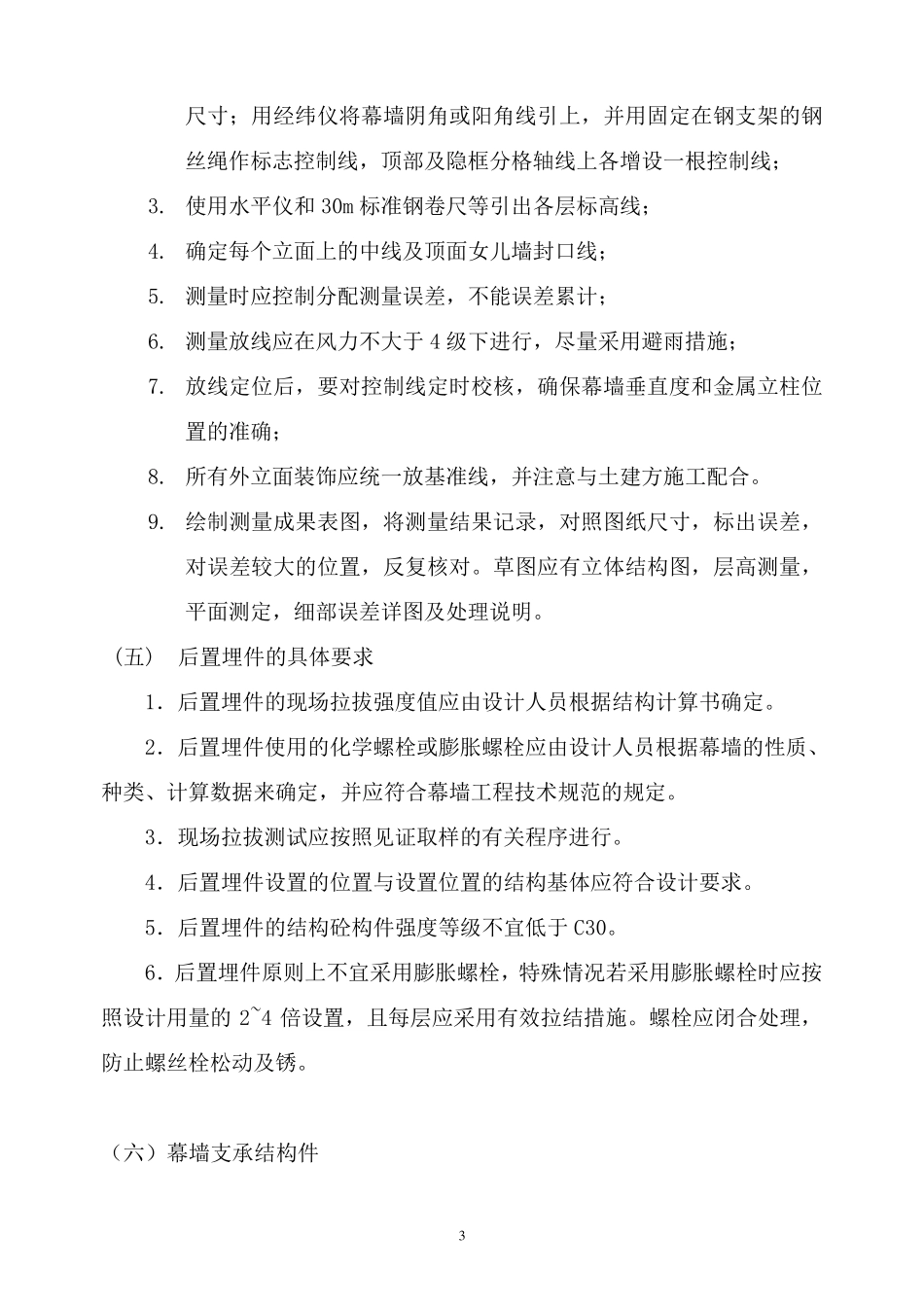

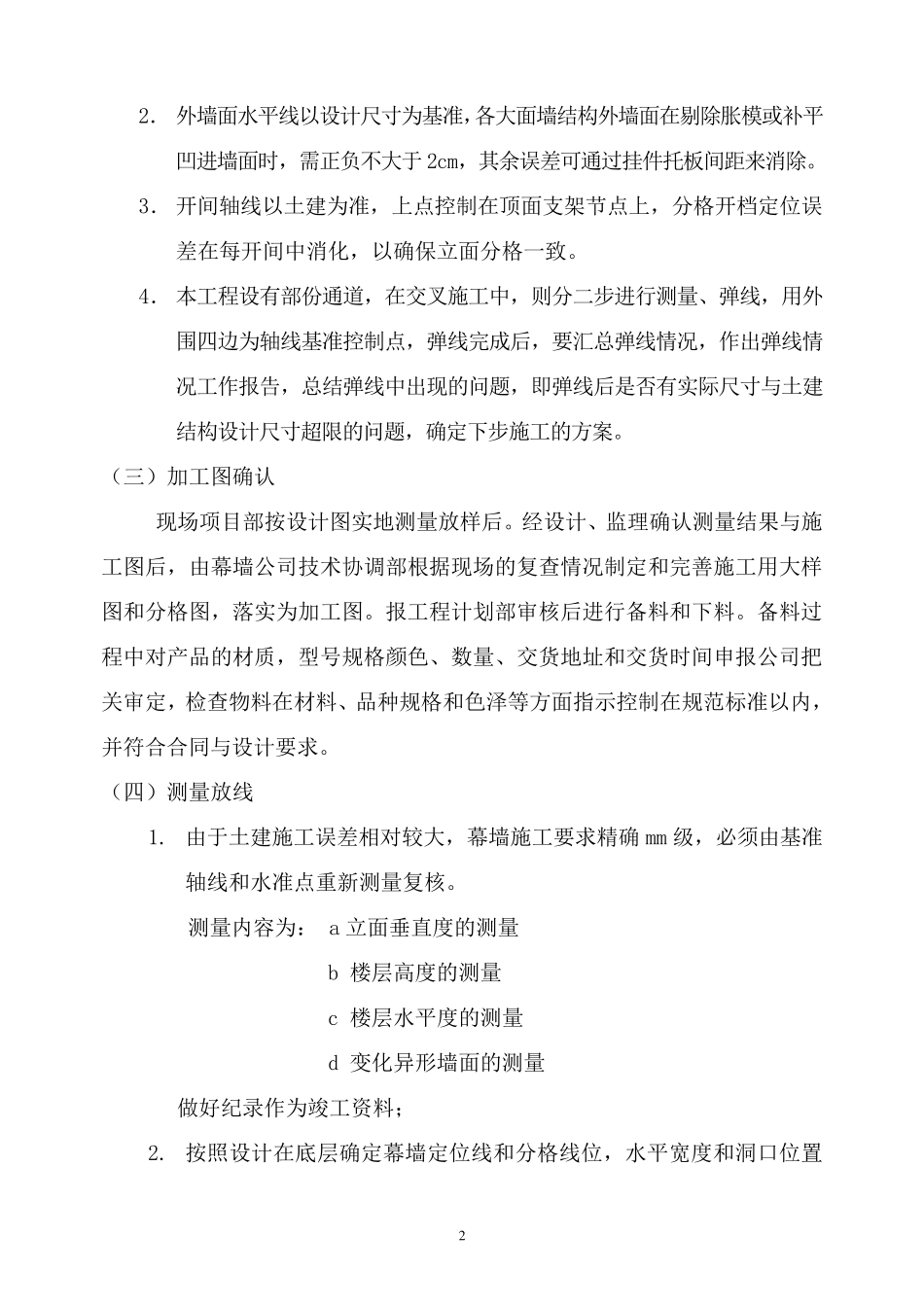

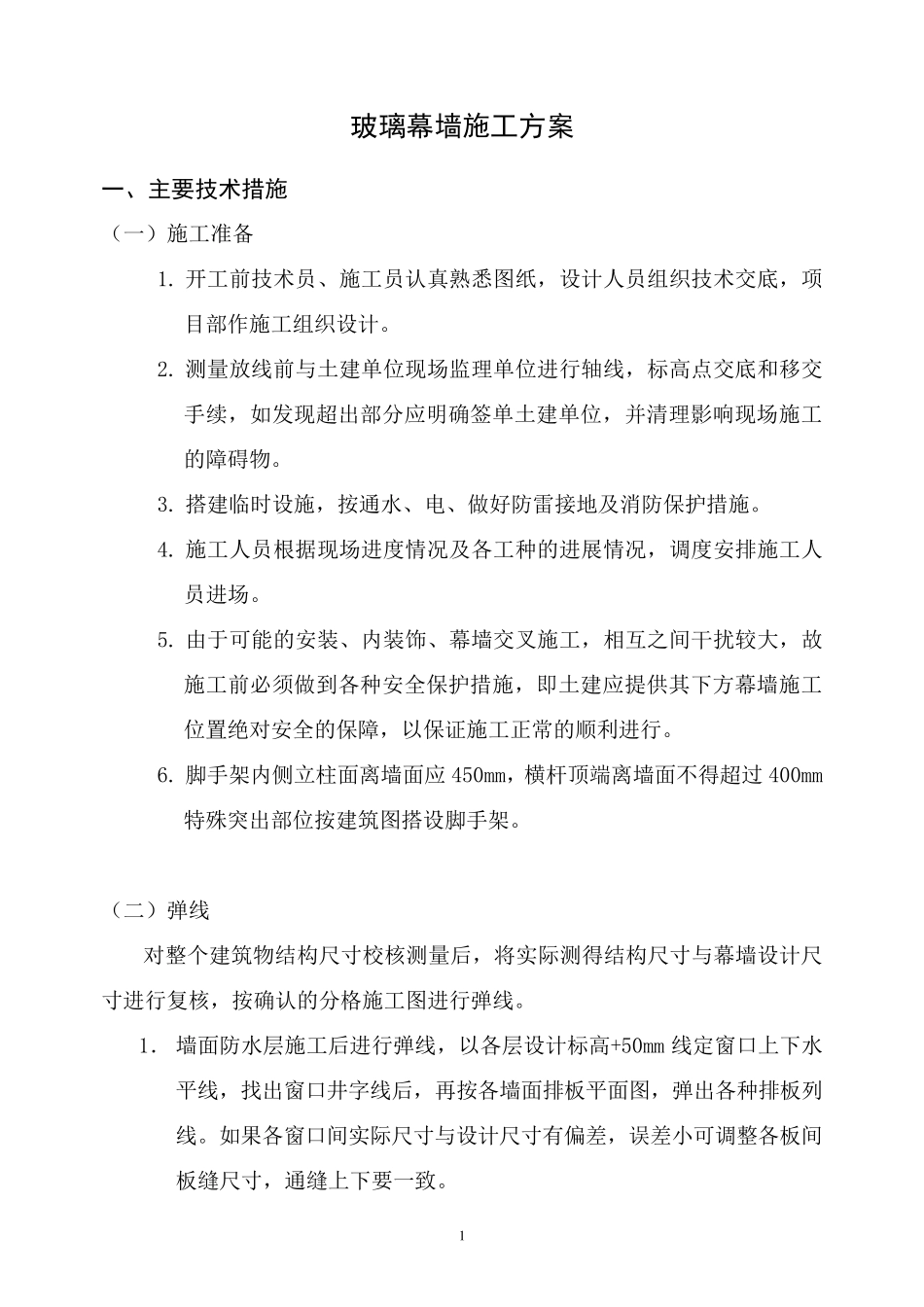

1 玻璃幕墙施工方案 一、主要技术措施 (一)施工准备 1. 开工前技术员、施工员认真熟悉图纸,设计人员组织技术交底,项目部作施工组织设计。 2. 测量放线前与土建单位现场监理单位进行轴线,标高点交底和移交手续,如发现超出部分应明确签单土建单位,并清理影响现场施工的障碍物。 3. 搭建临时设施,按通水、电、做好防雷接地及消防保护措施。 4. 施工人员根据现场进度情况及各工种的进展情况,调度安排施工人员进场。 5. 由于可能的安装、内装饰、幕墙交叉施工,相互之间干扰较大,故施工前必须做到各种安全保护措施,即土建应提供其下方幕墙施工位置绝对安全的保障,以保证施工正常的顺利进行。 6. 脚手架内侧立柱面离墙面应 450mm,横杆顶端离墙面不得超过400mm特殊突出部位按建筑图搭设脚手架。 (二)弹线 对整个 建筑物结 构 尺 寸 校 核 测量后 ,将 实 际 测得结 构 尺 寸 与幕墙设计尺寸 进行复 核 ,按确认的分格 施工图进行弹线。 1. 墙面防水层 施工后 进行弹线,以各层 设计标高+50mm 线定 窗 口 上 下水平 线,找 出窗 口 井 字 线后 ,再 按各墙面排板 平 面图,弹出各种排板 列线。如果 各窗 口 间实 际 尺 寸 与设计尺 寸 有 偏 差 ,误 差 小 可调整各板 间板 缝 尺 寸 ,通缝 上 下要 一致 。 2 2. 外墙面水平线以设计尺寸为基准,各大面墙结构外墙面在剔除胀模或补平凹进墙面时,需正负不大于2cm,其余误差可通过挂件托板间距来消除。 3. 开间轴线以土建为准,上点控制在顶面支架节点上,分格开档定位误差在每开间中消化,以确保立面分格一致。 4. 本工程设有部份通道,在交叉施工中,则分二步进行测量、弹线,用外围四边为轴线基准控制点,弹线完成后,要汇总弹线情况,作出弹线情况工作报告,总结弹线中出现的问题,即弹线后是否有实际尺寸与土建结构设计尺寸超限的问题,确定下步施工的方案。 (三)加工图确认 现场项目部按设计图实地测量放样后。经设计、监理确认测量结果与施工图后,由幕墙公司技术协调部根据现场的复查情况制定和完善施工用大样图和分格图,落实为加工图。报工程计划部审核后进行备 料 和下料 。备 料 过程中对 产 品 的材 质 ,型 号 规 格颜 色 、数 量、交货 地址 和交货 时间申 报公司把关 审定,检 查物 料 在材 料 、品 种 规 格和色 泽 等 方面指 示 控...
