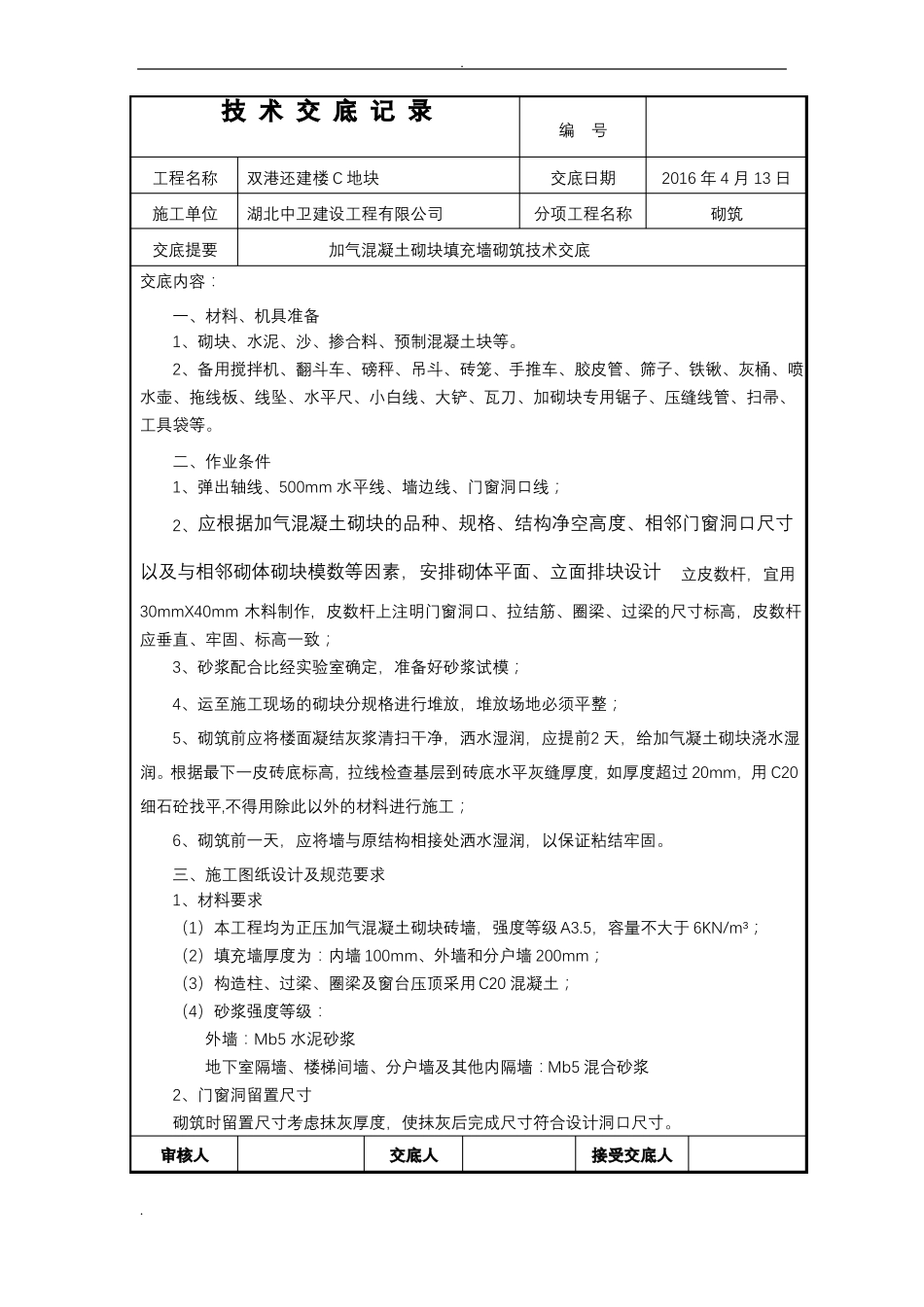

.技 术 交 底 记 录工程名称施工单位交底提要交底内容:一、材料、机具准备1、砌块、水泥、沙、掺合料、预制混凝土块等。双港还建楼 C 地块湖北中卫建设工程有限公司编号交底日期分项工程名称2016 年 4 月 13 日砌筑加气混凝土砌块填充墙砌筑技术交底2、备用搅拌机、翻斗车、磅秤、吊斗、砖笼、手推车、胶皮管、筛子、铁锹、灰桶、喷水壶、拖线板、线坠、水平尺、小白线、大铲、瓦刀、加砌块专用锯子、压缝线管、扫帚、工具袋等。二、作业条件1、弹出轴线、500mm 水平线、墙边线、门窗洞口线;2、应根据加气混凝土砌块的品种、规格、结构净空高度、相邻门窗洞口尺寸以及与相邻砌体砌块模数等因素,安排砌体平面、立面排块设计立皮数杆,宜用30mmX40mm 木料制作,皮数杆上注明门窗洞口、拉结筋、圈梁、过梁的尺寸标高,皮数杆应垂直、牢固、标高一致;3、砂浆配合比经实验室确定,准备好砂浆试模;4、运至施工现场的砌块分规格进行堆放,堆放场地必须平整;5、砌筑前应将楼面凝结灰浆清扫干净,洒水湿润,应提前2 天,给加气凝土砌块浇水湿润。根据最下一皮砖底标高,拉线检查基层到砖底水平灰缝厚度,如厚度超过 20mm,用 C20细石砼找平,不得用除此以外的材料进行施工;6、砌筑前一天,应将墙与原结构相接处洒水湿润,以保证粘结牢固。三、施工图纸设计及规范要求1、材料要求(1)本工程均为正压加气混凝土砌块砖墙,强度等级A3.5,容量不大于 6KN/m³;(2)填充墙厚度为:内墙 100mm、外墙和分户墙 200mm;(3)构造柱、过梁、圈梁及窗台压顶采用 C20 混凝土;(4)砂浆强度等级:外墙:Mb5 水泥砂浆地下室隔墙、楼梯间墙、分户墙及其他内隔墙:Mb5 混合砂浆2、门窗洞留置尺寸砌筑时留置尺寸考虑抹灰厚度,使抹灰后完成尺寸符合设计洞口尺寸。审核人.交底人接受交底人.1、 本表由施工单位填写,交底单位与接受交底单位各存一份。2、 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技 术 交 底 记 录工程名称施工单位交底提要交底内容:洞口宽度为:设计宽度+30mm(两侧各 15mm)窗洞口高度为:设计高度+30mm(两侧各 15mm)门洞口高度为:设计高度+40mm四、操作工艺4.1 工艺流程复验合格基层验收、墙体弹线编号交底日期分项工程名称2016 年 4 月 13 日砌筑双港还建楼 C 地块湖北中卫建设工程有限公司加气混凝土砌块填充墙砌筑技术交底不合格验线记录见证取样、拌制(...
