第三章劳动力计划及主要设备材料、构件的配备与管理第一节分包计划和劳动力计划1暂估价施工项目幕墙工程、精装修工程、弱电工程、空调工程、消防工程、电梯工程、变配电工程

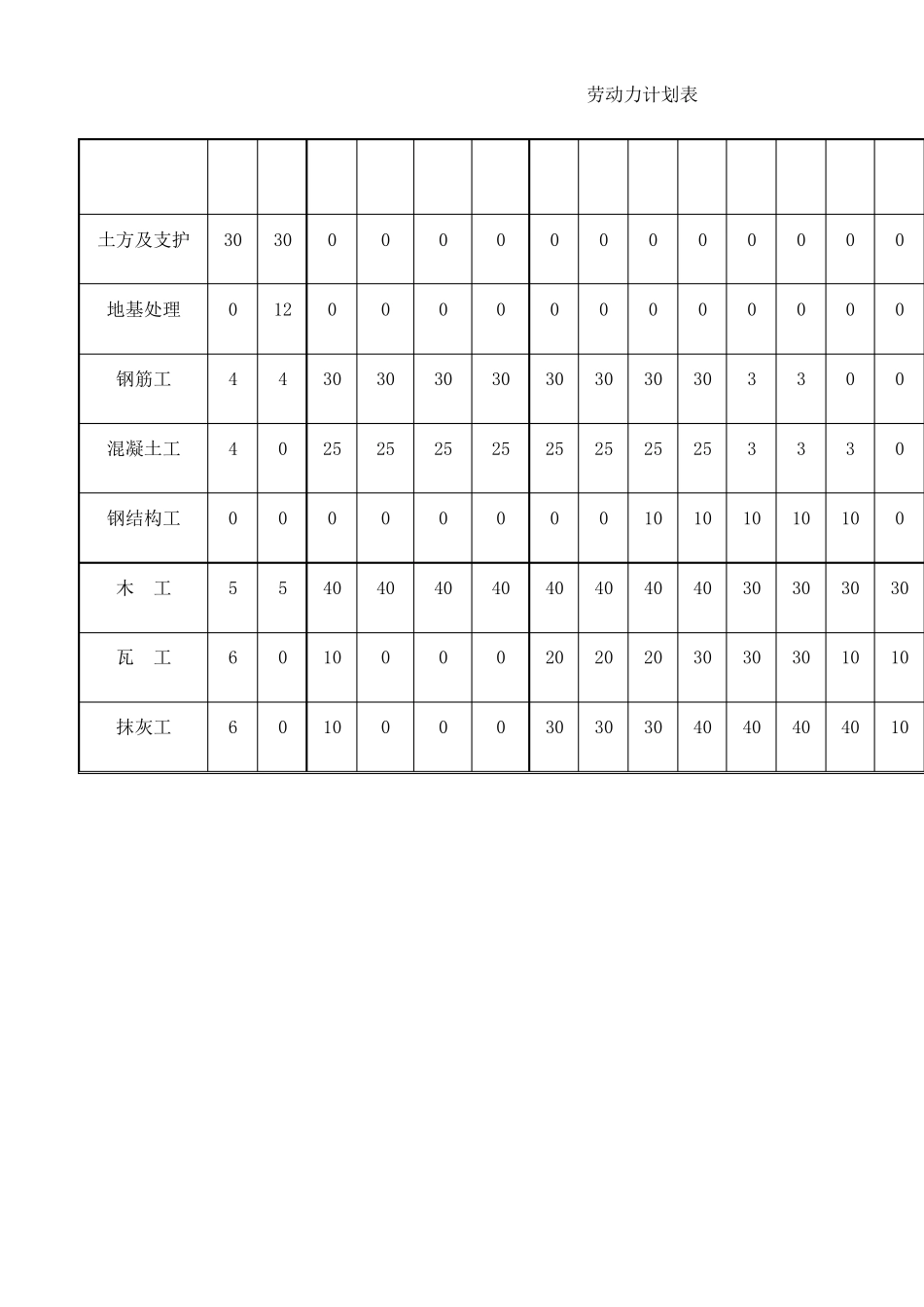

2施工阶段劳动力安排劳动力计划表如下劳动力计划表土方及支护303000000000000000000地基处理01200000000000000000钢筋工443030303030303030330000000混凝土工402525252525252525333000000钢结构工000000001010101010000000木工554040404040404040303030301010552瓦工60100002020203030301010101010102抹灰工60100003030304040404010101010102油工6000000000404040404040202010架子工001515151515151515156666666防水工00150015150015666622220测量放线3333333333333333333试验工2222222222222222222暂设电工2222222222222222222信号工00666666612660000000塔吊司机0066666666000000000外用电梯司机0000000006660000000电工2288888881212121212121212122水暖工2266666661010101010101010102壮工1010222210102102222222210合计82721801451451602182032052682202111761331091098484373劳动力组织方案施工队伍的选择本工程的劳务队伍和专业分包队伍的选择将在公司编制的《专业工程承包和劳务分包合格名录》中按照“公开、公平、公正”的原则通过招标的形式选择
