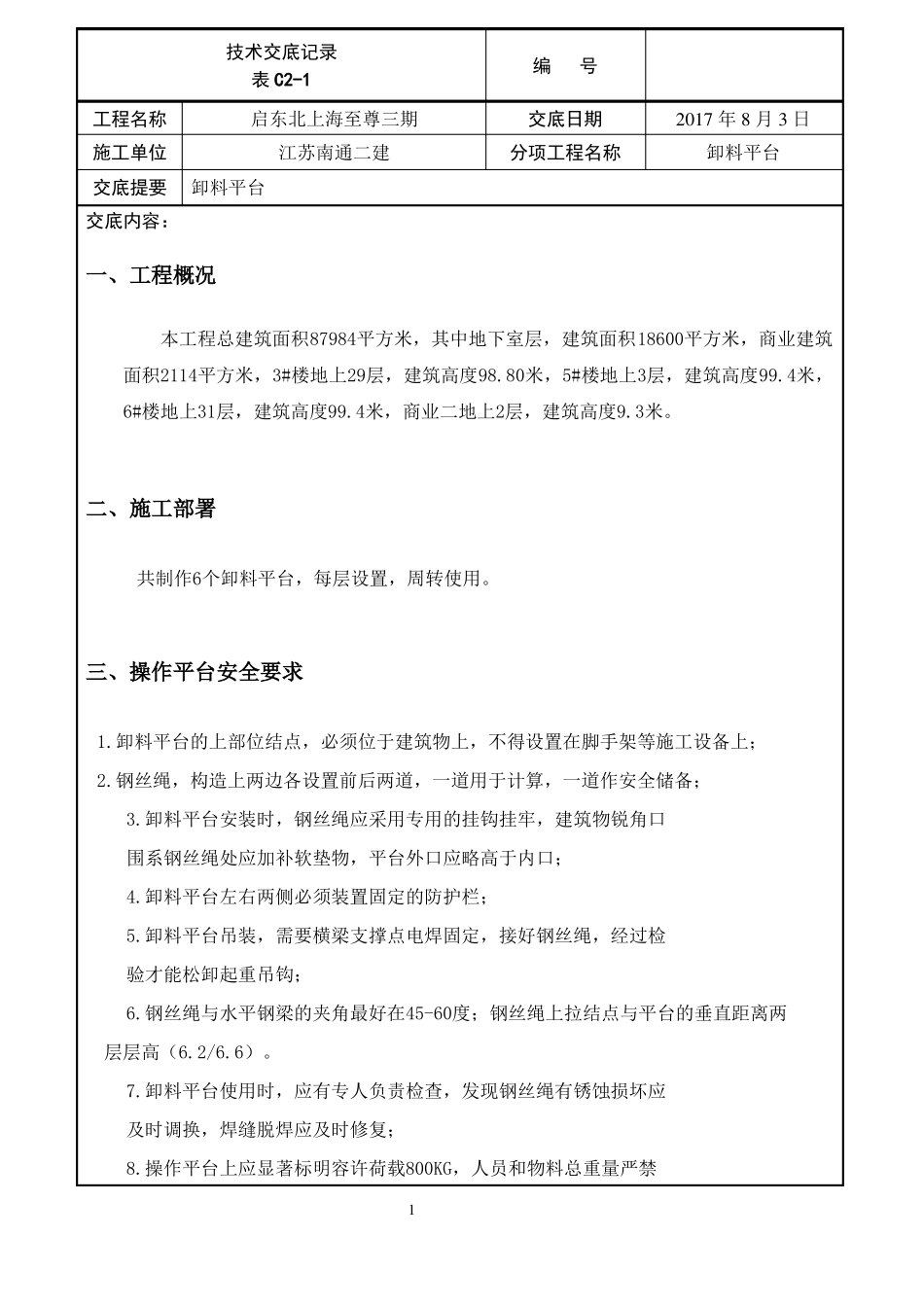

技术交底记录表 C2-1工程名称施工单位交底提要卸料平台交底内容:启东北上海至尊三期江苏南通二建编号交底日期分项工程名称2017 年 8 月 3 日卸料平台一、工程概况本工程总建筑面积87984平方米,其中地下室层,建筑面积18600平方米,商业建筑面积2114平方米,3#楼地上29层,建筑高度98
80米,5#楼地上3层,建筑高度99
4米,6#楼地上31层,建筑高度99
4米,商业二地上2层,建筑高度9
二、施工部署共制作6个卸料平台,每层设置,周转使用
三、操作平台安全要求1
卸料平台的上部位结点,必须位于建筑物上,不得设置在脚手架等施工设备上;2
钢丝绳,构造上两边各设置前后两道,一道用于计算,一道作安全储备;3
卸料平台安装时,钢丝绳应采用专用的挂钩挂牢,建筑物锐角口围系钢丝绳处应加补软垫物,平台外口应略高于内口;4
卸料平台左右两侧必须装置固定的防护栏;5
卸料平台吊装,需要横梁支撑点电焊固定,接好钢丝绳,经过检验才能松卸起重吊钩;6
钢丝绳与水平钢梁的夹角最好在45-60度;钢丝绳上拉结点与平台的垂直距离两层层高(6
卸料平台使用时,应有专人负责检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复;8

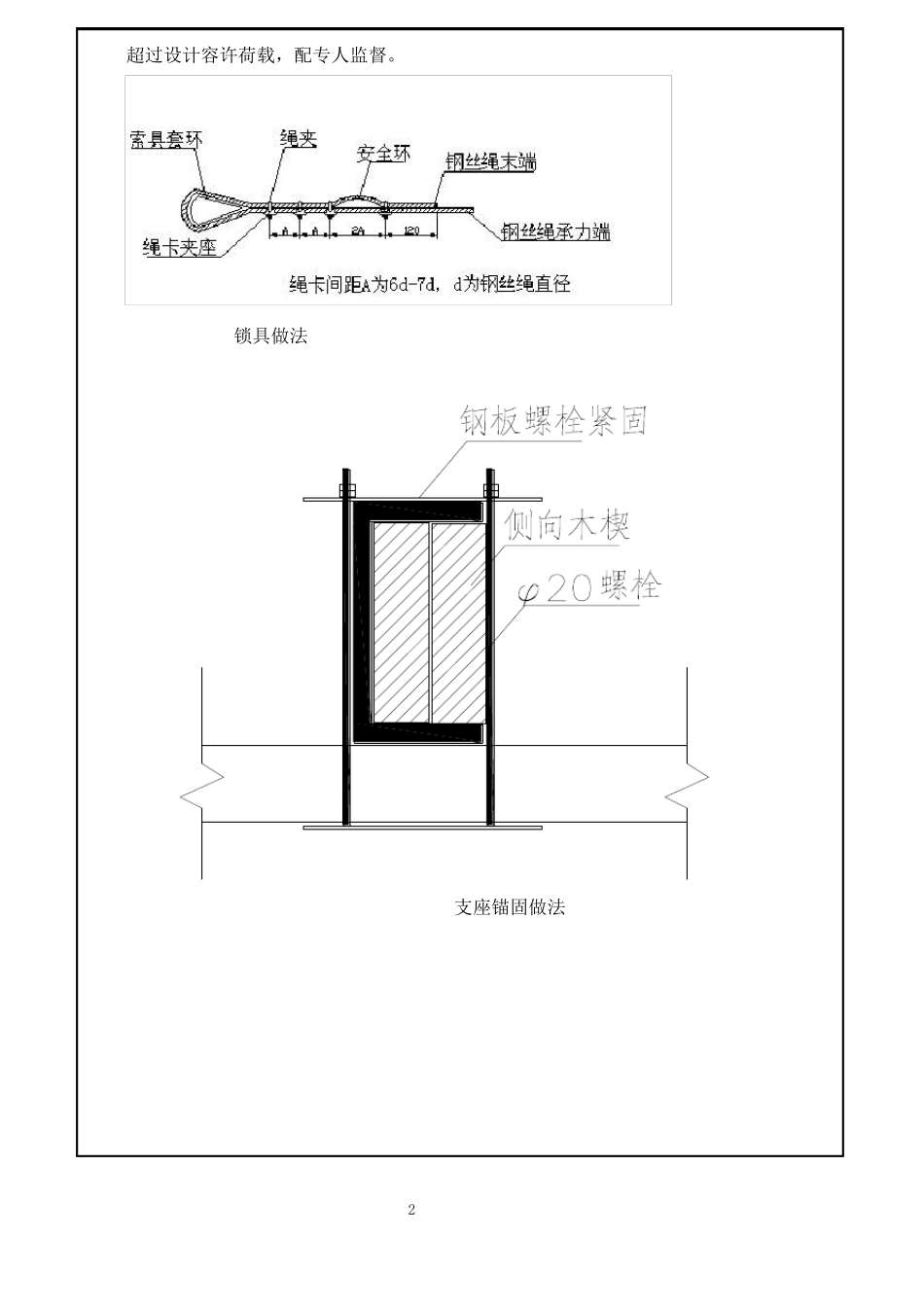

操作平台上应显著标明容许荷载800KG,人员和物料总重量严禁1超过设计容许荷载,配专人监督

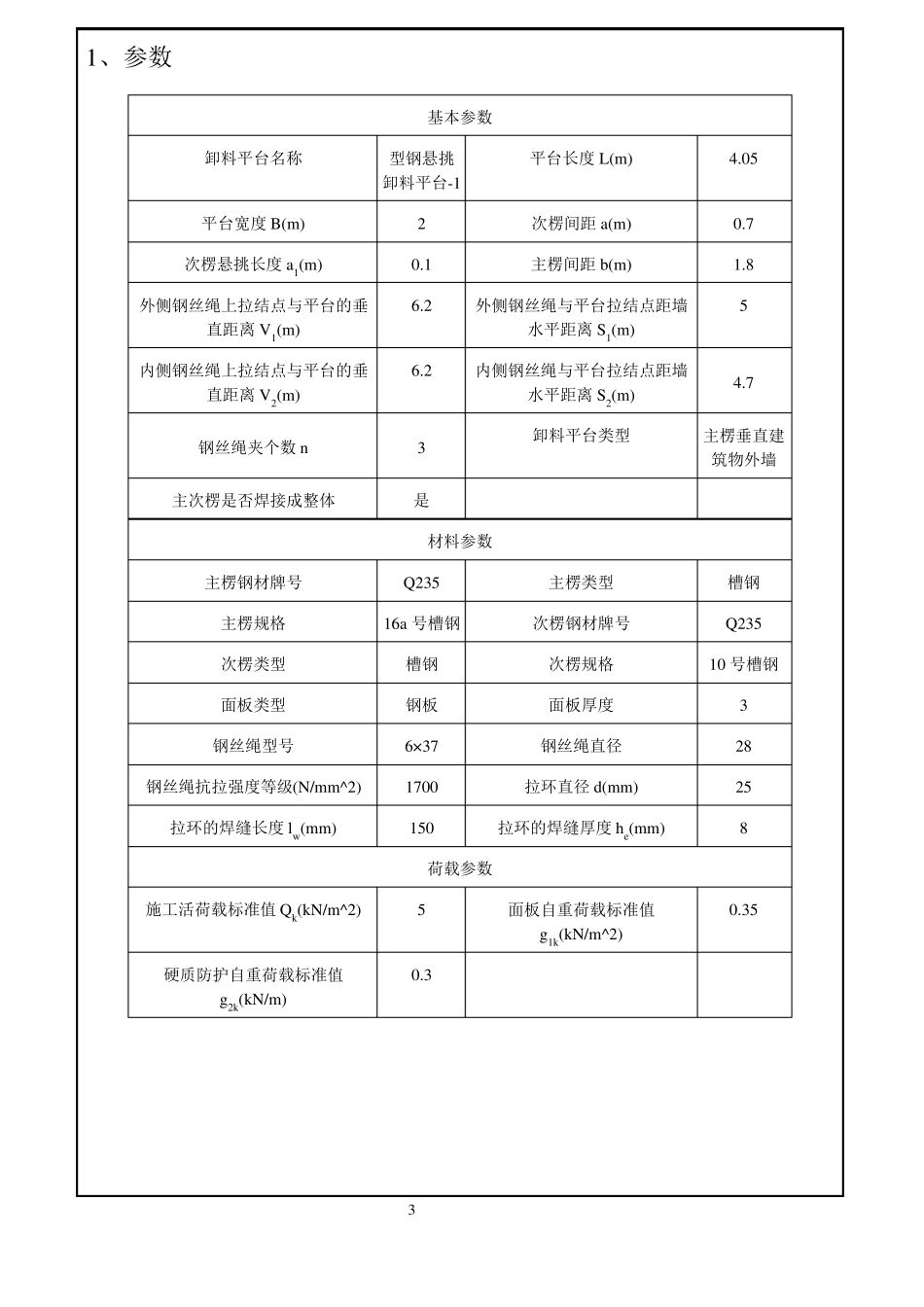

锁具做法支座锚固做法21、参数基本参数卸料平台名称型钢悬挑卸料平台-120
2平台长度 L(m)4
