卸料平台施工技术交底记录苏 ZJ1

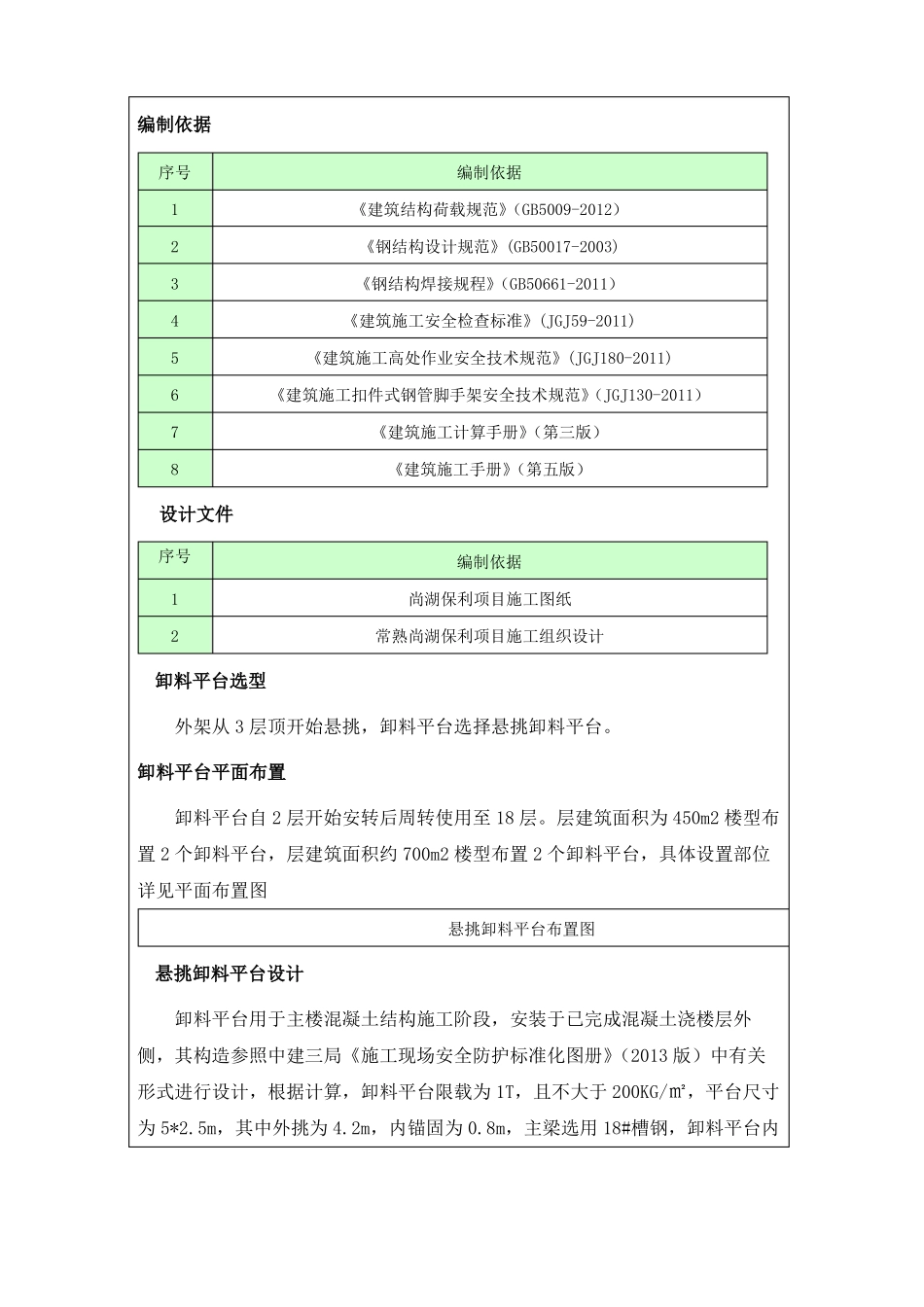

11卸料平工程名称睢宁碧桂园项目分部工程名称台施工分项工程名称交底部位编制依据序号12345678编制依据《建筑结构荷载规范》(GB5009-2012)《钢结构设计规范》(GB50017-2003)《钢结构焊接规程》(GB50661-2011)《建筑施工安全检查标准》(JGJ59-2011)《建筑施工高处作业安全技术规范》(JGJ180-2011)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)《建筑施工计算手册》(第三版)《建筑施工手册》(第五版)设计文件序号12编制依据尚湖保利项目施工图纸常熟尚湖保利项目施工组织设计卸料平台选型外架从 3 层顶开始悬挑,卸料平台选择悬挑卸料平台
卸料平台平面布置卸料平台自 2 层开始安转后周转使用至 18 层
层建筑面积为 450m2 楼型布置 2 个卸料平台,层建筑面积约 700m2 楼型布置 2 个卸料平台,具体设置部位详见平面布置图悬挑卸料平台布置图悬挑卸料平台设计卸料平台用于主楼混凝土结构施工阶段,安装于已完成混凝土浇楼层外侧,其构造参照中建三局《施工现场安全防护标准化图册》(2013 版)中有关形式进行设计,根据计算,卸料平台限载为 1T,且不大于 200KG/㎡,平台尺寸为 5*2
5m,其中外挑为 4
2m,内锚固为 0
8m,主梁选用 18#槽钢,卸料平台内次梁为 14#槽钢,卸料平台中间次梁选用 12#槽钢,槽钢间距为 1000mm,平台板采用厚度为 3mm 花纹钢板,与槽钢焊接,卸料平台每边设置两道斜拉钢丝绳钢丝绳安全系数为 8,钢丝绳为 6*19 直径Φ18
