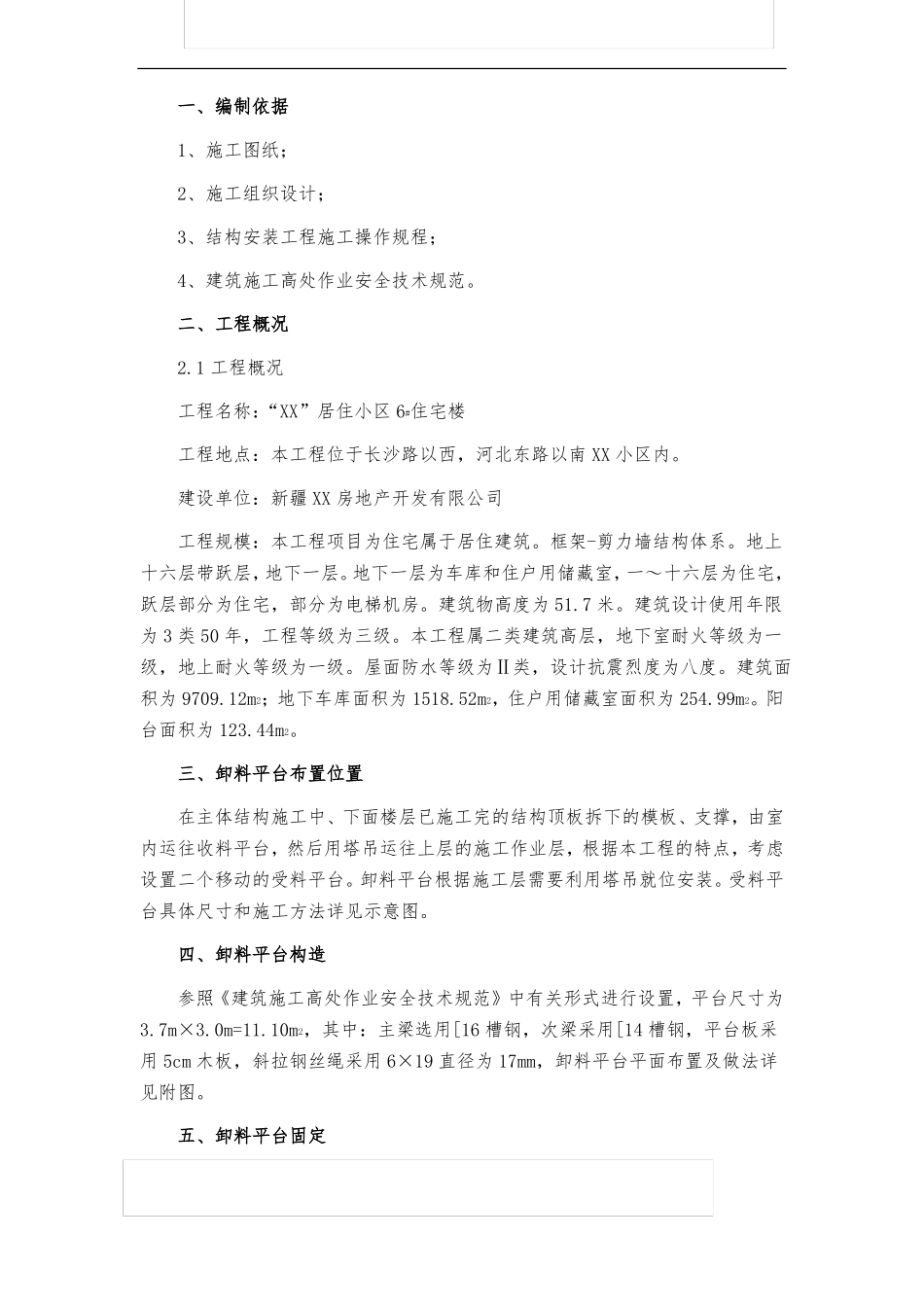

卸料平台施工方案目录一、编制依据二、工程概况三、卸料平台布置位置四、卸料平台构造五、卸料平台固定六、设计计算1、参数计算2、次梁的验算3、主梁的验算4、钢丝拉绳的内力验算5、拉环的强度验算七、准备工作八、制作技术交底九、吊装十、安全注意事项一、编制依据1、施工图纸;2、施工组织设计;3、结构安装工程施工操作规程;4、建筑施工高处作业安全技术规范。二、工程概况2.1 工程概况工程名称:“XX”居住小区 6#住宅楼工程地点:本工程位于长沙路以西,河北东路以南 XX 小区内。建设单位:新疆 XX 房地产开发有限公司工程规模:本工程项目为住宅属于居住建筑。框架-剪力墙结构体系。地上十六层带跃层,地下一层。地下一层为车库和住户用储藏室,一~十六层为住宅,跃层部分为住宅,部分为电梯机房。建筑物高度为 51.7 米。建筑设计使用年限为 3 类 50 年,工程等级为三级。本工程属二类建筑高层,地下室耐火等级为一级,地上耐火等级为一级。屋面防水等级为Ⅱ类,设计抗震烈度为八度。建筑面积为 9709.12m2;地下车库面积为 1518.52m2,住户用储藏室面积为 254.99m2。阳台面积为 123.44m2。三、卸料平台布置位置在主体结构施工中、下面楼层已施工完的结构顶板拆下的模板、支撑,由室内运往收料平台,然后用塔吊运往上层的施工作业层,根据本工程的特点,考虑设置二个移动的受料平台。卸料平台根据施工层需要利用塔吊就位安装。受料平台具体尺寸和施工方法详见示意图。四、卸料平台构造参照《建筑施工高处作业安全技术规范》中有关形式进行设置,平台尺寸为3.7m×3.0m=11.10m2,其中:主梁选用[16 槽钢,次梁采用[14 槽钢,平台板采用 5cm 木板,斜拉钢丝绳采用 6×19 直径为 17mm,卸料平台平面布置及做法详见附图。五、卸料平台固定为确保安全起见设二道斜拉钢丝绳,一端与上层梁、柱的预埋拉环连接,与拉环连接用专用的挂钩挂牢。另一端与槽钢焊接固定拉环连接形成拉点。见附图。六、设计计算卸料平台台面采用 50mm 厚木脚手板,主采用[16a 槽钢、次梁采用[14a 槽钢,钢丝绳采用 6×19 丝的Φ17mm 规格,钢丝绳两端吊环为 Q235 圆钢Φ18,槽钢类型为热轧普通槽钢,栏杆采用钢管栏杆,12mm 覆膜挡板。1、参数计算:1)、荷载参数脚手板类别:木脚手板,脚手板自重:0.40kN/m2;栏杆、挡板类别:栏杆、木脚手板,栏杆、挡板自重:0.14kN/m2;施工人员等活荷载:2.00kN/m2,最大堆放材料荷载:10.00kN(现场施工时按...
