工程名称交底部位鲁丰二期工程原纱仓库压型金属板施工单位工序名称鲁 JJ-005山东万鑫安装工程有限公司安装交底提要:压型金属板制作安装的相关材料、机具准备、质量要求及施工工艺
交底内容:压型金属板安装一、施工准备1、人力资源准备由于本工程工期紧、要求高,所以对加工人员的及时到位到岗和培训提出了更高的要求,对所有参与加工的人员都应进行针对性的培训,保证技术合格,保证工程质量和施工安全
确保在本工程制作加工、运输安装期间各方面人员能及时到位
2、劳动力计划劳动力计划表名称施工组质安组墙面板安装组屋面板安装组生产组材料组后勤及保卫组合计人数4 人2 人2 支×5 人=10 人2 支×5 人=10 人2 人5 人4 人37人(说明:以上每组人数为计划安排数,每组人员可由项目经理、队长、组长根据需要灵活安排,又以上人数为总体数,由于各安装时段工序的不同,人数会有适当的增减
)3、施工机具配置及电力要求1)放样及安装工具主要施工工具表123456角尺钢卷尺墨斗手动绞合器铁皮剪刀弯板器8910111213屋脊剪橡皮锤铁锤手提钻机手提电钻套筒安全带1516171819尼龙绳清洁工具水线脚手架钢丝绳工程名称交底部位鲁丰二期工程原纱仓库压型金属板施工单位工序名称鲁 JJ-005山东万鑫安装工程有限公司安装交底提要:压型金属板制作安装的相关材料、机具准备、质量要求及施工工艺

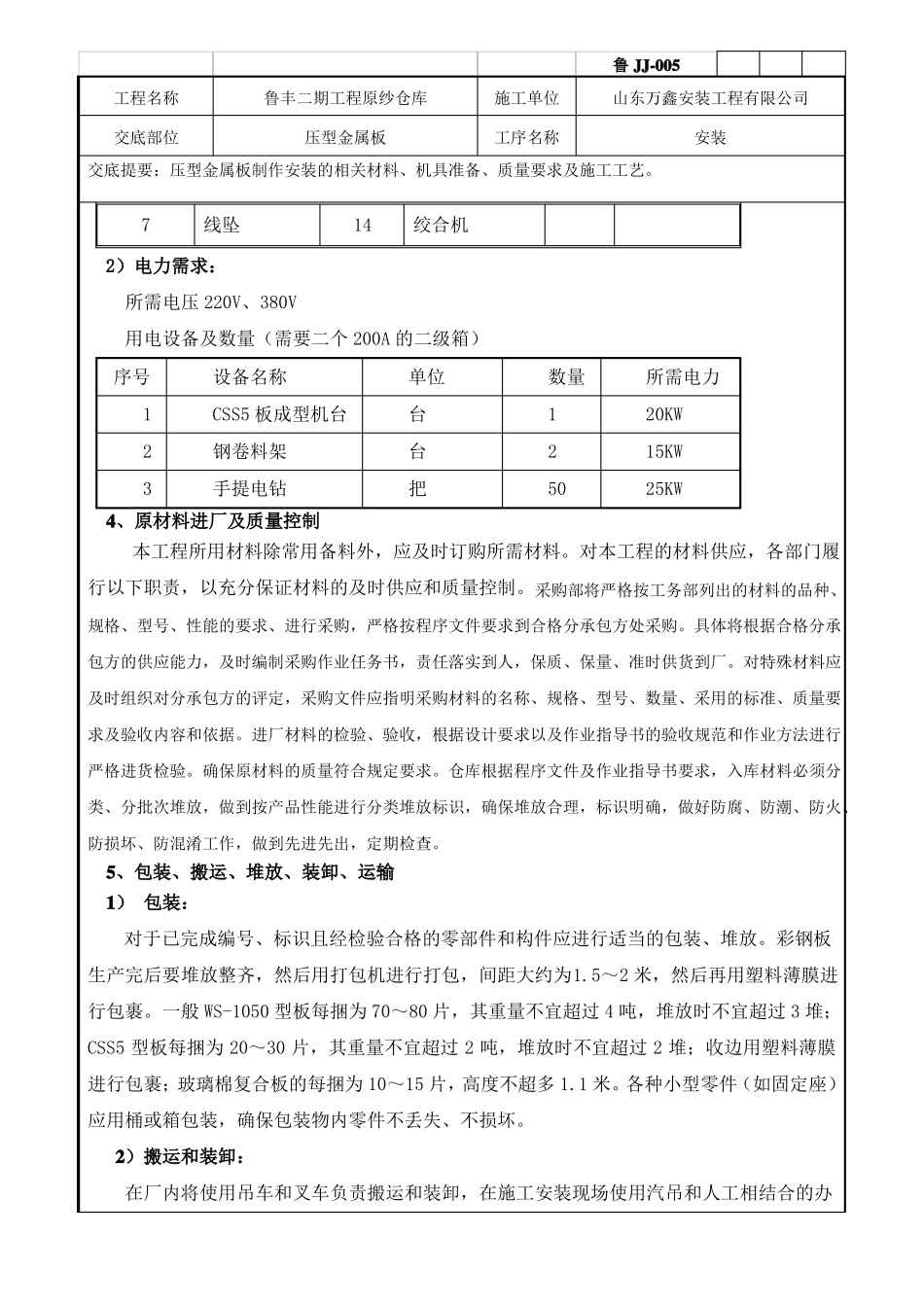

7线坠14绞合机2)电力需求:所需电压 220V、380V用电设备及数量(需要二个 200A 的二级箱)序号123设备名称CSS5 板成型机台钢卷料架手提电钻单位台台把数量1250所需电力20KW15KW25KW4、原材料进厂及质量控制本工程所用材料除常用备料外,应及时订购所需材料
对本工程的材料供应,各部门履行以下职责,以充分保证材料的及时供应和质量控制
采购部将严格按工务部列出的材料的品种、规格、型号、性能的要求、进行采
