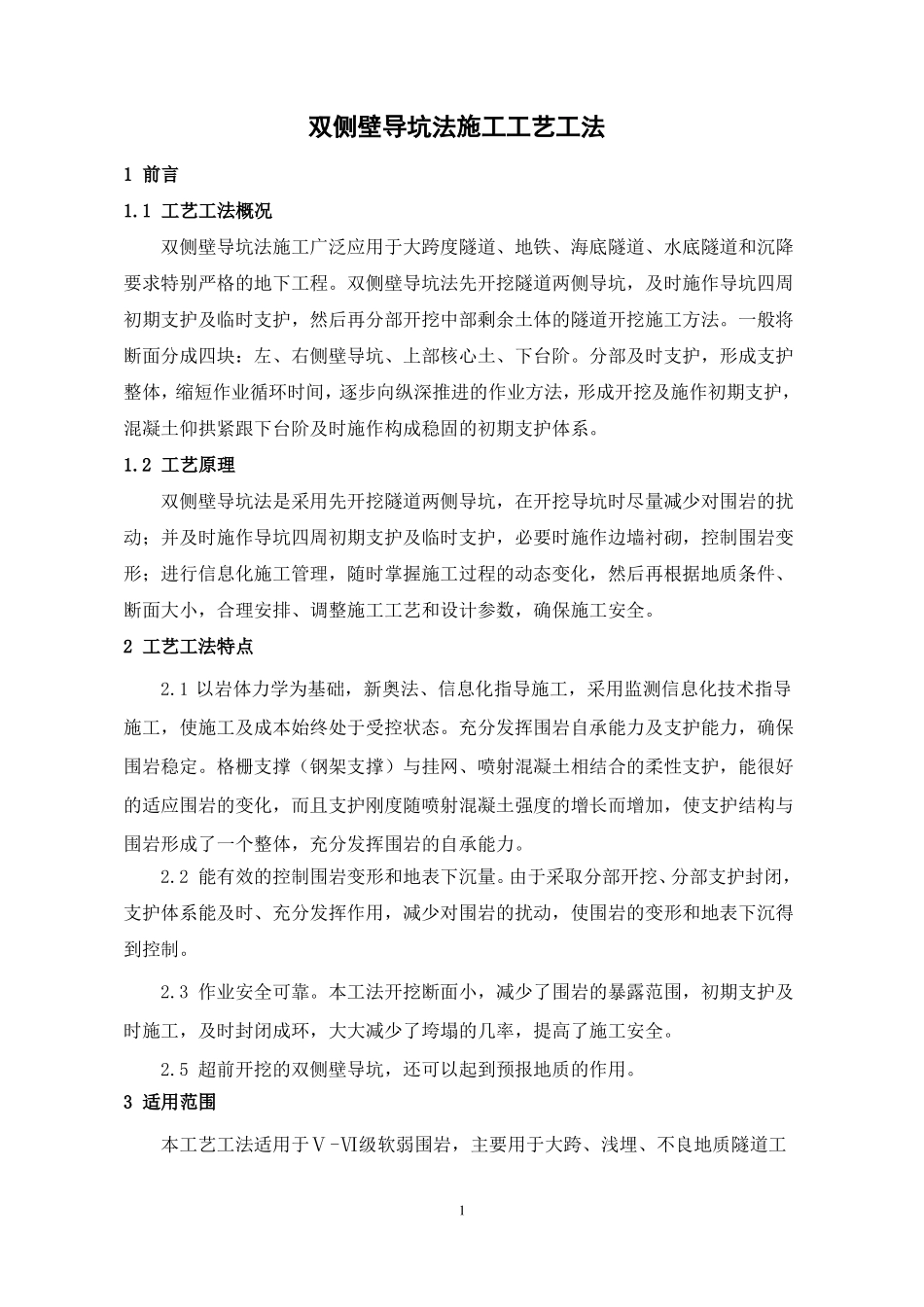

双侧壁导坑法施工工艺工法1 前言1
1 工艺工法概况双侧壁导坑法施工广泛应用于大跨度隧道、地铁、海底隧道、水底隧道和沉降要求特别严格的地下工程
双侧壁导坑法先开挖隧道两侧导坑,及时施作导坑四周初期支护及临时支护,然后再分部开挖中部剩余土体的隧道开挖施工方法
一般将断面分成四块:左、右侧壁导坑、上部核心土、下台阶
分部及时支护,形成支护整体,缩短作业循环时间,逐步向纵深推进的作业方法,形成开挖及施作初期支护,混凝土仰拱紧跟下台阶及时施作构成稳固的初期支护体系
2 工艺原理双侧壁导坑法是采用先开挖隧道两侧导坑,在开挖导坑时尽量减少对围岩的扰动;并及时施作导坑四周初期支护及临时支护,必要时施作边墙衬砌,控制围岩变形;进行信息化施工管理,随时掌握施工过程的动态变化,然后再根据地质条件、断面大小,合理安排、调整施工工艺和设计参数,确保施工安全
2 工艺工法特点2
1 以岩体力学为基础,新奥法、信息化指导施工,采用监测信息化技术指导施工,使施工及成本始终处于受控状态
充分发挥围岩自承能力及支护能力,确保围岩稳定
格栅支撑(钢架支撑)与挂网、喷射混凝土相结合的柔性支护,能很好的适应围岩的变化,而且支护刚度随喷射混凝土强度的增长而增加,使支护结构与围岩形成了一个整体,充分发挥围岩的自承能力
2 能有效的控制围岩变形和地表下沉量
由于采取分部开挖、分部支护封闭,支护体系能及时、充分发挥作用,减少对围岩的扰动,使围岩的变形和地表下沉得到控制
3 作业安全可靠
本工法开挖断面小,减少了围岩的暴露范围,初期支护及时施工,及时封闭成环,大大减少了垮塌的几率,提高了施工安全
5 超前开挖的双侧壁导坑,还可以起到预报地质的作用
3 适用范围本工艺工法适用于Ⅴ-Ⅵ级软弱围岩,主要用于大跨、浅埋、不良地质隧道工1程
4 主要引用标准4
1《高速铁路隧道工程施工技术指南》(铁建设【2010】2
