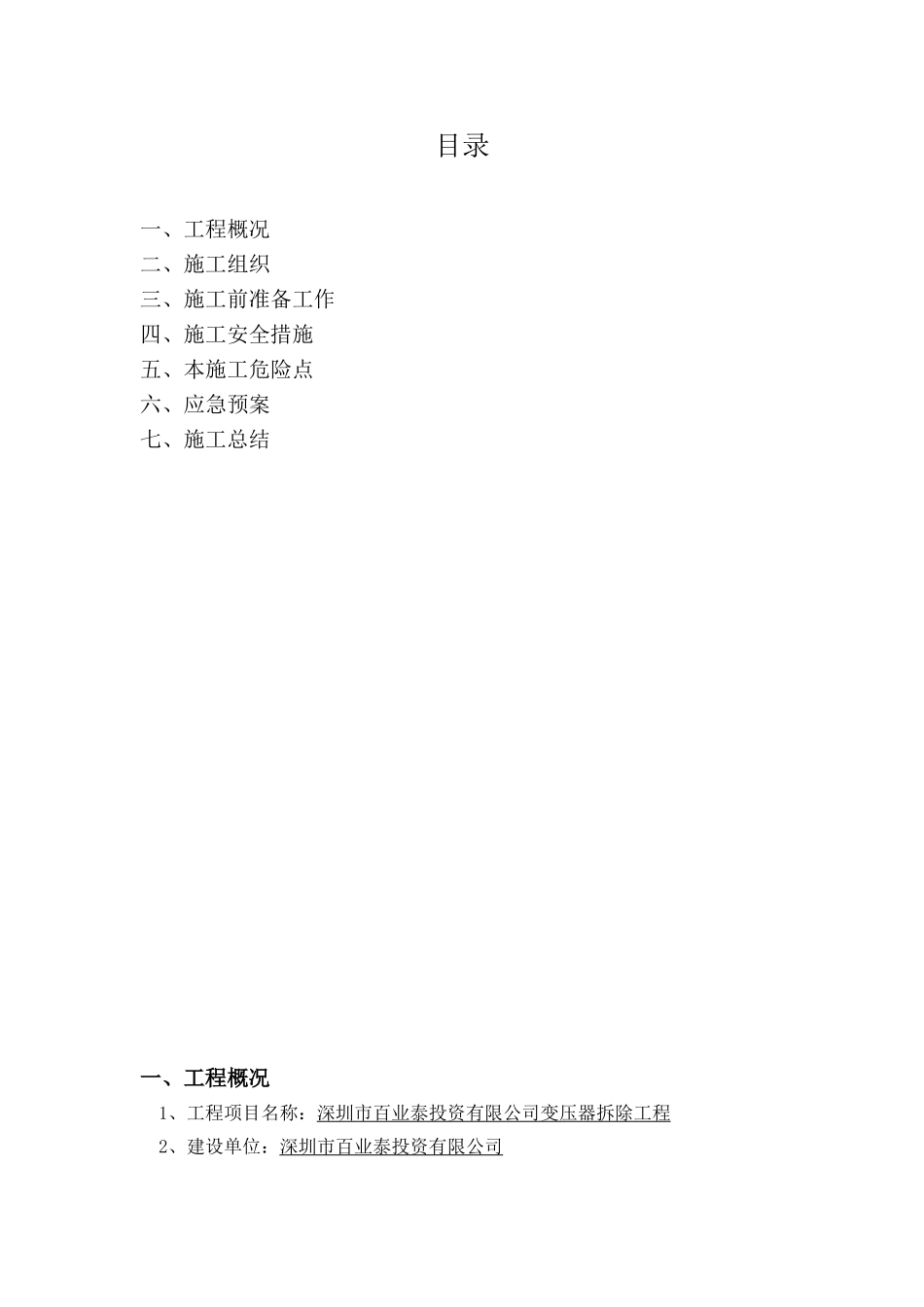

目录一、工程概况二、施工组织三、施工前准备工作四、施工安全措施五、本施工危险点六、应急预案七、施工总结一、工程概况1、工程项目名称:深圳市百业泰投资有限公司变压器拆除工程2、建设单位:深圳市百业泰投资有限公司3、施工单位:XXXXXXXX4、工作内容:110kV恒生变电站10kV恒和一线F12:拆除(06210701674)翔盈公用环网柜#3开关出线电缆以及其后端所接的翔盈专用环网柜
5、工作地点:110kV恒生变电站10kV恒和一线F12(06210701674)翔盈公用环网柜#3开关至(06210701675)翔盈专用环网柜
6、施工日期:2015年05月25日18时30分至2015年05月25日22时30分7、自然环境深圳属亚热带海洋性气候区,气候温和,全年阳光充沛,极限最高气温40℃,极限最低温度5℃,年平均气温20℃
工程计划施工时间正处于盛夏季节,天气复杂多变,空气润湿,多炎热天气,需避免高温作业,注意降温防暑措施
8、交通情况本工程地形为平地,自施工机具运往现场汽车平均运距为13km;人工运距为0km

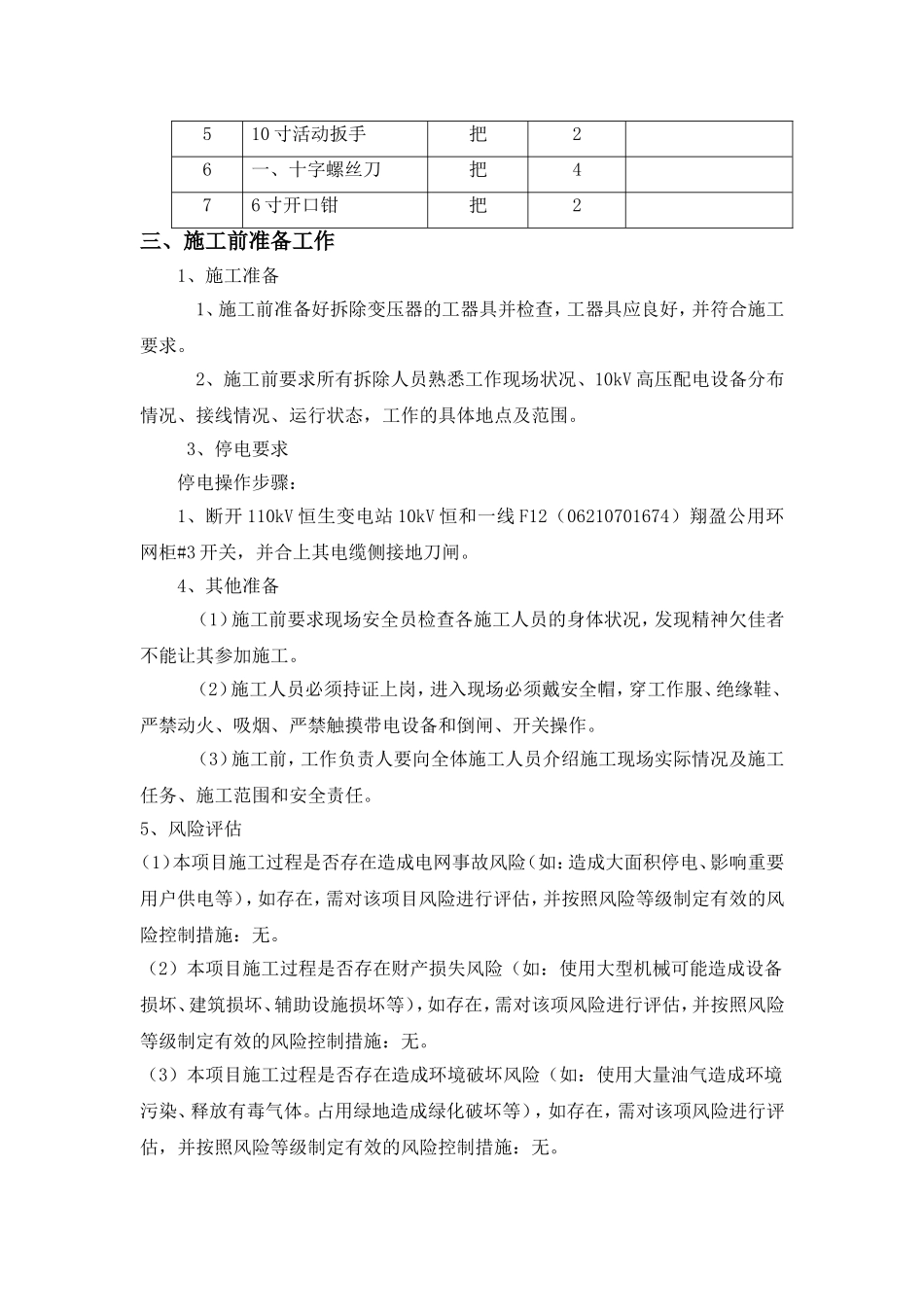

二、施工组织机构工作负责人:XXX安全员:XXX防火负责人:XXX工作签发人:XXXX工作班组成员:XXXXXXXXX施工工器具配置:安全工器具安排表序号机具名称单位数量备注1验电笔支12绝缘棒支1310kV接地线组14绝缘手套付2施工器具安排表序号机具名称单位数量备注1人货车辆1车牌号:粤BU12112液压钳把13电缆剪把1410-24扳手套2510寸活动扳手把26一、十字螺丝刀把476寸开口钳把2三、施工前准备工作1、施工准备1、施工前准备好拆除变压器的工器具并检查,工器具应良好,并符合施工要求
2、施工前要求所有拆除人员熟悉工作现场状况、10kV高压配电设备分布情况、接线情况、运行状态,工作的具体地点及范围
3、停电要求停电操作步骤:1、断开110kV恒生
