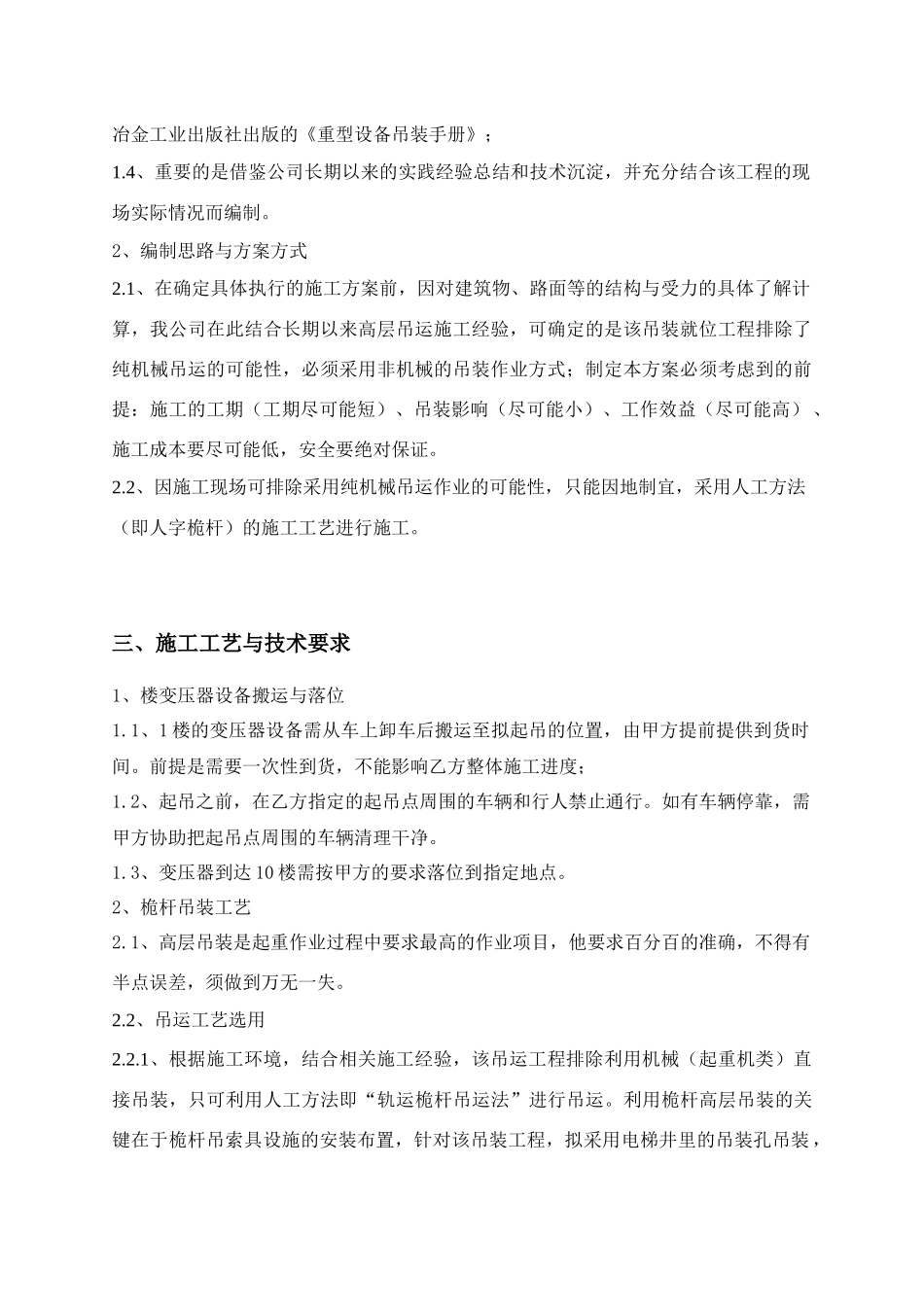

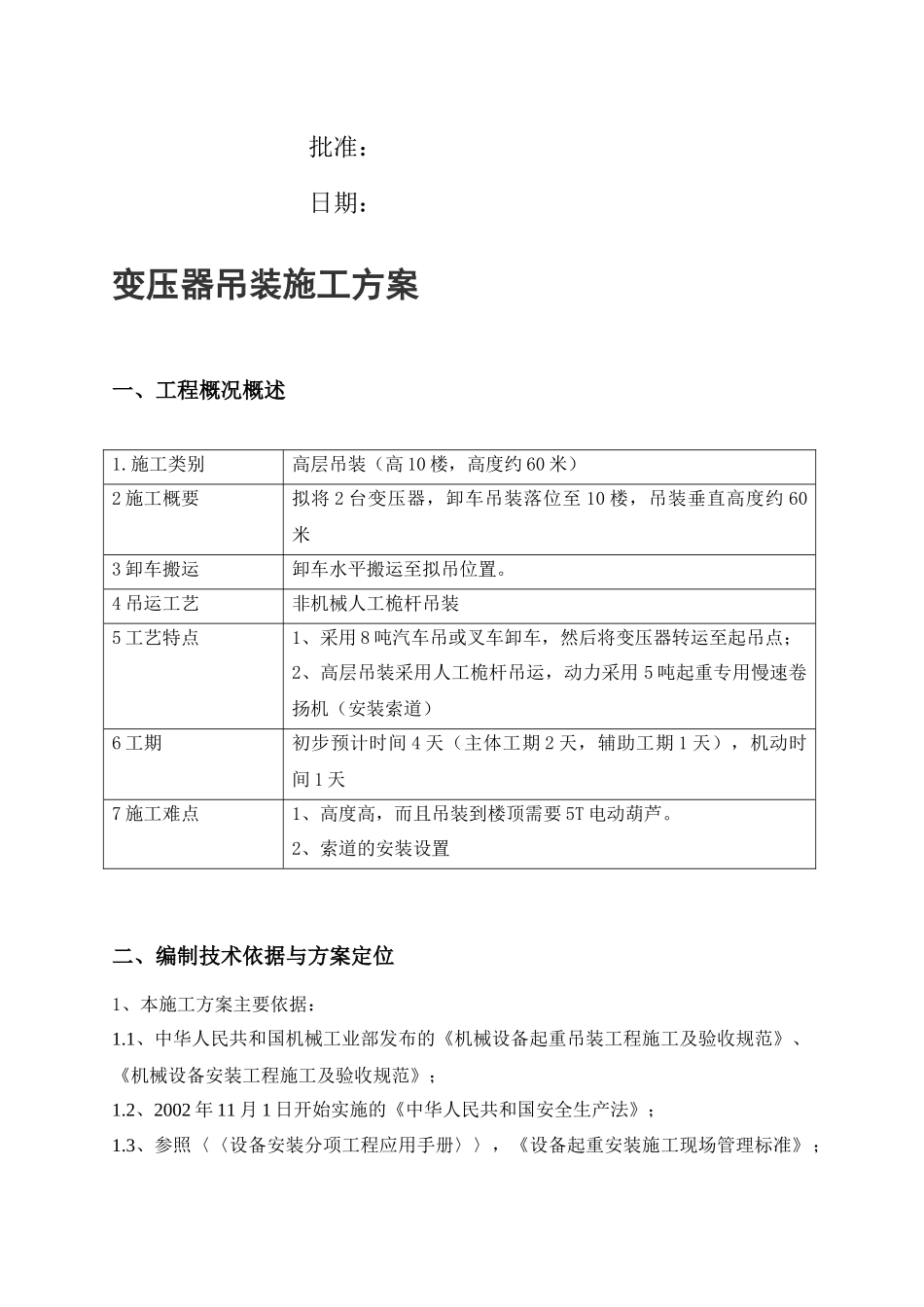

纬博动力变压器吊装方案编制:审核:批准:日期:变压器吊装施工方案一、工程概况概述1
施工类别高层吊装(高10楼,高度约60米)2施工概要拟将2台变压器,卸车吊装落位至10楼,吊装垂直高度约60米3卸车搬运卸车水平搬运至拟吊位置
4吊运工艺非机械人工桅杆吊装5工艺特点1、采用8吨汽车吊或叉车卸车,然后将变压器转运至起吊点;2、高层吊装采用人工桅杆吊运,动力采用5吨起重专用慢速卷扬机(安装索道)6工期初步预计时间4天(主体工期2天,辅助工期1天),机动时间1天7施工难点1、高度高,而且吊装到楼顶需要5T电动葫芦
2、索道的安装设置二、编制技术依据与方案定位1、本施工方案主要依据:1
1、中华人民共和国机械工业部发布的《机械设备起重吊装工程施工及验收规范》、《机械设备安装工程施工及验收规范》;1
2、2002年11月1日开始实施的《中华人民共和国安全生产法》;1
3、参照〈〈设备安装分项工程应用手册〉〉,《设备起重安装施工现场管理标准》;冶金工业出版社出版的《重型设备吊装手册》;1
4、重要的是借鉴公司长期以来的实践经验总结和技术沉淀,并充分结合该工程的现场实际情况而编制
2、编制思路与方案方式2
1、在确定具体执行的施工方案前,因对建筑物、路面等的结构与受力的具体了解计算,我公司在此结合长期以来高层吊运施工经验,可确定的是该吊装就位工程排除了纯机械吊运的可能性,必须采用非机械的吊装作业方式;制定本方案必须考虑到的前提:施工的工期(工期尽可能短)、吊装影响(尽可能小)、工作效益(尽可能高)、施工成本要尽可能低,安全要绝对保证
2、因施工现场可排除采用纯机械吊运作业的可能性,只能因地制宜,采用人工方法(即人字桅杆)的施工工艺进行施工
三、施工工艺与技术要求1、楼变压器设备搬运与落位1
1、1楼的变压器设备需从车上卸车后搬运至拟起吊的位置,由甲方提前提供到货时间
前提是需要一次性
