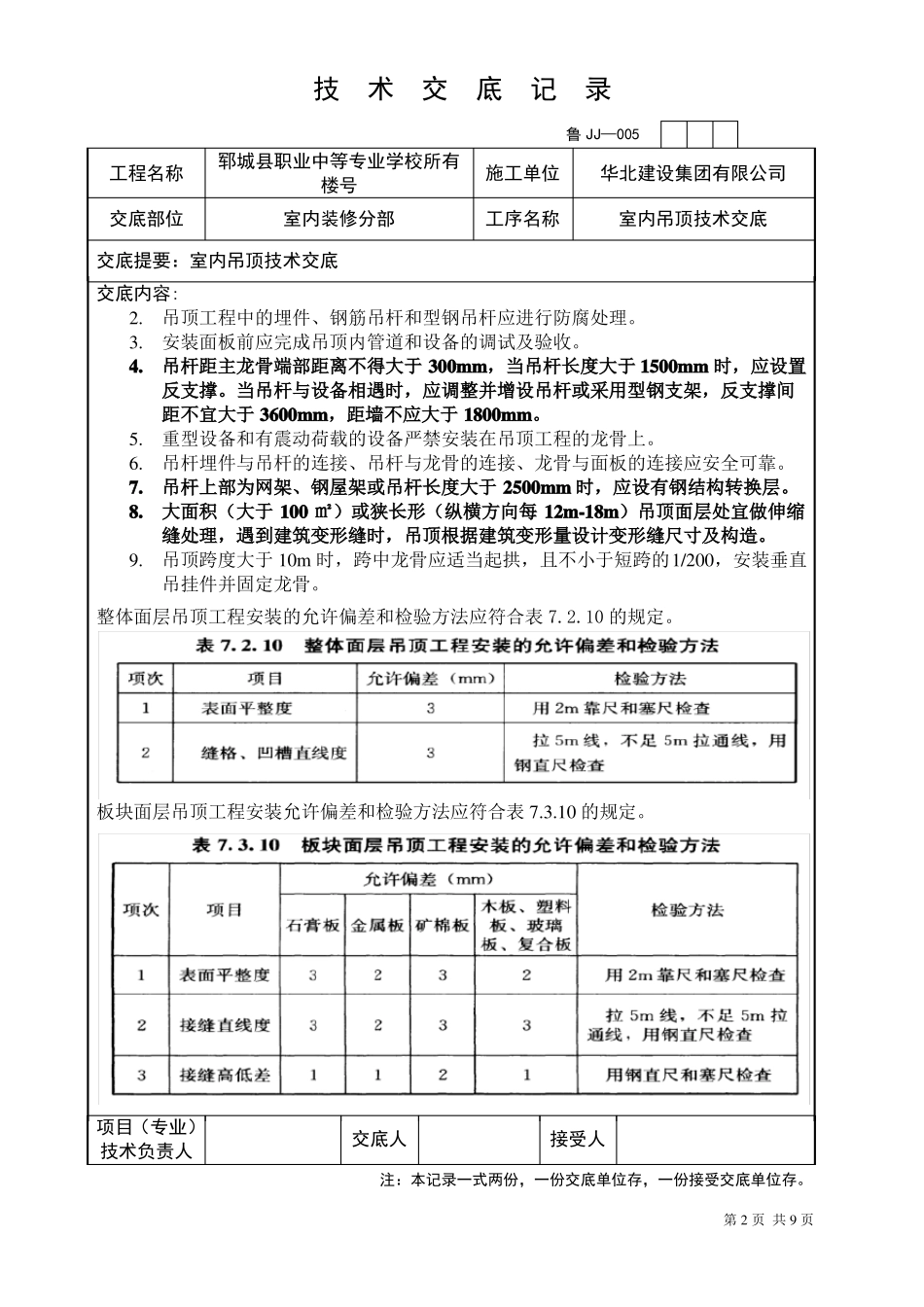

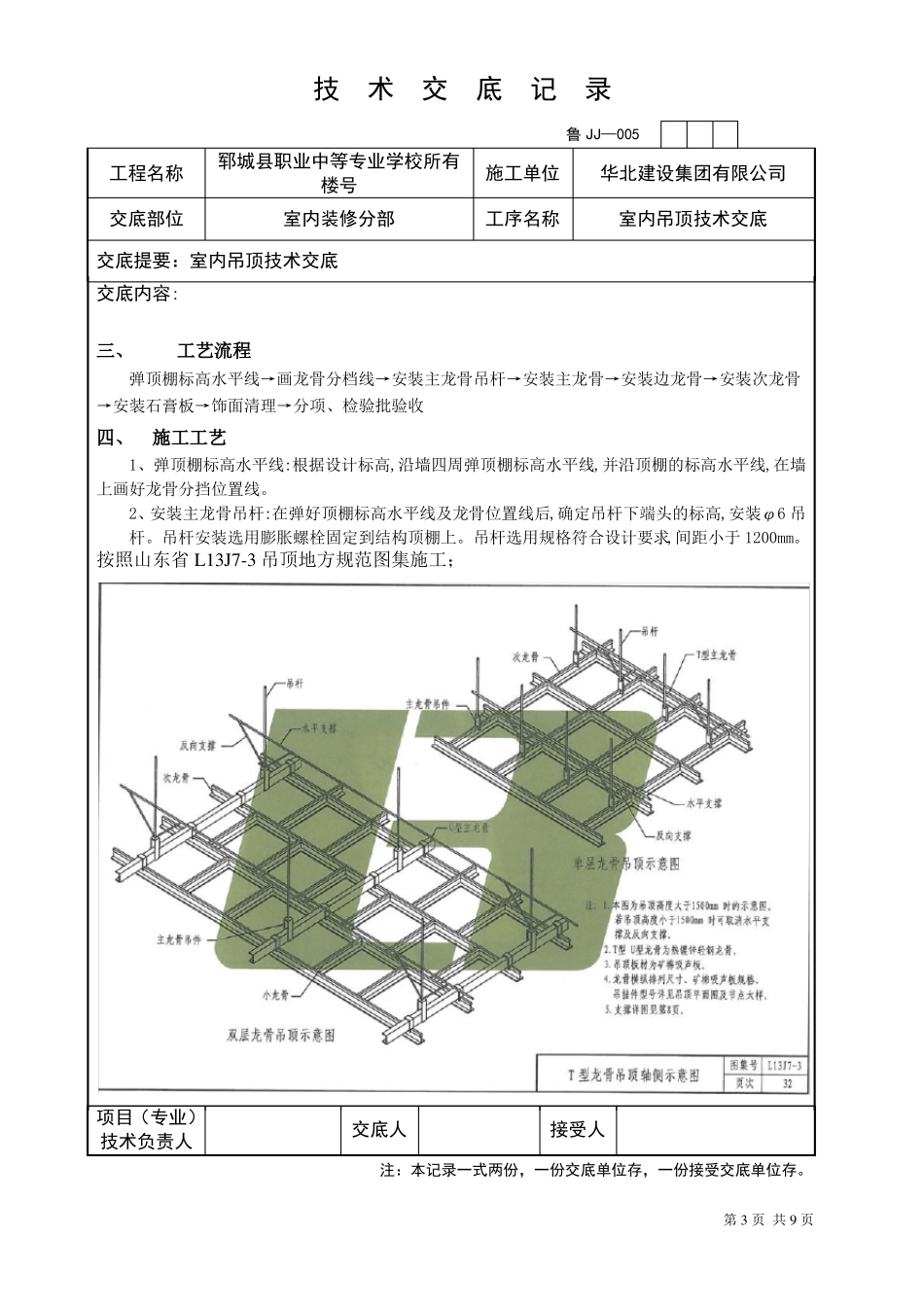

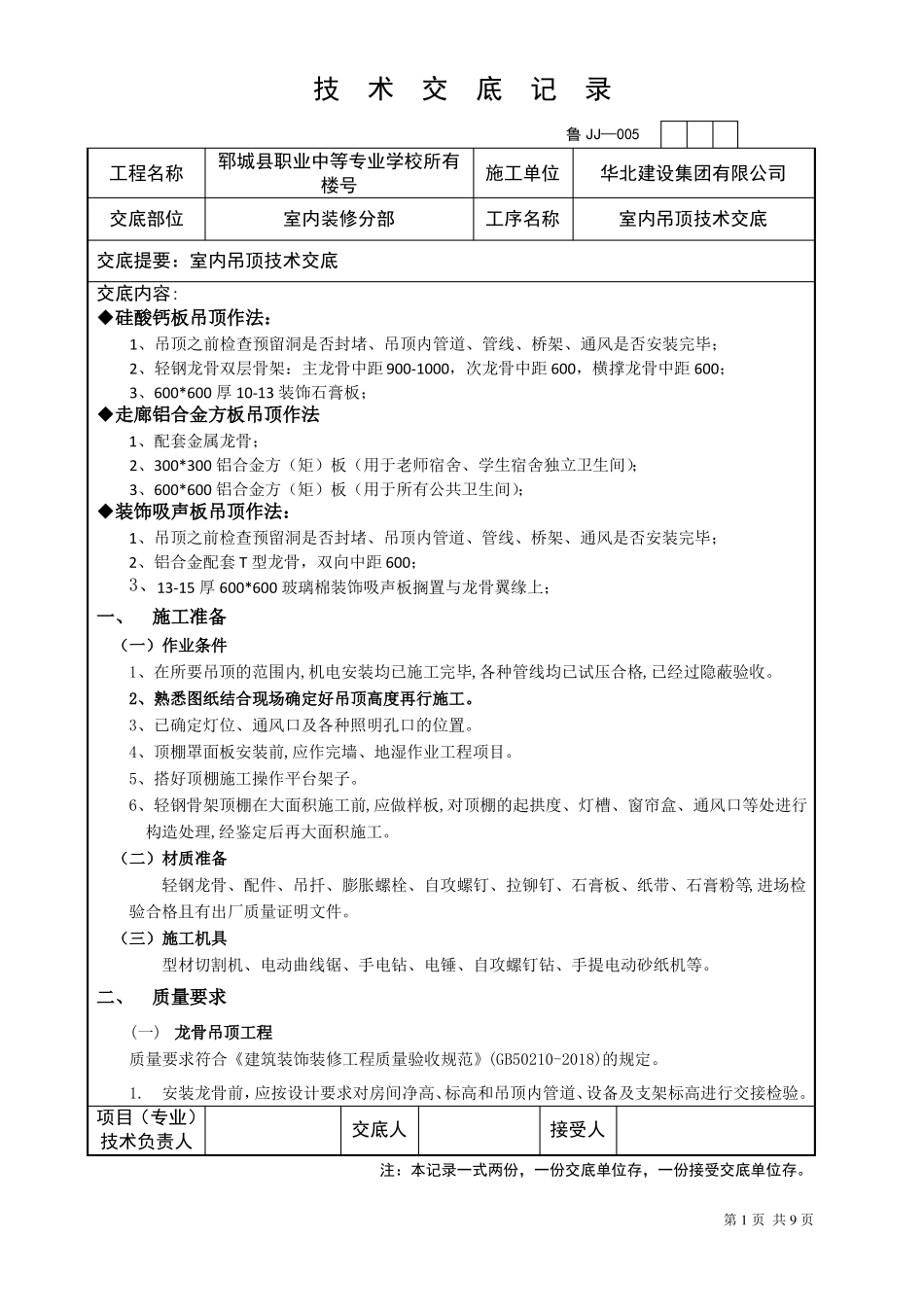

技术交底记录鲁 JJ—005工程名称交底部位郓城县职业中等专业学校所有楼号室内装修分部施工单位工序名称华北建设集团有限公司室内吊顶技术交底交底提要:室内吊顶技术交底交底内容:◆硅酸钙板吊顶作法:1、吊顶之前检查预留洞是否封堵、吊顶内管道、管线、桥架、通风是否安装完毕;2、轻钢龙骨双层骨架:主龙骨中距 900-1000,次龙骨中距 600,横撑龙骨中距 600;3、600*600 厚 10-13 装饰石膏板;◆走廊铝合金方板吊顶作法1、配套金属龙骨;2、300*300 铝合金方(矩)板(用于老师宿舍、学生宿舍独立卫生间);3、600*600 铝合金方(矩)板(用于所有公共卫生间);◆装饰吸声板吊顶作法:1、吊顶之前检查预留洞是否封堵、吊顶内管道、管线、桥架、通风是否安装完毕;2、铝合金配套 T 型龙骨,双向中距 600;3、13-15 厚 600*600 玻璃棉装饰吸声板搁置与龙骨翼缘上;一、施工准备(一)作业条件1、在所要吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,已经过隐蔽验收。2、熟悉图纸结合现场确定好吊顶高度再行施工。3、已确定灯位、通风口及各种照明孔口的位置。4、顶棚罩面板安装前,应作完墙、地湿作业工程项目。5、搭好顶棚施工操作平台架子。6、轻钢骨架顶棚在大面积施工前,应做样板,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工。(二)材质准备轻钢龙骨、配件、吊扦、膨胀螺栓、自攻螺钉、拉铆钉、石膏板、纸带、石膏粉等,进场检验合格且有出厂质量证明文件。(三)施工机具型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻、手提电动砂纸机等。二、质量要求(一) 龙骨吊顶工程质量要求符合《建筑装饰装修工程质量验收规范》(GB50210-2018)的规定。1.安装龙骨前,应按设计要求对房间净高、标高和吊顶内管道、设备及支架标高进行交接检验。项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存。第 1 页 共 9 页技术交底记录鲁 JJ—005工程名称交底部位郓城县职业中等专业学校所有楼号室内装修分部施工单位工序名称华北建设集团有限公司室内吊顶技术交底交底提要:室内吊顶技术交底交底内容:2.吊顶工程中的埋件、钢筋吊杆和型钢吊杆应进行防腐处理。3.安装面板前应完成吊顶内管道和设备的调试及验收。4.吊杆距主龙骨端部距离不得大于 300mm,当吊杆长度大于 1500mm 时,应设置反支撑。当吊杆与设备相遇时,应调整并增设吊杆或采用...
