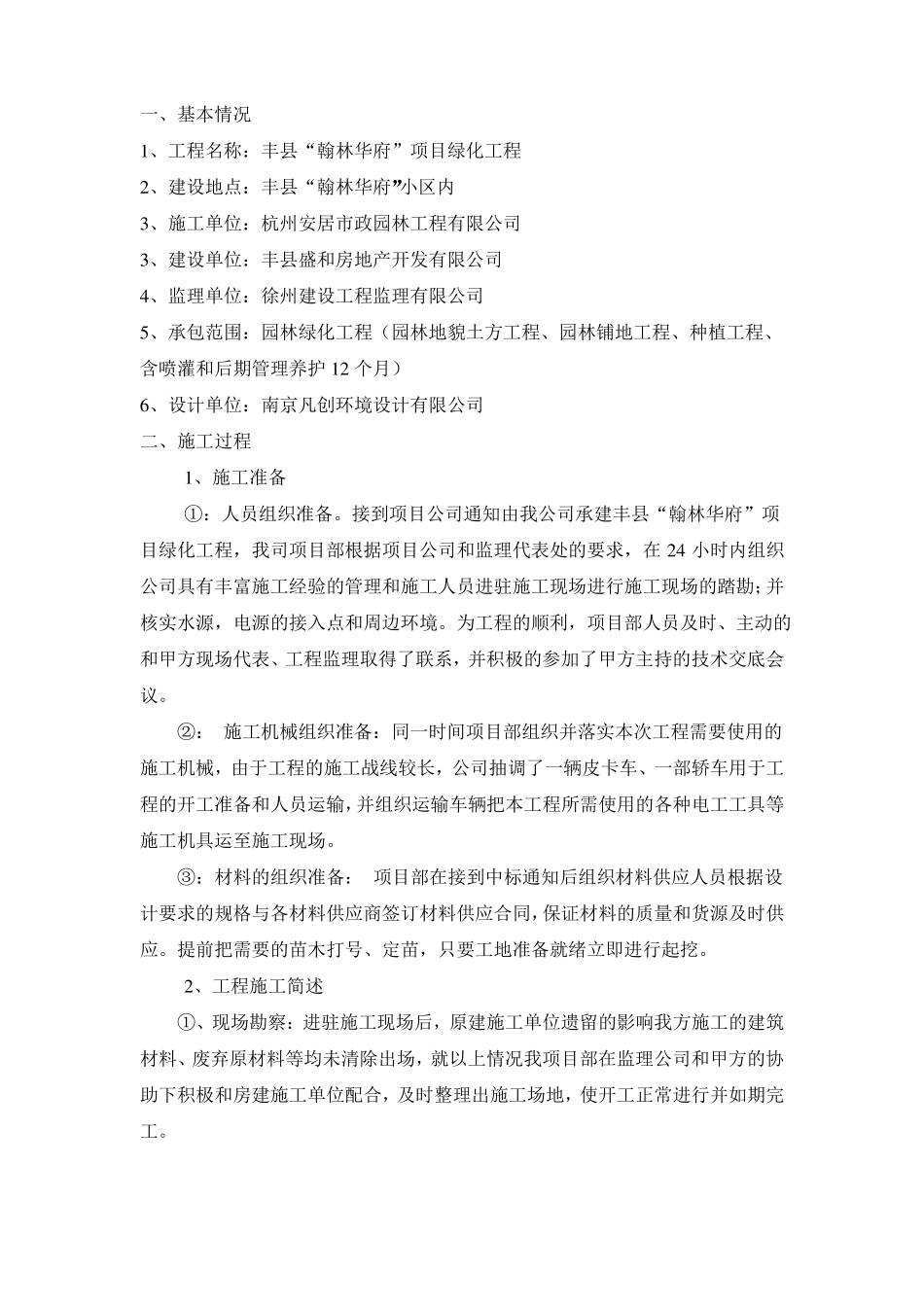

丰县“翰林华府”项目绿化工程施工总结杭州安居市政园林工程有限公司一、基本情况1、工程名称:丰县“翰林华府”项目绿化工程2、建设地点:丰县“翰林华府”小区内3、施工单位:杭州安居市政园林工程有限公司3、建设单位:丰县盛和房地产开发有限公司4、监理单位:徐州建设工程监理有限公司5、承包范围:园林绿化工程(园林地貌土方工程、园林铺地工程、种植工程、含喷灌和后期管理养护 12 个月)6、设计单位:南京凡创环境设计有限公司二、施工过程1、施工准备①:人员组织准备
接到项目公司通知由我公司承建丰县“翰林华府”项目绿化工程,我司项目部根据项目公司和监理代表处的要求,在 24 小时内组织公司具有丰富施工经验的管理和施工人员进驻施工现场进行施工现场的踏勘;并核实水源,电源的接入点和周边环境
为工程的顺利,项目部人员及时、主动的和甲方现场代表、工程监理取得了联系,并积极的参加了甲方主持的技术交底会议
②: 施工机械组织准备:同一时间项目部组织并落实本次工程需要使用的施工机械,由于工程的施工战线较长,公司抽调了一辆皮卡车、一部轿车用于工程的开工准备和人员运输,并组织运输车辆把本工程所需使用的各种电工工具等施工机具运至施工现场
③:材料的组织准备: 项目部在接到中标通知后组织材料供应人员根据设计要求的规格与各材料供应商签订材料供应合同,保证材料的质量和货源及时供应
提前把需要的苗木打号、定苗,只要工地准备就绪立即进行起挖
2、工程施工简述①、现场勘察:进驻施工现场后,原建施工单位遗留的影响我方施工的建筑材料、废弃原材料等均未清除出场,就以上情况我项目部在监理公司和甲方的协助下积极和房建施工单位配合,及时整理出施工场地,使开工正常进行并如期完工

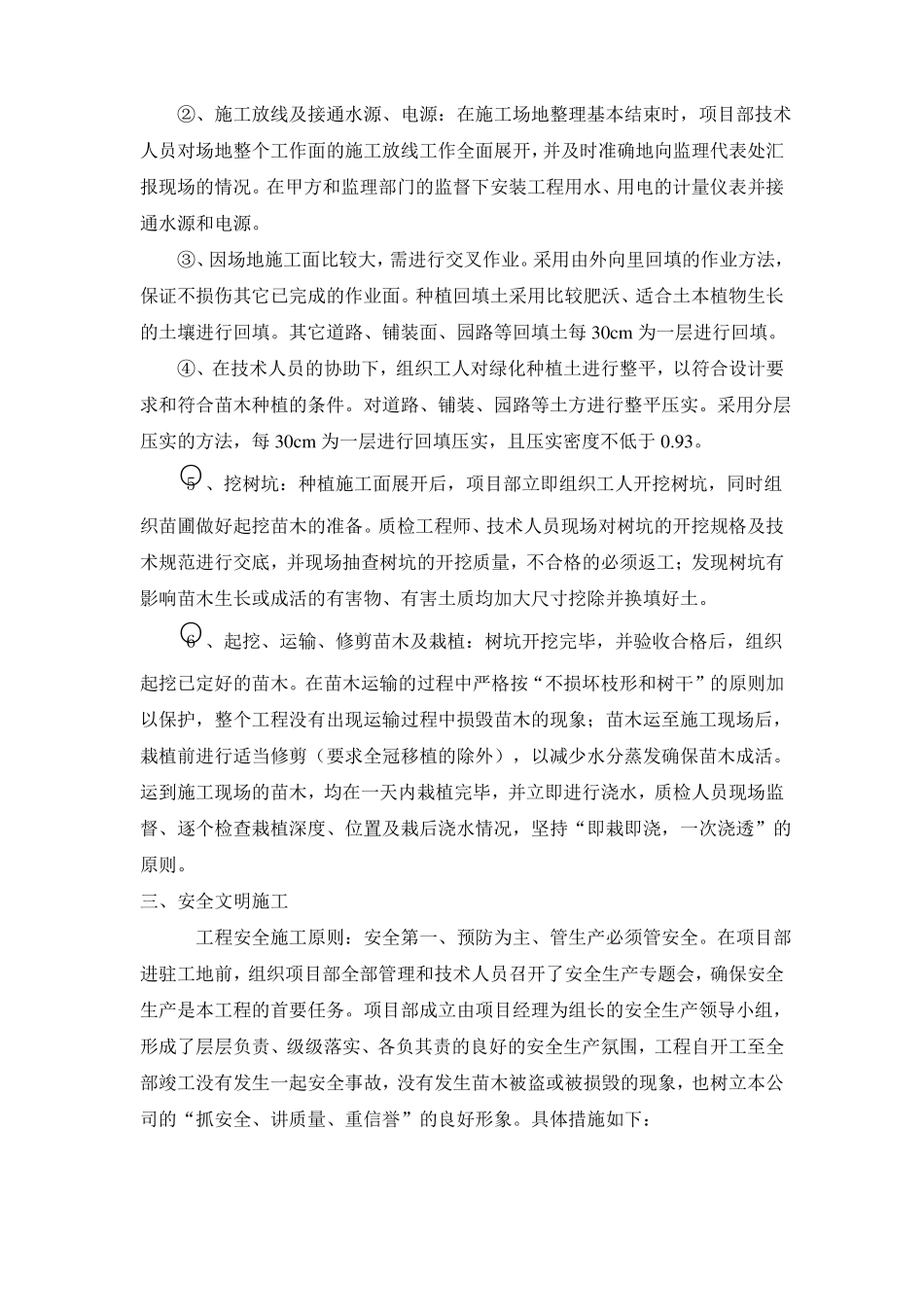

②、施工放线及接通水源、电源:在施工场地整理基本结束时,项目部技术人员对场地整个工作面的施工放线工作全面展开,并及时准确地向监理代表处汇报现场的情况
