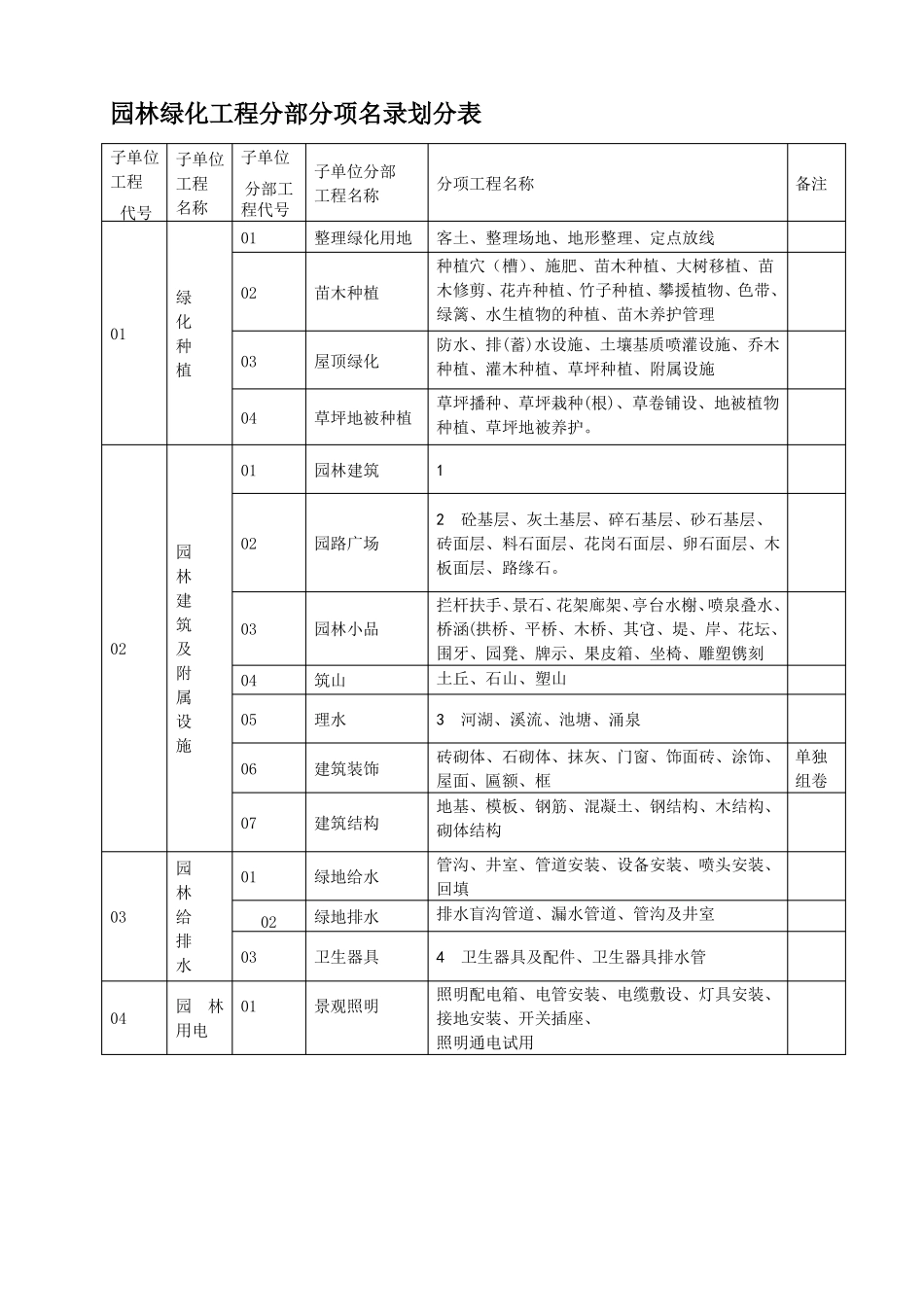

园林绿化工程分部分项名录划分表子单位子单位子单位子单位分部工程工程分部工工程名称程代号代号名称0102整理绿化用地苗木种植分项工程名称客土、整理场地、地形整理、定点放线备注01绿化种植030401屋顶绿化草坪地被种植园林建筑种植穴(槽)、施肥、苗木种植、大树移植、苗木修剪、花卉种植、竹子种植、攀援植物、色带、绿篱、水生植物的种植、苗木养护管理防水、排(蓄)水设施、土壤基质喷灌设施、乔木种植、灌木种植、草坪种植、附属设施草坪播种、草坪栽种(根)、草卷铺设、地被植物种植、草坪地被养护
12砼基层、灰土基层、碎石基层、砂石基层、砖面层、料石面层、花岗石面层、卵石面层、木板面层、路缘石

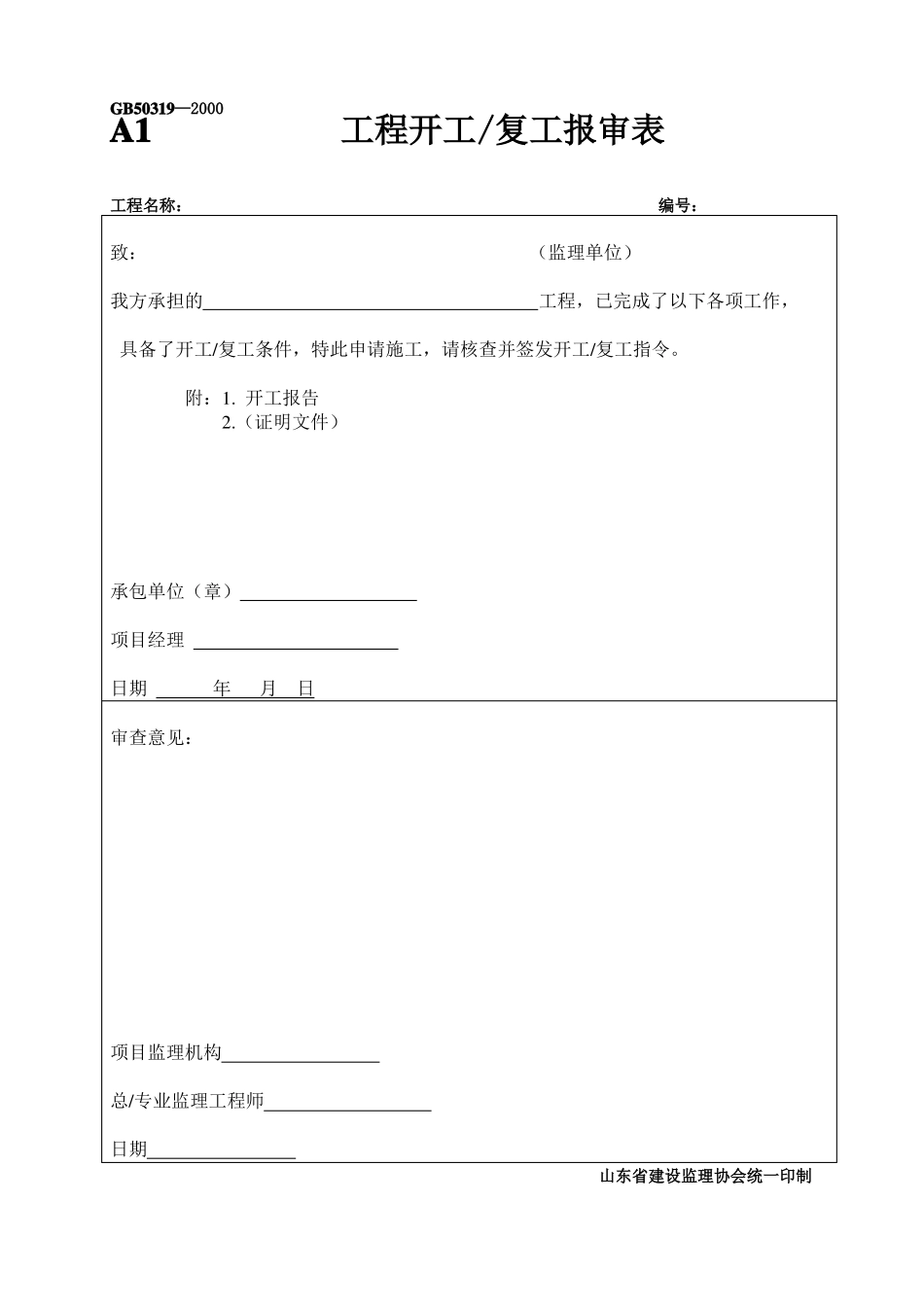

02园林建筑及附属设施02园路广场0304050607园林小品筑山理水建筑装饰建筑结构绿地给水绿地排水卫生器具景观照明拦杆扶手、景石、花架廊架、亭台水榭、喷泉叠水、桥涵(拱桥、平桥、木桥、其它)、堤、岸、花坛、围牙、园凳、牌示、果皮箱、坐椅、雕塑镌刻土丘、石山、塑山3河湖、溪流、池塘、涌泉砖砌体、石砌体、抹灰、门窗、饰面砖、涂饰、单独屋面、匾额、框组卷地基、模板、钢筋、混凝土、钢结构、木结构、砌体结构管沟、井室、管道安装、设备安装、喷头安装、回填排水盲沟管道、漏水管道、管沟及井室4卫生器具及配件、卫生器具排水管03园林给排水园林用电0102030104照明配电箱、电管安装、电缆敷设、灯具安装、接地安装、开关插座、照明通电试用GB50319—2000A1工程开工/复工报审表工程名称:编号:致:(监理单位)我方承担的工程,已完成了以下各项工作,具备了开工/复工条件,特此申请施工,请核查并签发开工/复工指令

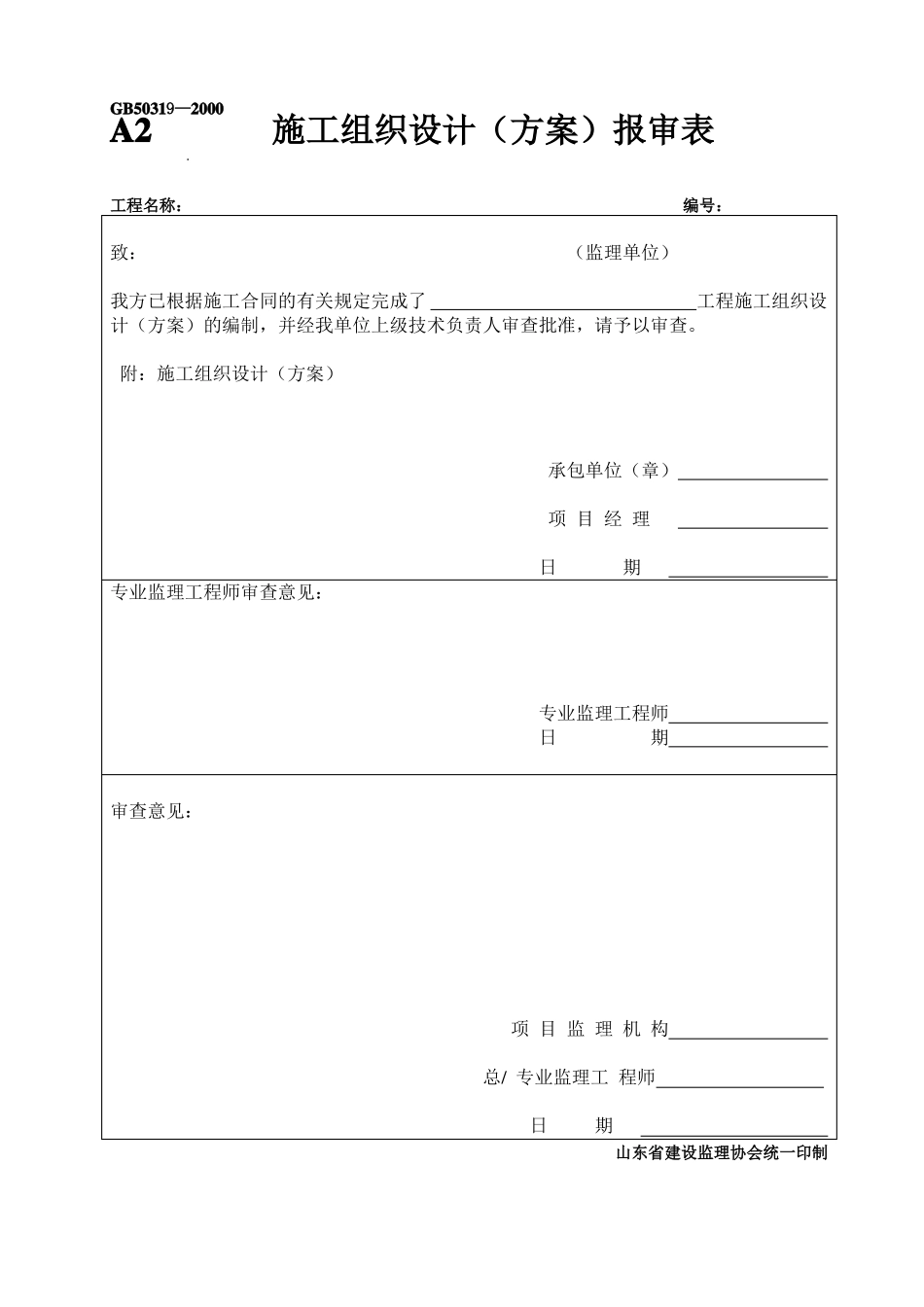

(证明文件)承包单位(章)项目经理日期年月日审查意见:项目监理机构总/专业监理工程师日期山东省建设监理协会统一印制GB50319—2000A2施工组织设计(方案)报审表致:(监理
