电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

土方开挖钢支撑架设技术交底

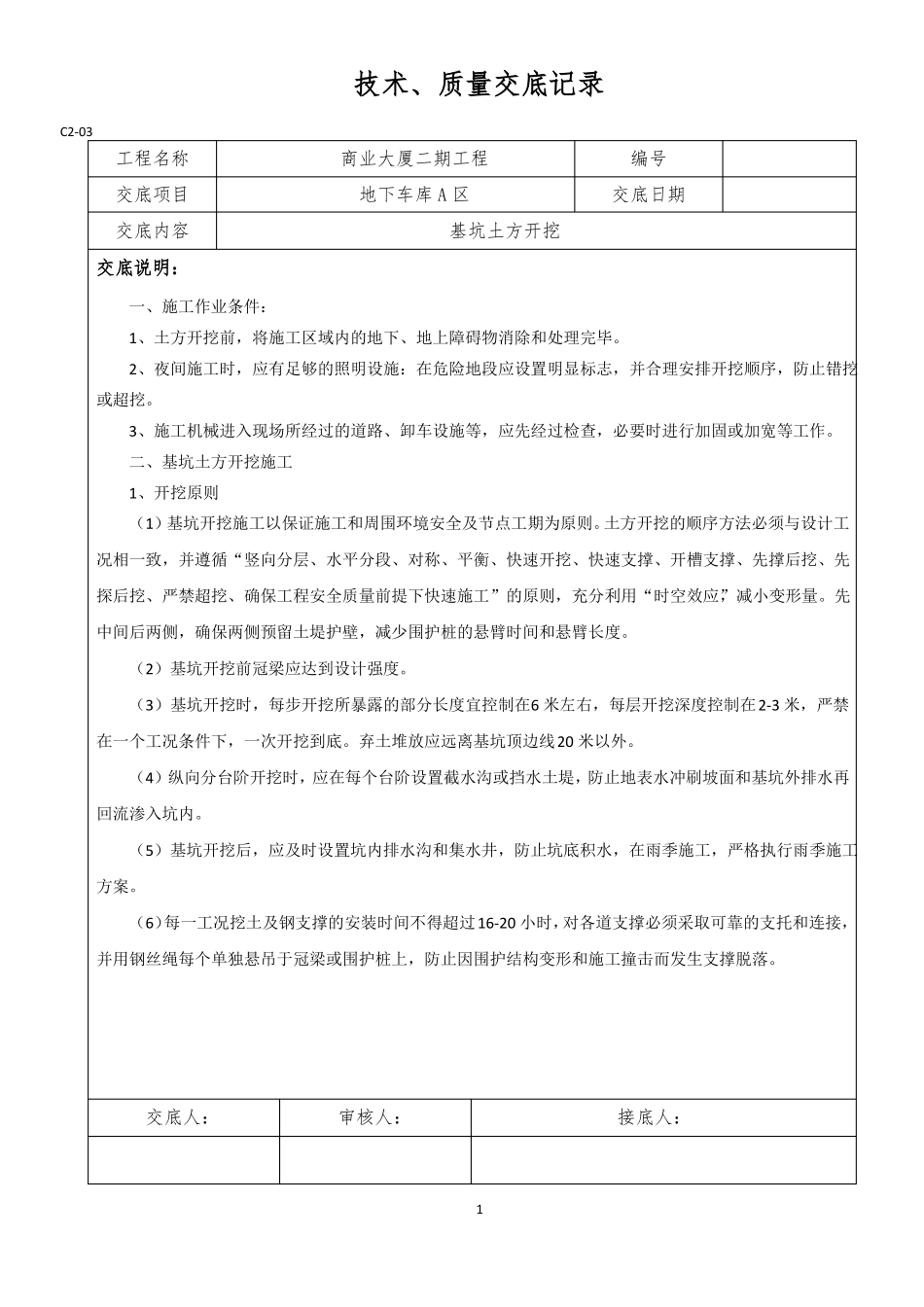

土方开挖钢支撑架设技术交底_第1页
1/7

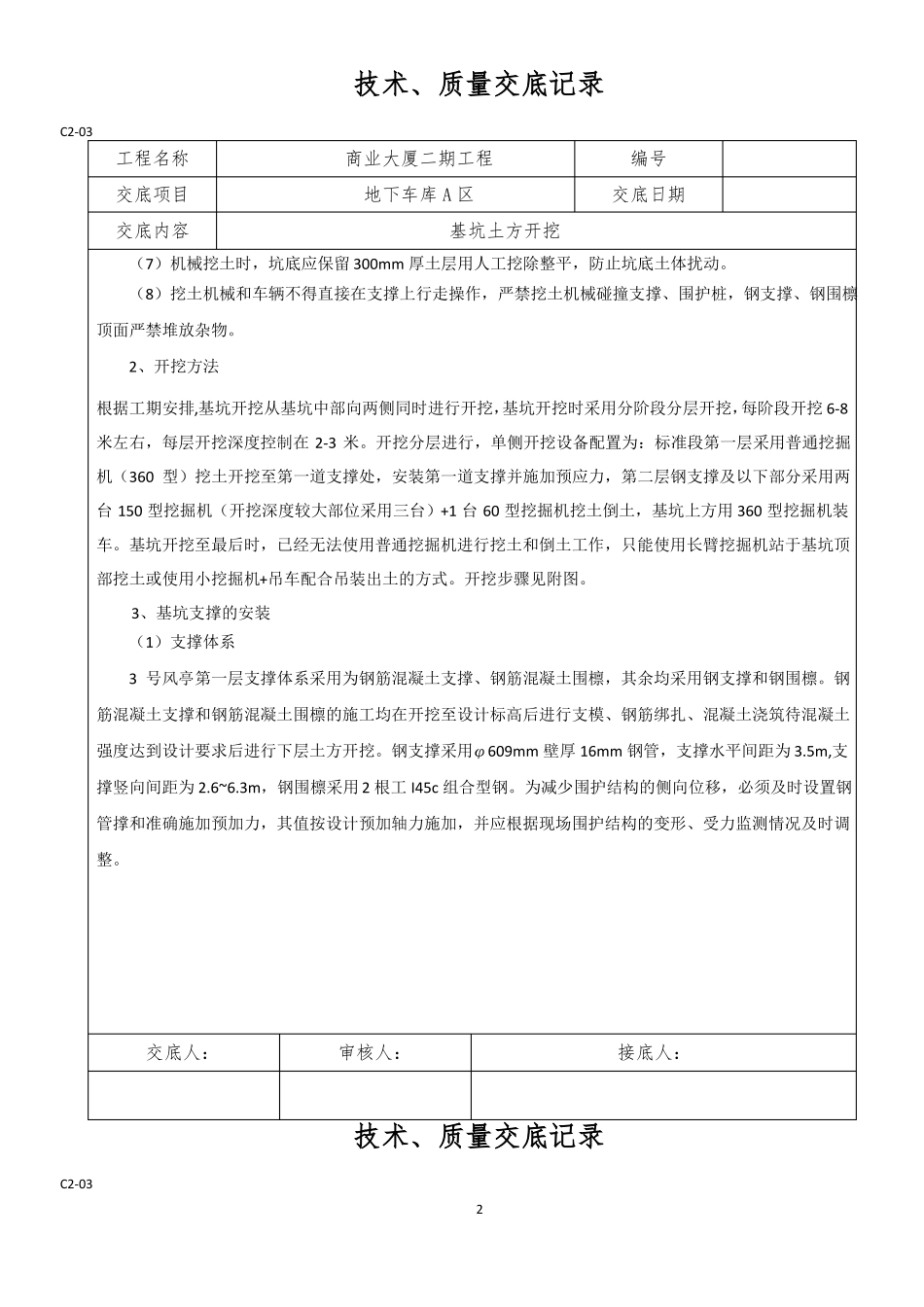

土方开挖钢支撑架设技术交底_第2页
2/7

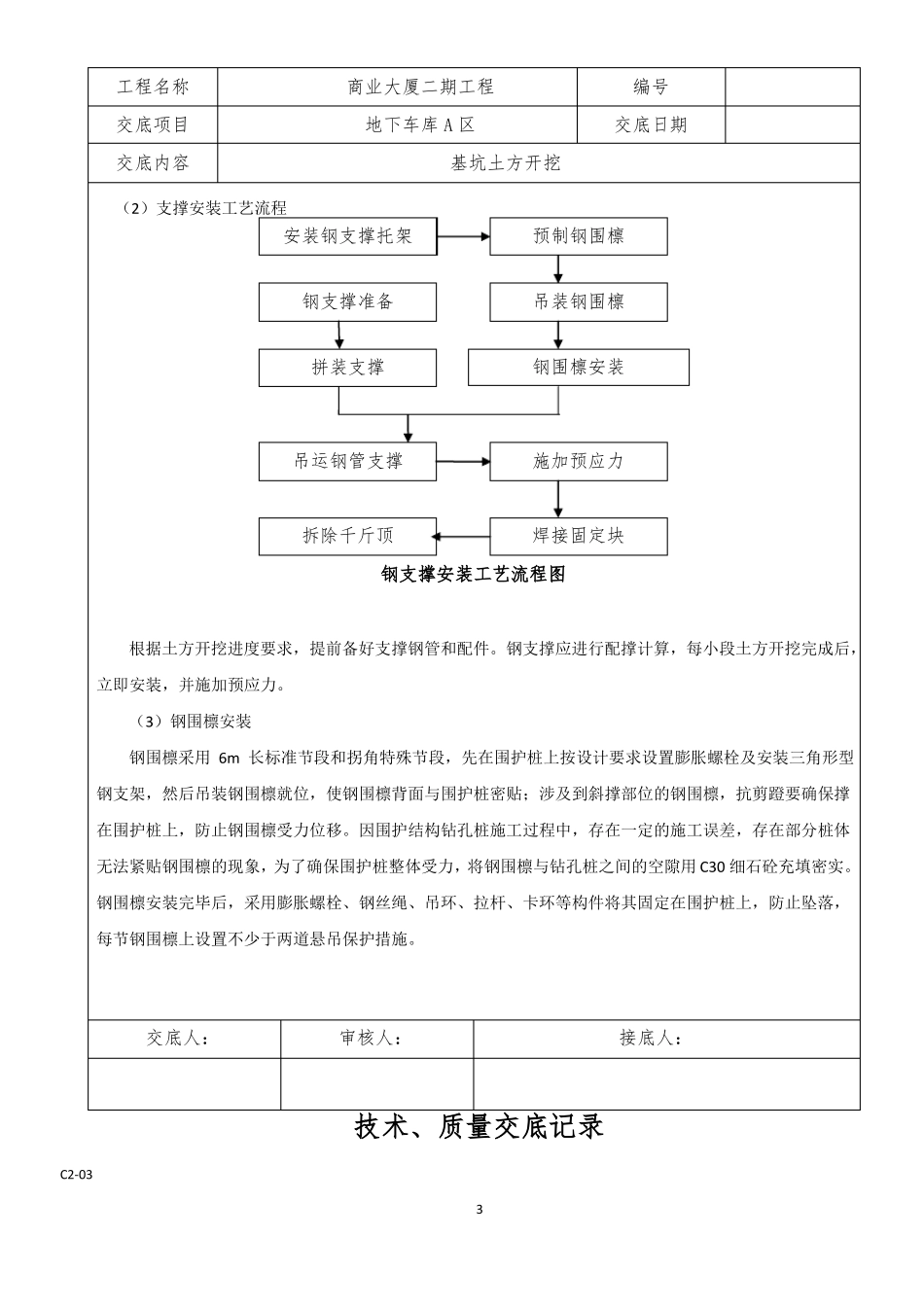

土方开挖钢支撑架设技术交底_第3页
3/7
技术、质量交底记录C2-03工程名称交底项目交底内容交底说明:一、施工作业条件:商业大厦二期工程地下车库 A 区基坑土方开挖编号交底日期1、土方开挖前,将施工区域内的地下、地上障碍物消除和处理完毕。2、夜间施工时,应有足够的照明设施:在危险地段应设置明显标志,并合理安排开挖顺序,防止错挖或超挖。3、施工机械进入现场所经过的道路、卸车设施等,应先经过检查,必要时进行加固或加宽等工作。二、基坑土方开挖施工1、开挖原则(1)基坑开挖施工以保证施工和周围环境安全及节点工期为原则。土方开挖的顺序方法必须与设计工况相一致,并遵循“竖向分层、水平分段、对称、平衡、快速开挖、快速支撑、开槽支撑、先撑后挖、先探后挖、严禁超挖、确保工程安全质量前提下快速施工”的原则,充分利用“时空效应”,减小变形量。先中间后两侧,确保两侧预留土堤护壁,减少围护桩的悬臂时间和悬臂长度。(2)基坑开挖前冠梁应达到设计强度。(3)基坑开挖时,每步开挖所暴露的部分长度宜控制在6 米左右,每层开挖深度控制在2-3 米,严禁在一个工况条件下,一次开挖到底。弃土堆放应远离基坑顶边线20 米以外。(4)纵向分台阶开挖时,应在每个台阶设置截水沟或挡水土堤,防止地表水冲刷坡面和基坑外排水再回流渗入坑内。(5)基坑开挖后,应及时设置坑内排水沟和集水井,防止坑底积水,在雨季施工,严格执行雨季施工方案。(6)每一工况挖土及钢支撑的安装时间不得超过16-20 小时,对各道支撑必须采取可靠的支托和连接,并用钢丝绳每个单独悬吊于冠梁或围护桩上,防止因围护结构变形和施工撞击而发生支撑脱落。交底人:审核人:1接底人:技术、质量交底记录C2-03工程名称交底项目交底内容商业大厦二期工程地下车库 A 区基坑土方开挖编号交底日期(7)机械挖土时,坑底应保留 300mm 厚土层用人工挖除整平,防止坑底土体扰动。(8)挖土机械和车辆不得直接在支撑上行走操作,严禁挖土机械碰撞支撑、围护桩,钢支撑、钢围檩顶面严禁堆放杂物。2、开挖方法根据工期安排,基坑开挖从基坑中部向两侧同时进行开挖,基坑开挖时采用分阶段分层开挖,每阶段开挖 6-8米左右,每层开挖深度控制在 2-3 米。开挖分层进行,单侧开挖设备配置为:标准段第一层采用普通挖掘机(360 型)挖土开挖至第一道支撑处,安装第一道支撑并施加预应力,第二层钢支撑及以下部分采用两台 150 型挖掘机(开挖深度较大部位采用三台)+1 台 60 型挖掘机挖土倒土,基...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

土方开挖钢支撑架设技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
