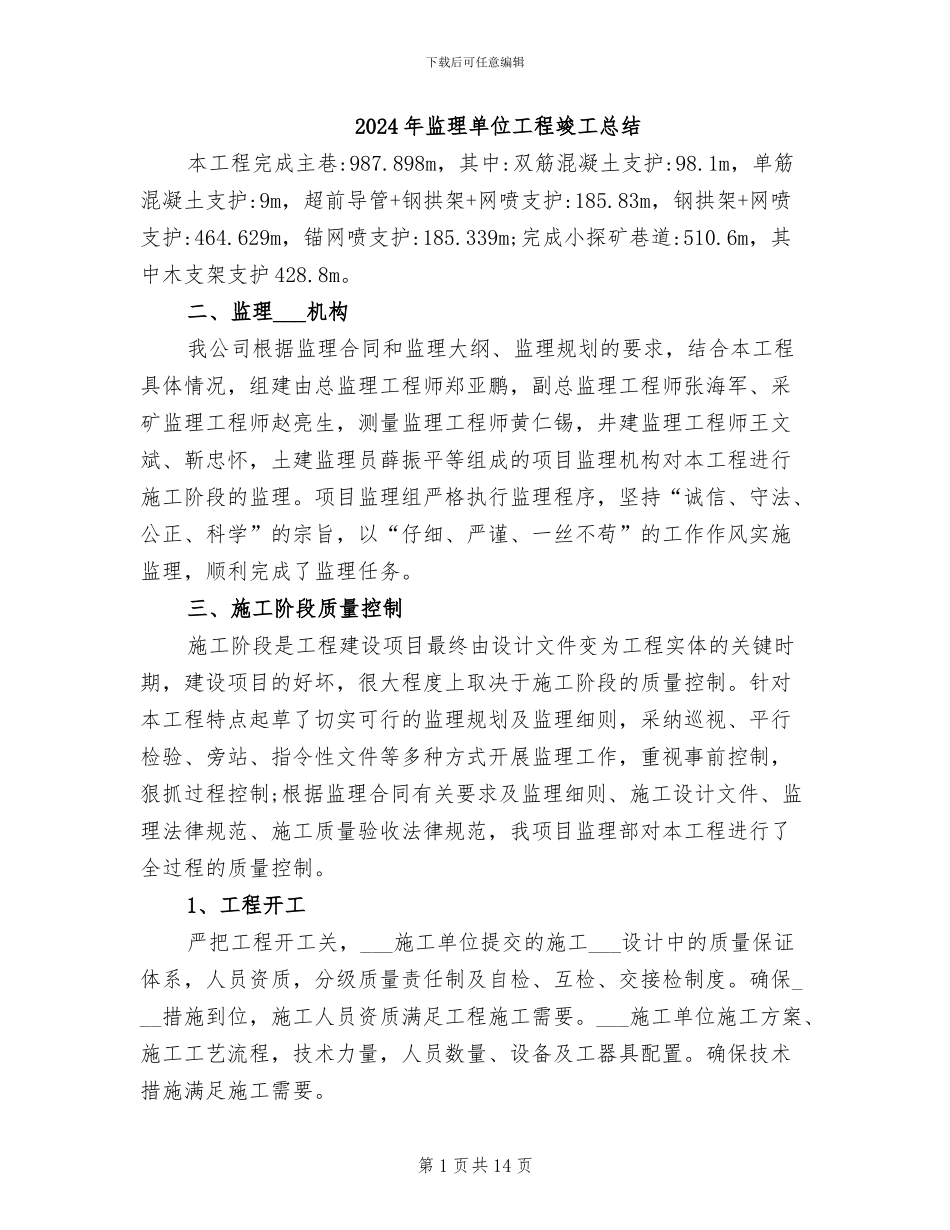

下载后可任意编辑2024 年监理单位工程竣工总结本工程完成主巷:987.898m,其中:双筋混凝土支护:98.1m,单筋混凝土支护:9m,超前导管+钢拱架+网喷支护:185.83m,钢拱架+网喷支护:464.629m,锚网喷支护:185.339m;完成小探矿巷道:510.6m,其中木支架支护 428.8m。二、监理___机构我公司根据监理合同和监理大纲、监理规划的要求,结合本工程具体情况,组建由总监理工程师郑亚鹏,副总监理工程师张海军、采矿监理工程师赵亮生,测量监理工程师黄仁锡,井建监理工程师王文斌、靳忠怀,土建监理员薛振平等组成的项目监理机构对本工程进行施工阶段的监理。项目监理组严格执行监理程序,坚持“诚信、守法、公正、科学”的宗旨,以“仔细、严谨、一丝不苟”的工作作风实施监理,顺利完成了监理任务。三、施工阶段质量控制施工阶段是工程建设项目最终由设计文件变为工程实体的关键时期,建设项目的好坏,很大程度上取决于施工阶段的质量控制。针对本工程特点起草了切实可行的监理规划及监理细则,采纳巡视、平行检验、旁站、指令性文件等多种方式开展监理工作,重视事前控制,狠抓过程控制;根据监理合同有关要求及监理细则、施工设计文件、监理法律规范、施工质量验收法律规范,我项目监理部对本工程进行了全过程的质量控制。1、工程开工严把工程开工关,___施工单位提交的施工___设计中的质量保证体系,人员资质,分级质量责任制及自检、互检、交接检制度。确保___措施到位,施工人员资质满足工程施工需要。___施工单位施工方案、施工工艺流程,技术力量,人员数量、设备及工器具配置。确保技术措施满足施工需要。第 1 页共 14 页下载后可任意编辑2、工程测量严格控制工程测量,对坑口定位、巷道控制点、中心线、腰线、巷道方位、坡度进行复测,均控制在法律规范允许误差范围之内。3、进场材料/设备检验严格执行进场设备及材料报验制度,不合格材料、设备不准进场使用。凡用于本工程的设备及材料,必须出具材料质量证明文件,需要复检的材料,均经现场监理人员见证取样、送检具有检验资质的实验室进行检验合格。本工程材料检验情况如下:水泥 15 批、砂子、石子各 8 批、钢筋 18 批,工字钢 5 批,钢管 3 批、速凝剂 5 批,锚固剂 4批。各材料质量证明文件、实验室复检报告齐全。4、隐蔽工程检查验收隐蔽工程在施工单位三检合格的基础上,向监理部报验,监理工程师在规定时间内同施工方质量检验员及有关人员一起进行隐蔽工程的验收,验收合...
