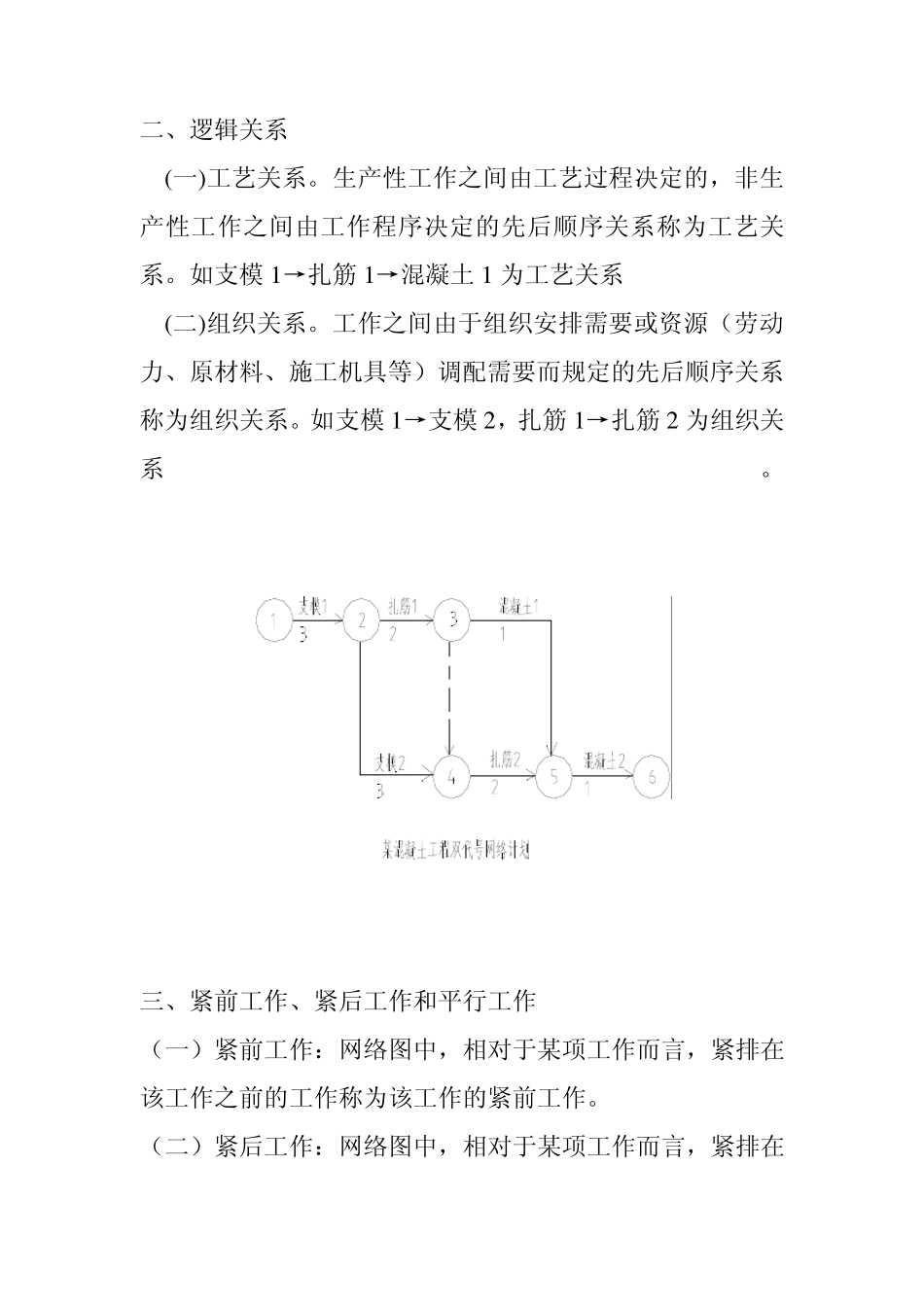

基本概念 一、网络图和工作 网络图是由箭线和节点组成,用来表示工作流程的有向、有序网状图形。 网络图中的工作是计划任务按需要粗细程度划分而成的、消耗时间或同时也消耗资源的一个子项目或子任务。工作可以是单位工程;也可以是分部工程、分项工程; 网络图有双代号网络图和单代号网络图两种。 双代号网络图又称箭线式网络图,它是以箭线及其两端节点的编号表示工作;同时,节点表示工作的开始或结束以及工作之间的连接状态。 单代号网络图又称节点式网络图,它是以节点及其编号表示工作,箭线表示工作之间的逻辑关系。 网络图中的节点编号严禁重复,每一条箭线上箭尾节点编号小于箭头节点编号。 在双代号网络图中,一项工作的名称可以用其箭尾和箭头节点编号来表示;而在单代号网络图中,一项工作必须有惟一的一个节点及相应的一个代号,该工作的名称可以用其节点编号来表示。 在双代号网络图中,有时存在虚箭线,称为虚工作。 虚工作既不消耗时间,也不消耗资源。 虚工作主要用来表示相邻两项工作之间的逻辑关系。为了避免两项工作编号重复,也需要用虚工作加以区分。 在单代号网络图中,虚拟工作只能出现在网络图的起点节点或终点节点处。 二、逻辑关系 (一)工艺关系。生产性工作之间由工艺过程决定的,非生产性工作之间由工作程序决定的先后顺序关系称为工艺关系。如支模1 →扎筋 1 →混凝土 1 为工艺关系 (二)组织关系。工作之间由于组织安排需要或资源(劳动力、原材料、施工机具等)调配需要而规定的先后顺序关系称为组织关系。如支模1 →支模2 ,扎筋 1 →扎筋 2 为组织关系。 三、紧前工作、紧后工作和平行工作 (一)紧前工作:网络图中,相对于某项工作而言,紧排在该工作之前的工作称为该工作的紧前工作。 (二)紧后工作:网络图中,相对于某项工作而言,紧排在 该工作之后的工作称为该工作的紧后工作。 (三)平行工作:网络图中,相对于某项工作而言,可以与该工作同时进行的工作即为该工作的平行工作。 四、先行工作和后续工作 (一)先行工作:相对于某项工作而言,从网络图的起点节点开始,顺箭头方向经过一系列箭线与节点到达该工作为止的各条通路上的所有工作,都称为该工作的先行工作。 (二)后续工作:相对于某项工作而言,从该工作之后开始,顺箭头方向经过一系列箭线与节点到网络图的终点节点的各条通路上的所有工作,都称为该工作的后续工作。 五、线路、关键线路和关键工作 (...
