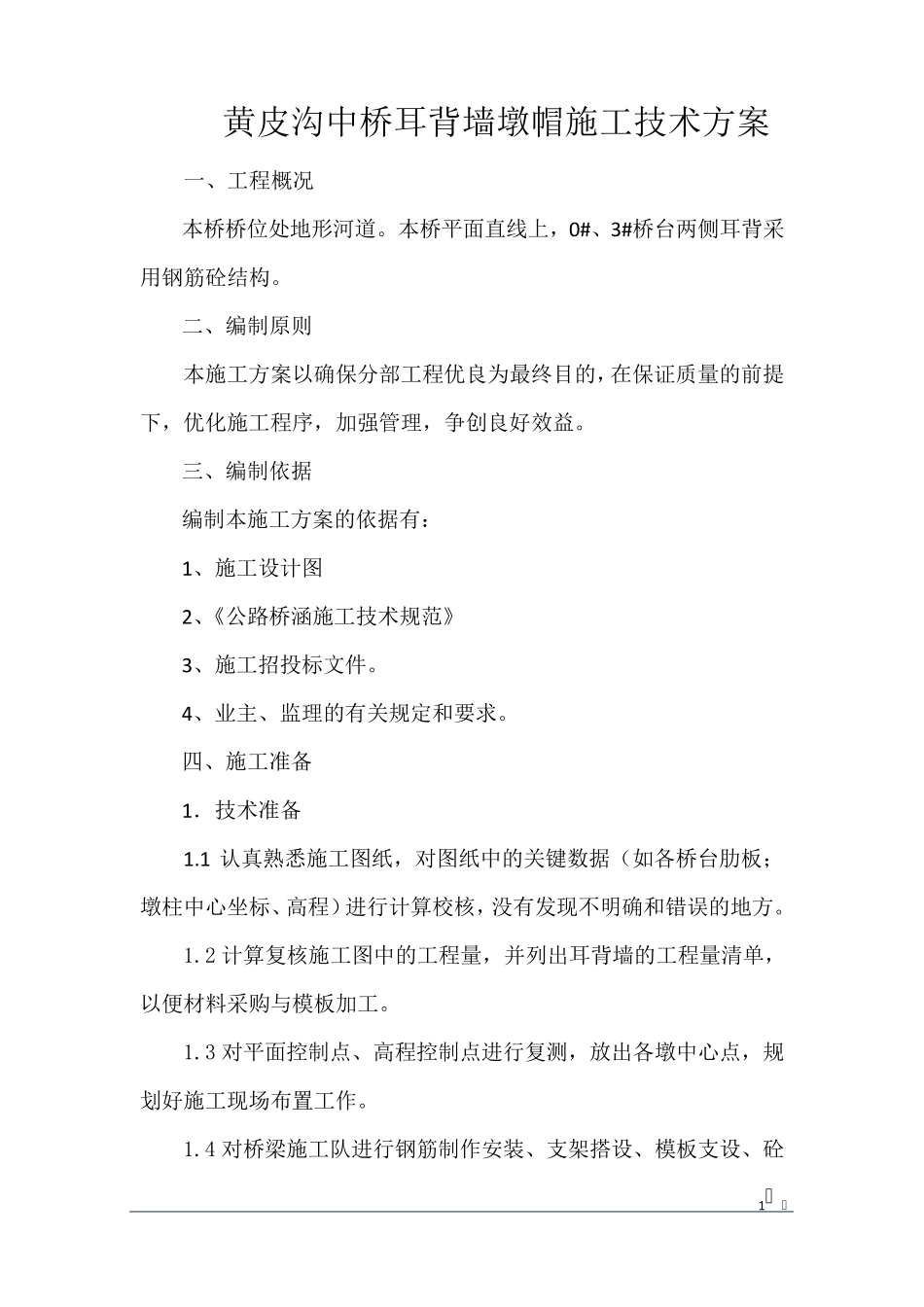

1 黄皮沟中桥耳背墙墩帽施工技术方案 一、工程概况 本桥桥位处地形河道。本桥平面直线上,0#、3#桥台两侧耳背采用钢筋砼结构。 二、编制原则 本施工方案以确保分部工程优良为最终目的,在保证质量的前提下,优化施工程序,加强管理,争创良好效益。 三、编制依据 编制本施工方案的依据有: 1、施工设计图 2、《公路桥涵施工技术规范》 3、施工招投标文件。 4、业主、监理的有关规定和要求。 四、施工准备 1.技术准备 1.1 认真熟悉施工图纸,对图纸中的关键数据(如各桥台肋板;墩柱中心坐标、高程)进行计算校核,没有发现不明确和错误的地方。 1.2 计算复核施工图中的工程量,并列出耳背墙的工程量清单,以便材料采购与模板加工。 1.3 对平面控制点、高程控制点进行复测,放出各墩中心点,规划好施工现场 布 置 工作 。 1.4 对桥梁 施工队 进行钢筋制作 安 装 、支 架 搭 设、模板支 设、砼 2 浇筑施工的技术交底和安全技术交底。 2.劳动力准备及施工机械设备准备 2.1 根据工程进度需要合理安排布置经验丰富吃苦耐劳的优秀专业施工人员。作到参加本工程施工的特殊及技术工种均保证有政府统一考核颁发的操作证及技术证书。 2.2 合理配备各种工程施工机械、仪器等。定期检修各种施工机械正常运转情况。 各种施工机械、仪器、施工人员配备一览表 名称 规格、型号 数量 日立挖掘机 ZX330 1 台 柳工装载机 855 1 台 电焊机 BX500 1 台 插入式振动棒 30 2 个 钢筋弯曲机 GW-40 1 台 钢筋切断机 GQ40 1 台 全站仪 GTS-102N 1 台 精密水准仪 天津 SETLDS-2 1 台 坍落度桶 1 个 混凝土试模 150X150X150 5 组 LED 射灯 1 个 工人 30 人 桥梁施工现场主要管理人员名单 3 项目负责人: 技术负责人: 桥梁工程师: 钢筋、模板、浇筑班组班组长: 安全工程师: 测量工程师: 实验工程师: 质检员: 施工员: 材料员: 其他管理人员 10 人。 3.施工用电准备 3.1 根据下部结构施工用电要求,在桥梁施工沿线一侧设置一个380V/220V 三相四线制电源供电箱,VLV 聚氯乙烯绝缘电缆,护套钢带铠装电缆从主线接入,三相四线塑壳漏电断路器总开关,DZ47-63小型断路器电器分开关。 3.2 现场配备 50KW 发电机一台以防在混凝土浇筑过程中出现停电现象. 4、材料准备 4.1 根据设计图纸计算出各种材料工作量清单,列出各种物资采购明细表(如:钢筋...
