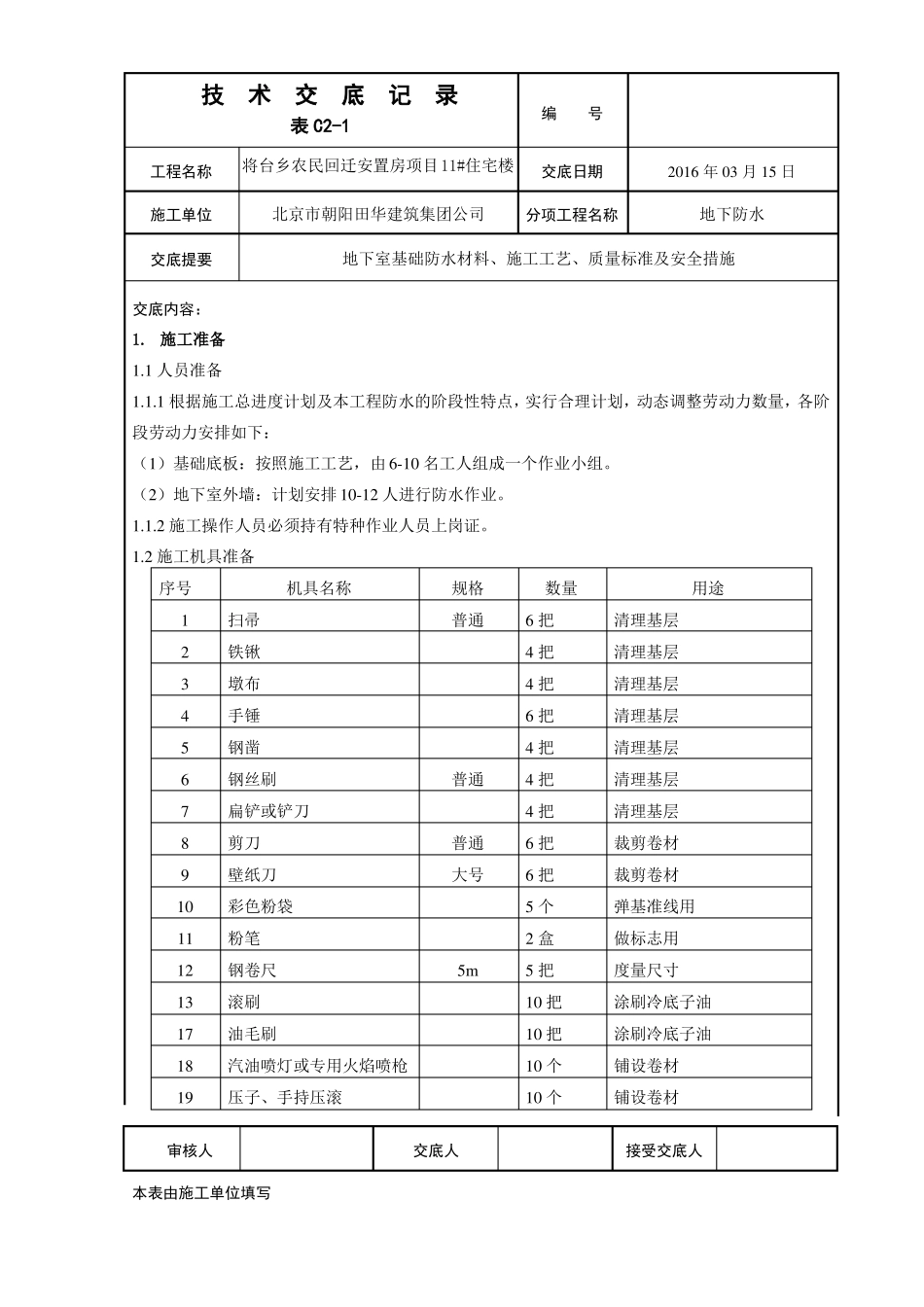

技术交底记录表 C2-1将台乡农民回迁安置房项目11#住宅楼北京市朝阳田华建筑集团公司编号工程名称施工单位交底提要交底日期分项工程名称2016 年 03 月 15 日地下防水地下室基础防水材料、施工工艺、质量标准及安全措施交底内容:1
1 人员准备1
1 根据施工总进度计划及本工程防水的阶段性特点,实行合理计划,动态调整劳动力数量,各阶段劳动力安排如下:(1)基础底板:按照施工工艺,由 6-10 名工人组成一个作业小组
(2)地下室外墙:计划安排 10-12 人进行防水作业
2 施工操作人员必须持有特种作业人员上岗证
2 施工机具准备序号12345678910111213171819审核人本表由施工单位填写机具名称扫帚铁锹墩布手锤钢凿钢丝刷扁铲或铲刀剪刀壁纸刀彩色粉袋粉笔钢卷尺滚刷油毛刷汽油喷灯或专用火焰喷枪压子、手持压滚规格普通普通普通大号5m数量6 把4 把4 把6 把4 把4 把4 把6 把6 把5 个2 盒5 把10 把10 把10 个10 个用途清理基层清理基层清理基层清理基层清理基层清理基层清理基层裁剪卷材裁剪卷材弹基准线用做标志用度量尺寸涂刷冷底子油涂刷冷底子油铺设卷材铺设卷材接受交底人交底人技术交底记录表 C2-1将台乡农民回迁安置房项目11#住宅楼北京市朝阳田华建筑集团公司编号工程名称施工单位交底提要交底日期分项工程名称2016 年 03 月 15 日地下防水地下室基础防水材料、施工工艺、质量标准及安全措施交底内容:1
3 材料准备1
1 材料计划序号1部位底板规格Ⅱ型、3mmⅡ型、4mm2外墙Ⅱ型、3mmⅡ型、4mm3后浇带及导墙水平施工缝13水平施工缝3mm 厚 400宽20×30mm1100m膨胀止水条数量1030 ㎡1030 ㎡1580 ㎡1580 ㎡180m止水钢板聚酯胎、SBS 高聚物改性沥青防水卷材备注聚酯胎
