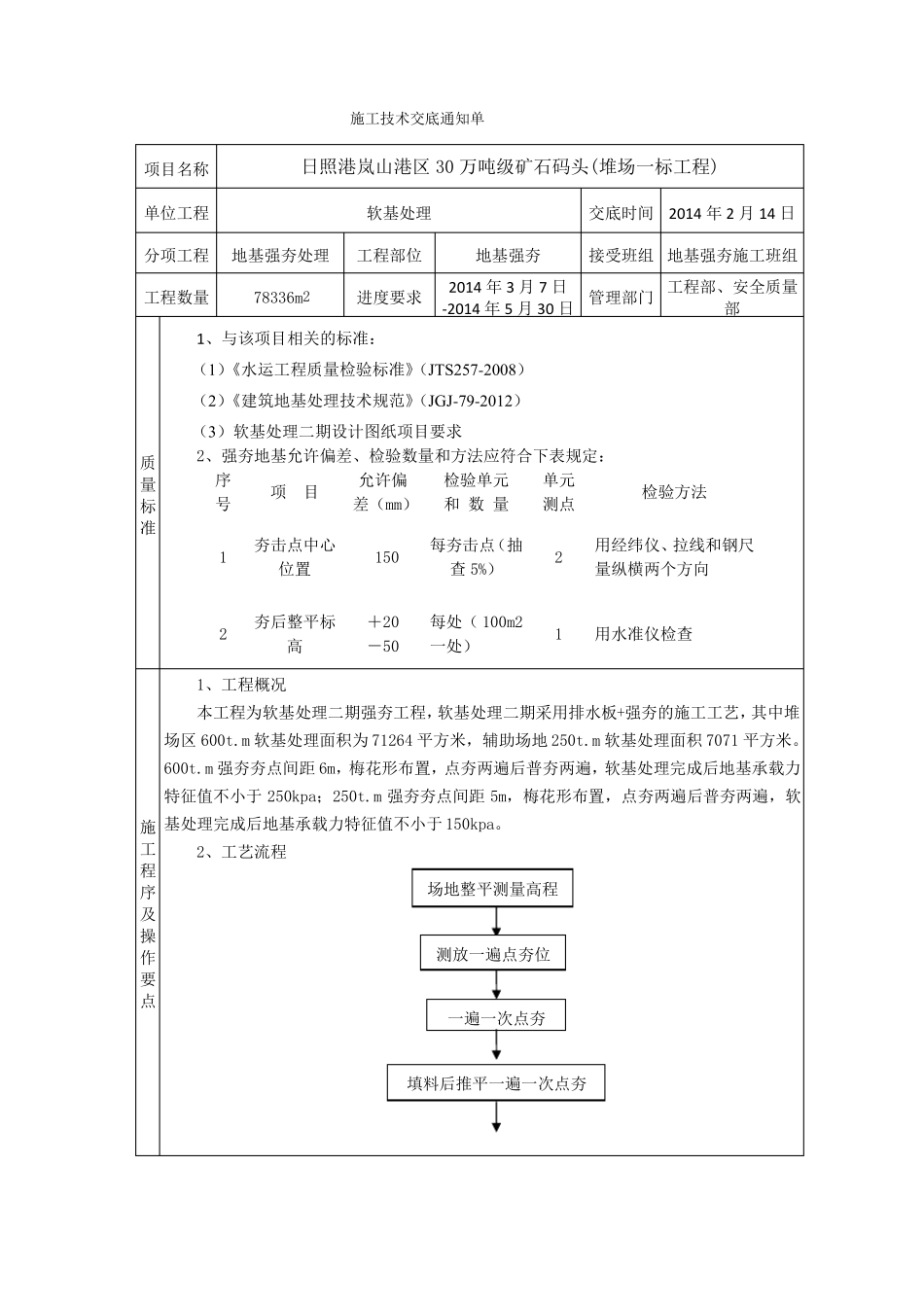

施工技术交底通知单项目名称单位工程分项工程工程数量地基强夯处理78336m2日照港岚山港区 30 万吨级矿石码头(堆场一标工程)软基处理工程部位进度要求地基强夯交底时间2014 年 2 月 14 日接受班组 地基强夯施工班组2014 年 3 月 7 日工程部、安全质量管理部门-2014 年 5 月 30 日部1、与该项目相关的标准:(1)《水运工程质量检验标准》(JTS257-2008)(2)《建筑地基处理技术规范》(JGJ-79-2012)(3)软基处理二期设计图纸项目要求2、强夯地基允许偏差、检验数量和方法应符合下表规定:序允许偏检验单元单元项目号差(mm)和 数 量测点1夯击点中心位置夯后整平标高 150每夯击点(抽查 5%)每处( 100m2一处)2质量标准检验方法用经纬仪、拉线和钢尺量纵横两个方向2+20-501用水准仪检查1、工程概况本工程为软基处理二期强夯工程,软基处理二期采用排水板+强夯的施工工艺,其中堆场区 600t.m 软基处理面积为 71264 平方米,辅助场地 250t.m 软基处理面积 7071 平方米。600t.m 强夯夯点间距 6m,梅花形布置,点夯两遍后普夯两遍,软基处理完成后地基承载力特征值不小于 250kpa;250t.m 强夯夯点间距 5m,梅花形布置,点夯两遍后普夯两遍,软施 基处理完成后地基承载力特征值不小于 150kpa。工2、工艺流程程场地整平测量高程序及操测放一遍点夯位作要点一遍一次点夯填料后推平一遍一次点夯3、操作要点间隙、测放二遍点夯位置及测量场地高程二遍一次点夯填料后推平二遍一次点夯完成循环一遍及二遍二次、三次点夯并推平测放一遍满夯位置一遍满夯推平后测放二遍满夯位置二遍满夯并推平(1)场地平整及测量放线对场地进行整平,采用推土机与自重为 250KN 振动压路机配合施工将原地面碾压,表层形成一层硬层,采用 10m×10m 方格网测场地高程,高程允许误差为±5cm,夯前场地整平标高控制在+6.9~+7m。(2)测量布点按设计要求及强夯试验数据布设夯点间距为 6m,每遍夯击前用 T2 经纬仪配合测绳测放夯点,平面误差≤±5cm。放出控制点后,用同一坐标网的不同控制点进行校核,确保夯击准位。(3)强夯设计参数强夯拟定点夯 2 遍,满夯 2 遍,点夯单击夯击能 6000kN·m, 夯锤直径1.8~2.5m 左右,锤重要求在 250kN 左右。满夯第一遍夯击能 1500kN·m,第二遍夯击能 1000kN·m。(4)夯点布置及夯击次数强夯前应平整场地,周围作好排水沟,按夯点布置测量放线确定夯位。地下水位较高时,应采取降低...
