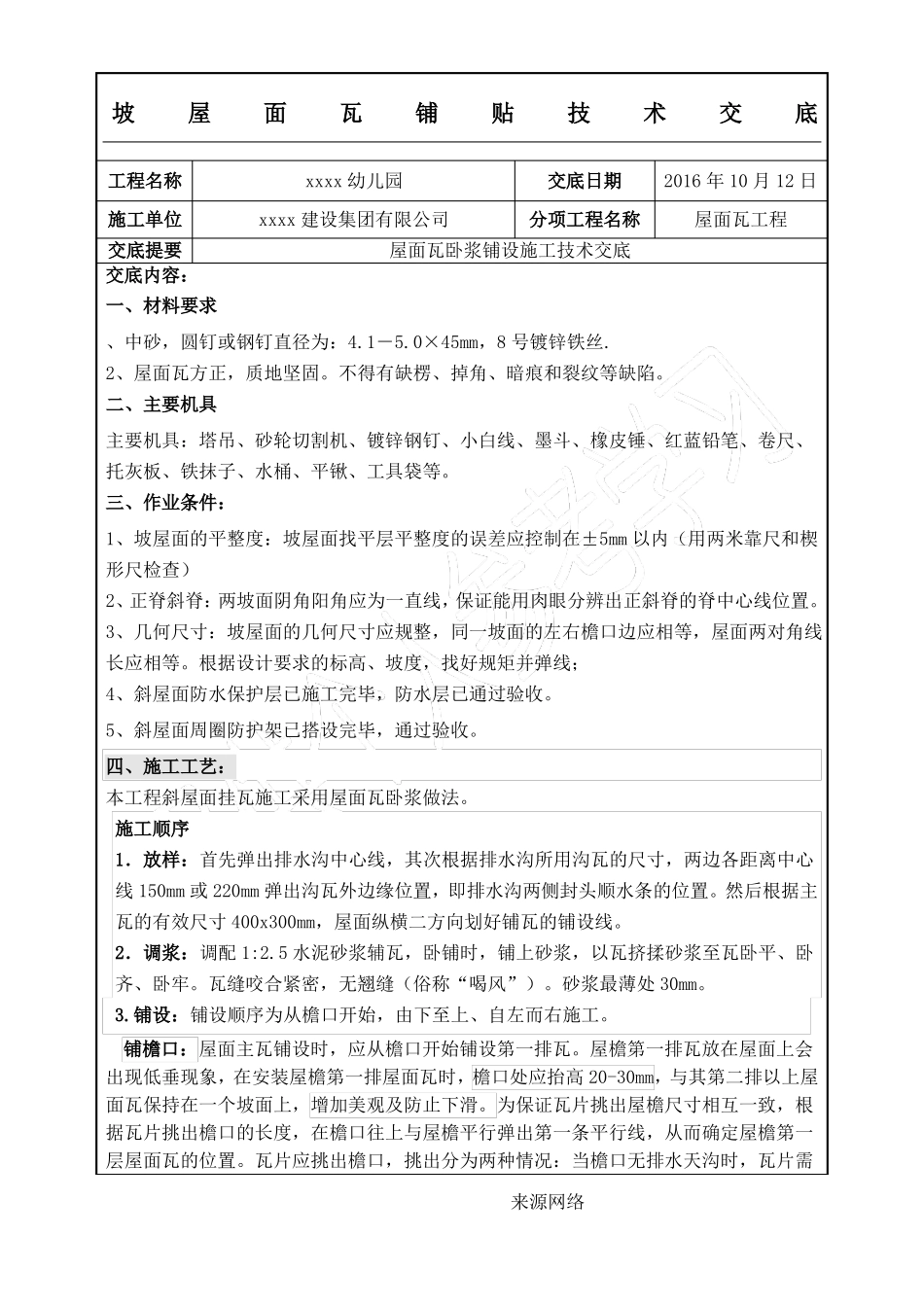

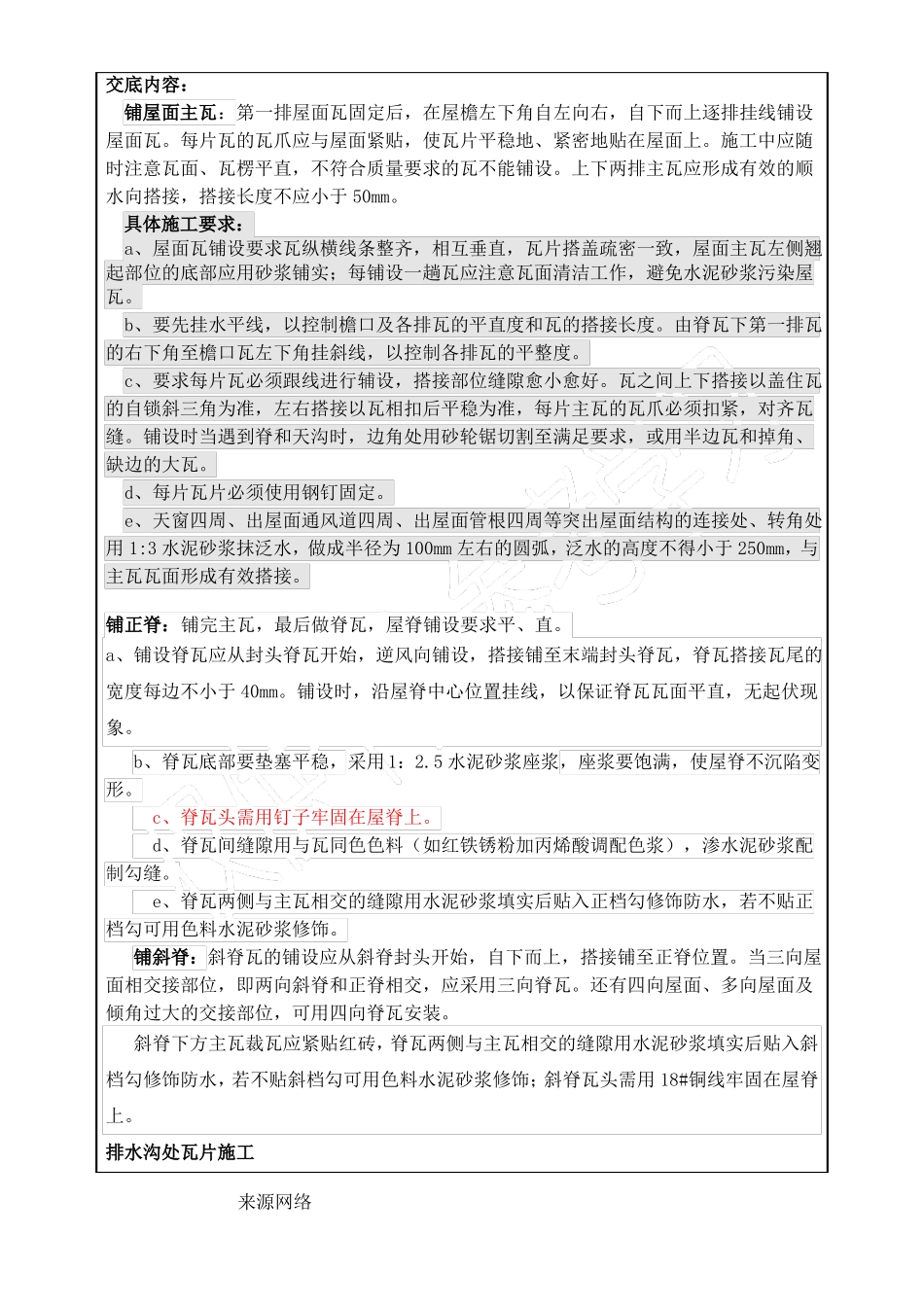

坡工程名称施工单位屋面瓦xxxx 幼儿园铺贴技交底日期术交底2016 年 10 月 12 日屋面瓦工程xxxx 建设集团有限公司分项工程名称交底提要交底内容:一、材料要求屋面瓦卧浆铺设施工技术交底、中砂,圆钉或钢钉直径为:4.1-5.0×45mm,8 号镀锌铁丝.2、屋面瓦方正,质地坚固。不得有缺楞、掉角、暗痕和裂纹等缺陷。二、主要机具主要机具:塔吊、砂轮切割机、镀锌钢钉、小白线、墨斗、橡皮锤、红蓝铅笔、卷尺、托灰板、铁抹子、水桶、平锹、工具袋等。三、作业条件:1、坡屋面的平整度:坡屋面找平层平整度的误差应控制在±5mm 以内(用两米靠尺和楔形尺检查)2、正脊斜脊:两坡面阴角阳角应为一直线,保证能用肉眼分辨出正斜脊的脊中心线位置。3、几何尺寸:坡屋面的几何尺寸应规整,同一坡面的左右檐口边应相等,屋面两对角线长应相等。根据设计要求的标高、坡度,找好规矩并弹线;4、斜屋面防水保护层已施工完毕,防水层已通过验收。5、斜屋面周圈防护架已搭设完毕,通过验收。四、施工工艺:本工程斜屋面挂瓦施工采用屋面瓦卧浆做法。施工顺序1.放样:首先弹出排水沟中心线,其次根据排水沟所用沟瓦的尺寸,两边各距离中心线 150mm 或 220mm 弹出沟瓦外边缘位置,即排水沟两侧封头顺水条的位置。然后根据主瓦的有效尺寸 400x300mm,屋面纵横二方向划好铺瓦的铺设线。2.调浆:调配 1:2.5 水泥砂浆辅瓦,卧铺时,铺上砂浆,以瓦挤揉砂浆至瓦卧平、卧齐、卧牢。瓦缝咬合紧密,无翘缝(俗称“喝风”)。砂浆最薄处 30mm。3.铺设:铺设顺序为从檐口开始,由下至上、自左而右施工。铺檐口:屋面主瓦铺设时,应从檐口开始铺设第一排瓦。屋檐第一排瓦放在屋面上会出现低垂现象,在安装屋檐第一排屋面瓦时,檐口处应抬高 20-30mm,与其第二排以上屋面瓦保持在一个坡面上,增加美观及防止下滑。为保证瓦片挑出屋檐尺寸相互一致,根据瓦片挑出檐口的长度,在檐口往上与屋檐平行弹出第一条平行线,从而确定屋檐第一层屋面瓦的位置。瓦片应挑出檐口,挑出分为两种情况:当檐口无排水天沟时,瓦片需来源网络出屋檐 80-100mm;当檐口有排水天沟时,瓦片需出屋檐 50-70mm。坡屋面瓦铺贴技术交底工程名称施工单位交底提要xxxx 幼儿园xxxx 建设集团有限公司交底日期分项工程名称2016 年 10 月 12 日屋面瓦工程屋面瓦卧浆铺设施工技术交底来源网络交底内容:铺屋面主瓦:第一排屋面瓦固定后,在屋檐左下角自左向右,自下而上逐排挂线铺设...
