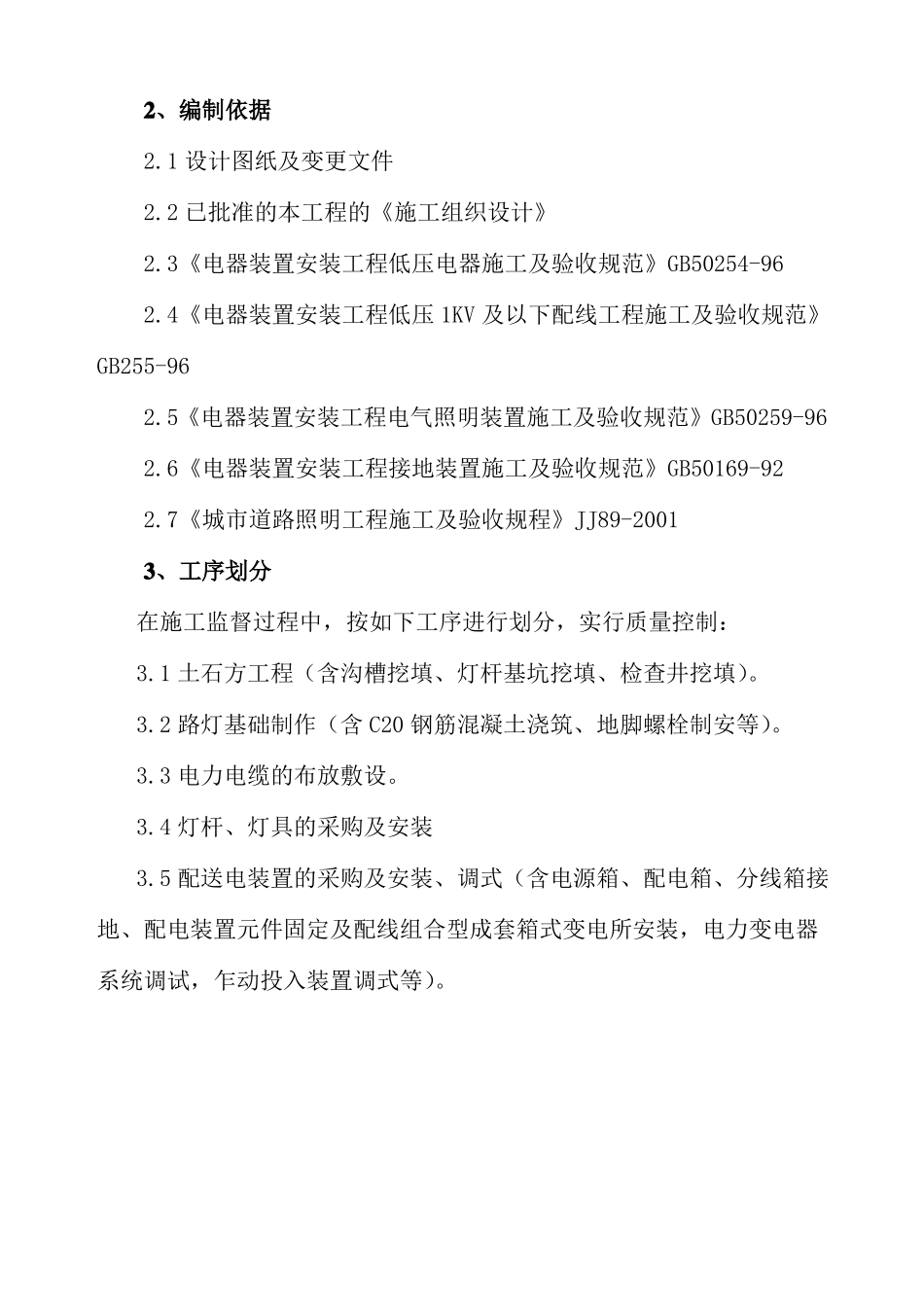

2、编制依据2.1 设计图纸及变更文件2.2 已批准的本工程的《施工组织设计》2.3《电器装置安装工程低压电器施工及验收规范》GB50254-962.4《电器装置安装工程低压 1KV 及以下配线工程施工及验收规范》GB255-962.5《电器装置安装工程电气照明装置施工及验收规范》GB50259-962.6《电器装置安装工程接地装置施工及验收规范》GB50169-922.7《城市道路照明工程施工及验收规程》JJ89-20013、工序划分在施工监督过程中,按如下工序进行划分,实行质量控制:3.1 土石方工程(含沟槽挖填、灯杆基坑挖填、检查井挖填)。3.2 路灯基础制作(含 C20 钢筋混凝土浇筑、地脚螺栓制安等)。3.3 电力电缆的布放敷设。3.4 灯杆、灯具的采购及安装3.5 配送电装置的采购及安装、调式(含电源箱、配电箱、分线箱接地、配电装置元件固定及配线组合型成套箱式变电所安装,电力变电器系统调试,乍动投入装置调式等)。-!5、工程控制要点及目标5.1工程进度控制5.1.1工程进度控制目标:工程承包合同所确定的合同工期。5.1.2工程进度控制要点:5.1.2.1审核施工组织设计中施工技术方案和施工进度计划的合理性。5.1.2.2审查材料、构配件、设备供应计划是否满足工程进度要求。5.1.2.3在项目实施过程中,检查实际进度并与计划进度相比较,对出现的偏差情况进行分析,协助施工单位及时采取补救措施。5.1.2.4严格控制工期索赔5.1.3工程进度控制措施:5.1.3.1制定总进度计划的分解计划和控制工作流程图并监督实施。5.1.3.2合理划分工作段,增加平行作业面,尽量采取机械化施工。5.2工程投资控制5.2.1工程投资控制目标:工程承包合同所确定的合同总价。5.2.2工程投资控制要点:5.2.2.1核定实际完成工程量特别是西布村和部分城区的工程量,实行物量签认。5.2.2.2控制设计变更和工程洽商的产生。5.2.2.3对已发生的设计变更和工程洽商的相关费用严格审核控制。-!5.2.2.4严格控制费用索赔。5.2.3工程投资控制措施:5.2.3.1技术措施:通过审核施工组织设计,对主要施工方案、安排进行分析,减少不必要的赶工费用。5.2.3.2经济措施:进行工程计量,复核工程付款申请,签发付款证书。5.3工程质量控制5.3.1工程质量控制目标 :工程承包合同所确定的质量目标 ,即合格工程.5.3.2质量控制要点:5.3.2.1土方工程施工质量控制5.3.2.1.1本工程开挖、外运土方工程量分部工程名称项目土方施工量路灯基础工程、基坑开挖第一、二标段以清单及设计变更为准计量。管线工程、沟槽开挖第一、二标段计...
