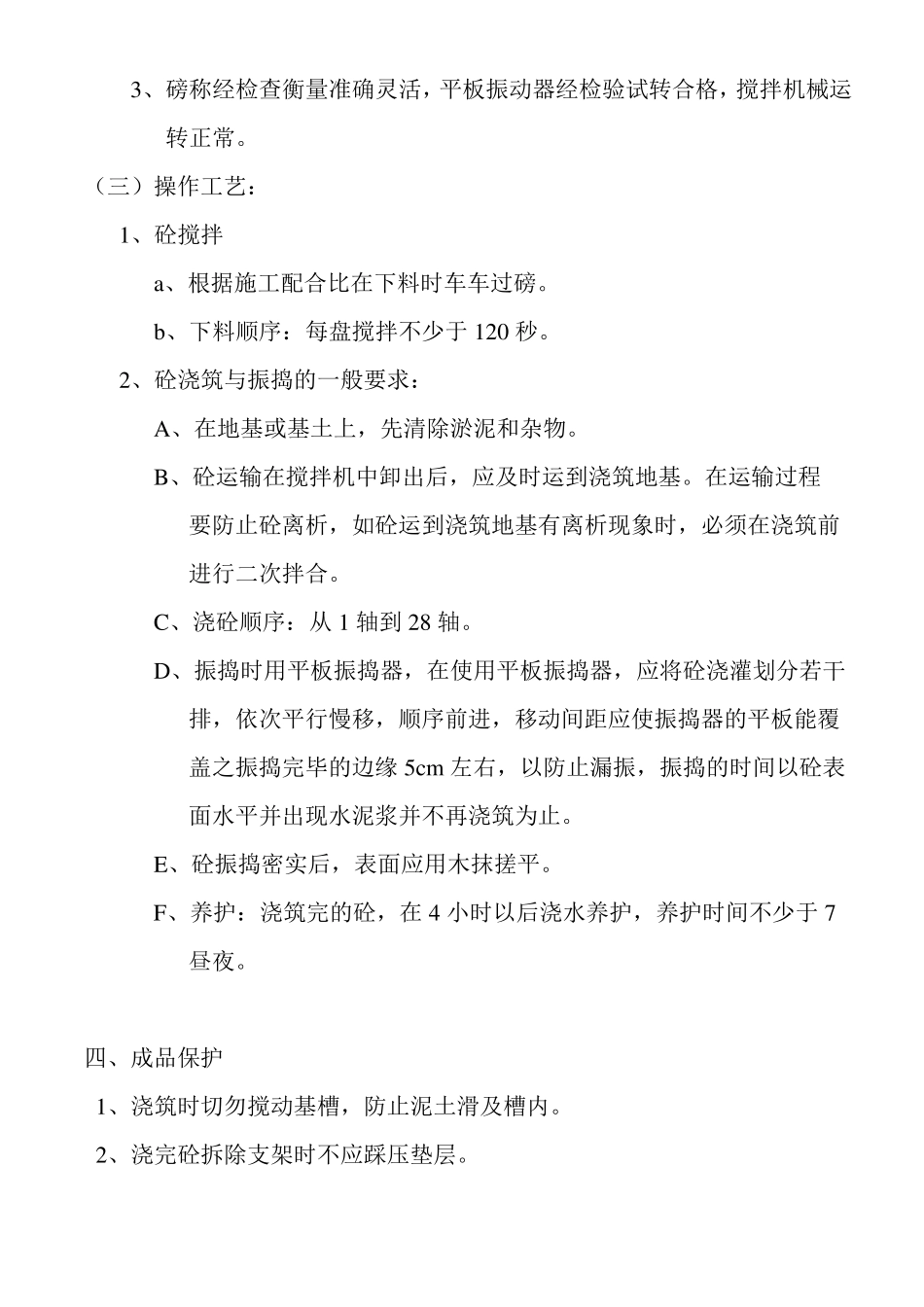

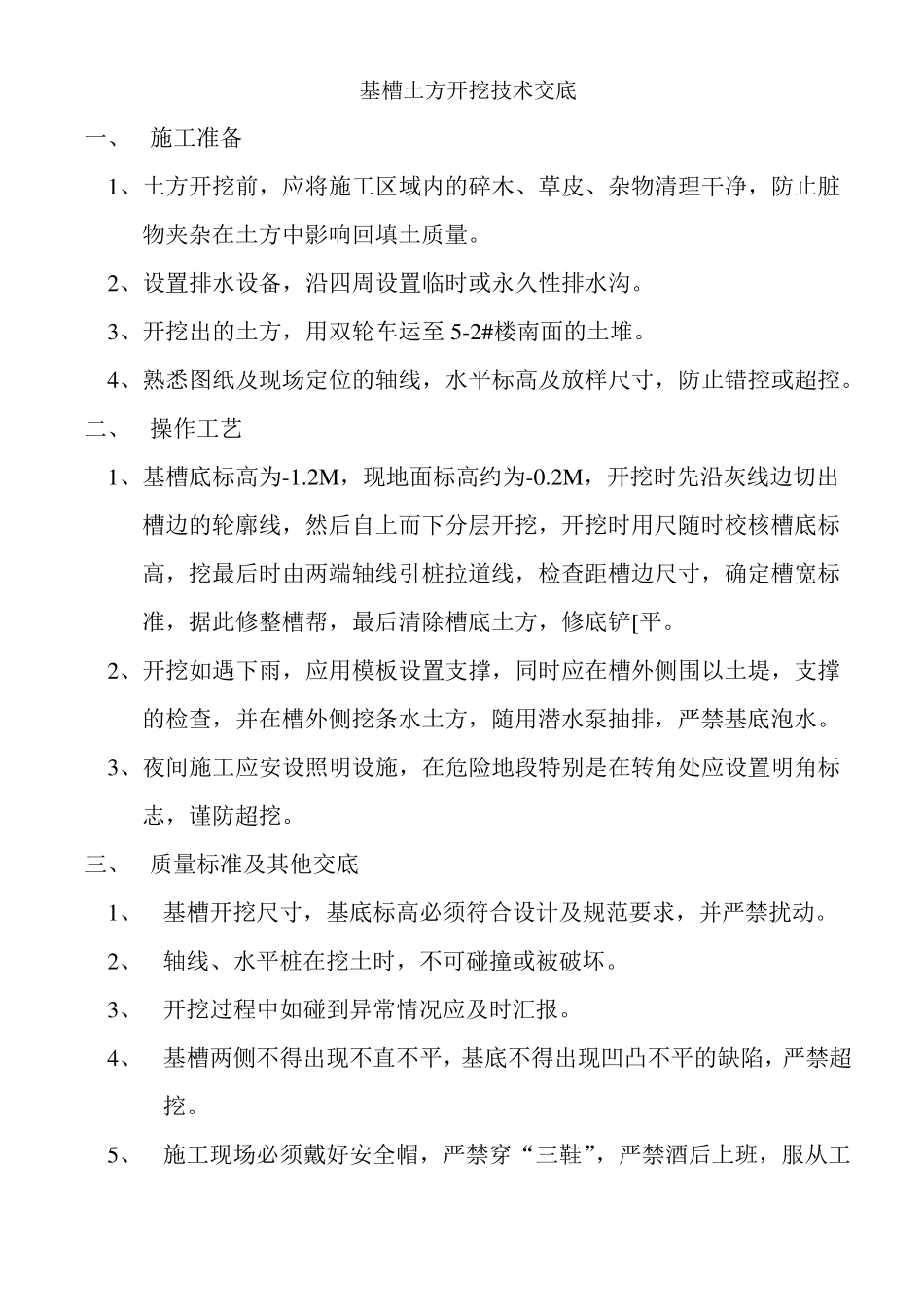

基槽土方开挖技术交底一、施工准备1、土方开挖前,应将施工区域内的碎木、草皮、杂物清理干净,防止脏物夹杂在土方中影响回填土质量。2、设置排水设备,沿四周设置临时或永久性排水沟。3、开挖出的土方,用双轮车运至 5-2#楼南面的土堆。4、熟悉图纸及现场定位的轴线,水平标高及放样尺寸,防止错控或超控。二、操作工艺1、基槽底标高为-1.2M,现地面标高约为-0.2M,开挖时先沿灰线边切出槽边的轮廓线,然后自上而下分层开挖,开挖时用尺随时校核槽底标高,挖最后时由两端轴线引桩拉道线,检查距槽边尺寸,确定槽宽标准,据此修整槽帮,最后清除槽底土方,修底铲[平。2、开挖如遇下雨,应用模板设置支撑,同时应在槽外侧围以土堤,支撑的检查,并在槽外侧挖条水土方,随用潜水泵抽排,严禁基底泡水。3、夜间施工应安设照明设施,在危险地段特别是在转角处应设置明角标志,谨防超挖。三、质量标准及其他交底1、基槽开挖尺寸,基底标高必须符合设计及规范要求,并严禁扰动。2、轴线、水平桩在挖土时,不可碰撞或被破坏。3、开挖过程中如碰到异常情况应及时汇报。4、基槽两侧不得出现不直不平,基底不得出现凹凸不平的缺陷,严禁超挖。5、施工现场必须戴好安全帽,严禁穿“三鞋”,严禁酒后上班,服从工地安全员统一管理,遵守工地的规章制度。6、基槽抽水时,工人应穿绝缘材料的“鞋”,套绝缘材料“手套”,注意漏电。夜间抽水时,特别注意安全,严格按公司安全交底施工作业。垫层砼浇筑技术交底一、施工部位:1~28 轴、A~J 轴二、施工准备:(一)材料1、水泥牌号、品种、标号、国定普硅 425#2、检验编号 2002049573、砂:河砂中砂检验编号 200104957(二)配合比1、标号:C102、坍落度:3~5cm3、重量比:1:0.81:3.09:4.444、施工每盘用量:75:38:344:343(单位 Kg)(三)作业条件:1、基础轴线尺寸基底标高和地基情况均经过检查并应办完隐检手续。2、在基槽两侧每隔 2cm 做好垫层面标高的标志。3、磅称经检查衡量准确灵活,平板振动器经检验试转合格,搅拌机械运转正常。(三)操作工艺:1、砼搅拌a、根据施工配合比在下料时车车过磅。b、下料顺序:每盘搅拌不少于 120 秒。2、砼浇筑与振捣的一般要求:A、在地基或基土上,先清除淤泥和杂物。B、砼运输在搅拌机中卸出后,应及时运到浇筑地基。在运输过程要防止砼离析,如砼运到浇筑地基有离析现象时,必须在浇筑前进行二次拌合。C、浇砼顺序:从 1 轴到 28 轴。D、振捣时用...
