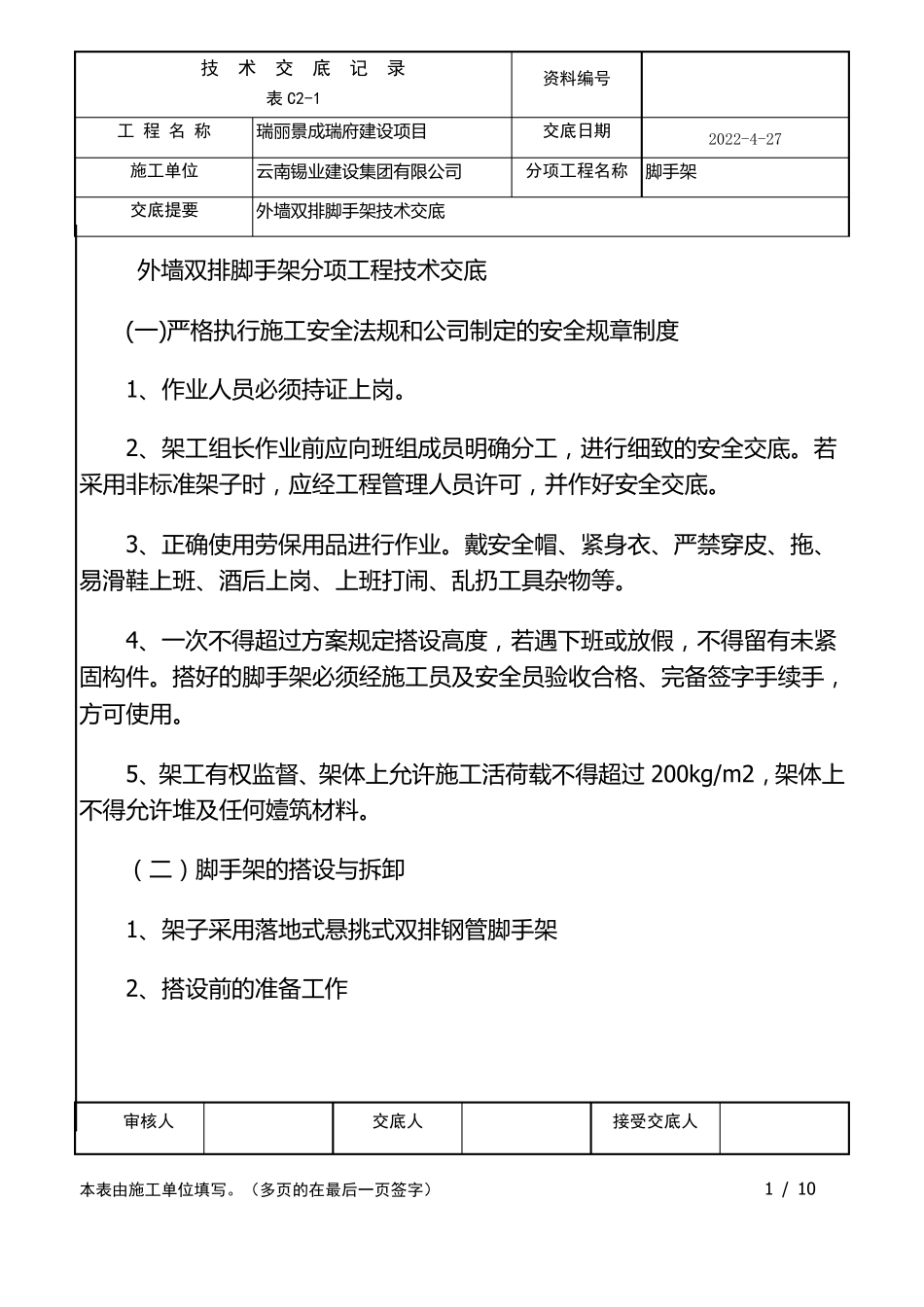

技术交底记录表 C2-1工 程 名 称施工单位交底提要瑞丽景成瑞府建设项目云南锡业建设集团有限公司外墙双排脚手架技术交底资料编号交底日期分项工程名称脚手架2022-4-27外墙双排脚手架分项工程技术交底(一)严格执行施工安全法规和公司制定的安全规章制度1、作业人员必须持证上岗
2、架工组长作业前应向班组成员明确分工,进行细致的安全交底
若采用非标准架子时,应经工程管理人员许可,并作好安全交底
3、正确使用劳保用品进行作业
戴安全帽、紧身衣、严禁穿皮、拖、易滑鞋上班、酒后上岗、上班打闹、乱扔工具杂物等
4、一次不得超过方案规定搭设高度,若遇下班或放假,不得留有未紧固构件
搭好的脚手架必须经施工员及安全员验收合格、完备签字手续手,方可使用
5、架工有权监督、架体上允许施工活荷载不得超过 200kg/m2,架体上不得允许堆及任何嬄筑材料
(二)脚手架的搭设与拆卸1、架子采用落地式悬挑式双排钢管脚手架2、搭设前的准备工作审核人交底人接受交底人本表由施工单位填写

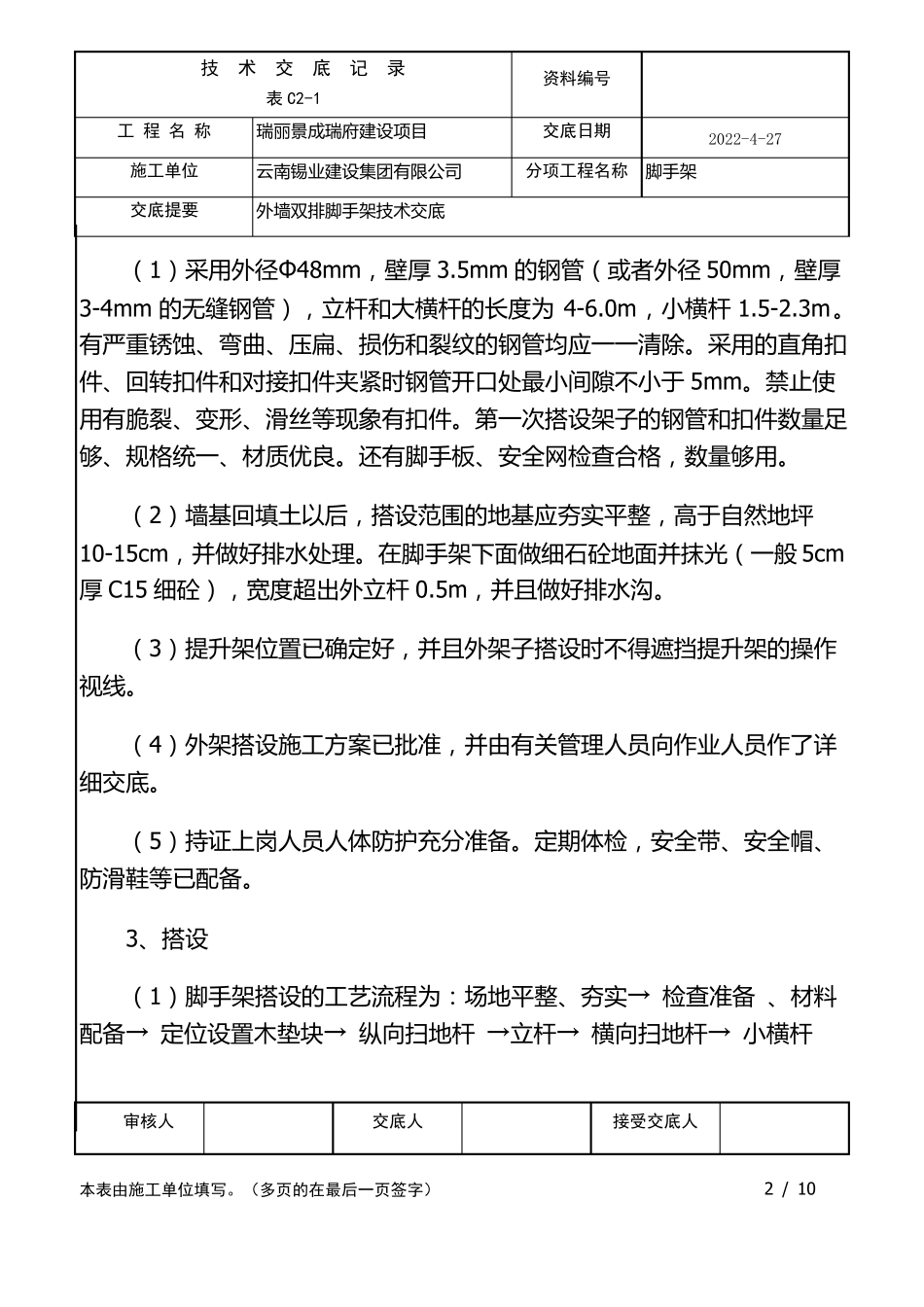

(多页的在最后一页签字)1 / 10技术交底记录表 C2-1工 程 名 称施工单位交底提要瑞丽景成瑞府建设项目云南锡业建设集团有限公司外墙双排脚手架技术交底资料编号交底日期分项工程名称脚手架2022-4-27(1)采用外径Ф48mm,壁厚 3
5mm 的钢管(或者外径 50mm,壁厚3-4mm 的无缝钢管),立杆和大横杆的长度为 4-6
0m,小横杆 1
有严重锈蚀、弯曲、压扁、损伤和裂纹的钢管均应一一清除
采用的直角扣件、回转扣件和对接扣件夹紧时钢管开口处最小间隙不小于 5mm
禁止使用有脆裂、变形、滑丝等现象有扣件
第一次搭设架子的钢管和扣件数量足够、规格统一、材质优良
还有脚手板、安全网检查合格,数量够用
(2)墙基回填土以后,搭设范围的地基应夯实平整,高于自然地坪10-15cm,并做好排水处理
